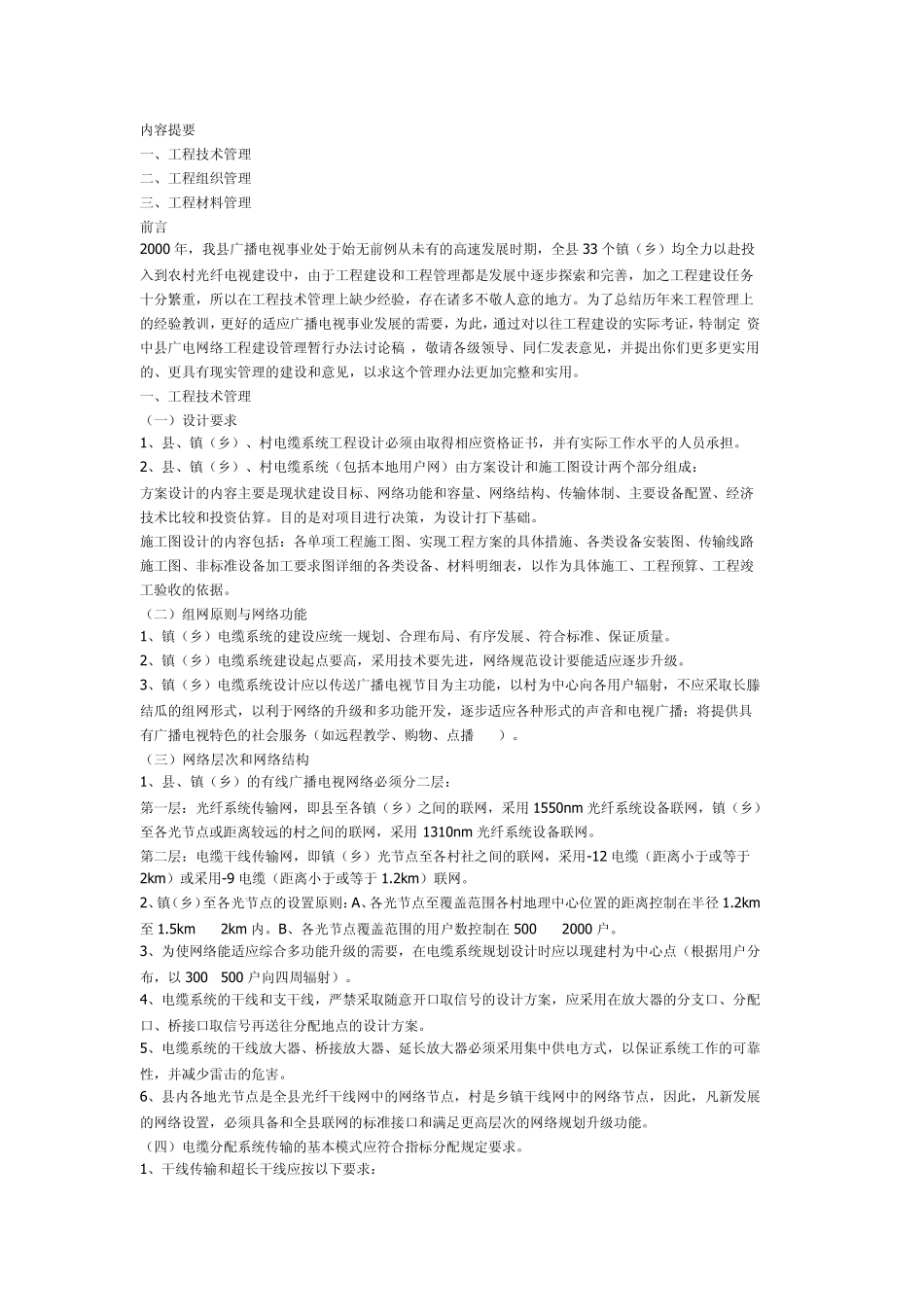

内容提要 一、工程技术管理 二、工程组织管理 三、工程材料管理 前言 2000 年,我县广播电视事业处于始无前例从未有的高速发展时期,全县 33 个镇(乡)均全力以赴投入到农村光纤电视建设中,由于工程建设和工程管理都是发展中逐步探索和完善,加之工程建设任务十分繁重,所以在工程技术管理上缺少经验,存在诸多不敬人意的地方。为了总结历年来工程管理上的经验教训,更好的适应广播电视事业发展的需要,为此,通过对以往工程建设的实际考证,特制定“资中县广电网络工程建设管理暂行办法讨论稿”,敬请各级领导、同仁发表意见,并提出你们更多更实用的、更具有现实管理的建设和意见,以求这个管理办法更加完整和实用。 一、工程技术管理 (一)设计要求 1、县、镇(乡)、村电缆系统工程设计必须由取得相应资格证书,并有实际工作水平的人员承担。 2、县、镇(乡)、村电缆系统(包括本地用户网)由方案设计和施工图设计两个部分组成: 方案设计的内容主要是现状建设目标、网络功能和容量、网络结构、传输体制、主要设备配置、经济技术比较和投资估算。目的是对项目进行决策,为设计打下基础。 施工图设计的内容包括:各单项工程施工图、实现工程方案的具体措施、各类设备安装图、传输线路施工图、非标准设备加工要求图详细的各类设备、材料明细表,以作为具体施工、工程预算、工程竣工验收的依据。 (二)组网原则与网络功能 1、镇(乡)电缆系统的建设应统一规划、合理布局、有序发展、符合标准、保证质量。 2、镇(乡)电缆系统建设起点要高,采用技术要先进,网络规范设计要能适应逐步升级。 3、镇(乡)电缆系统设计应以传送广播电视节目为主功能,以村为中心向各用户辐射,不应采取长滕结瓜的组网形式,以利于网络的升级和多功能开发,逐步适应各种形式的声音和电视广播;将提供具有广播电视特色的社会服务(如远程教学、购物、点播……)。 (三)网络层次和网络结构 1、县、镇(乡)的有线广播电视网络必须分二层: 第一层:光纤系统传输网,即县至各镇(乡)之间的联网,采用 1550nm 光纤系统设备联网,镇(乡)至各光节点或距离较远的村之间的联网,采用 1310nm 光纤系统设备联网。 第二层:电缆干线传输网,即镇(乡)光节点至各村社之间的联网,采用-12 电缆(距离小于或等于2km)或采用-9 电缆(距离小于或等于 1.2km)联网。 2、镇(乡)至各光节点的设置原则:A、各光节点至覆盖范围各村地理中心位...
