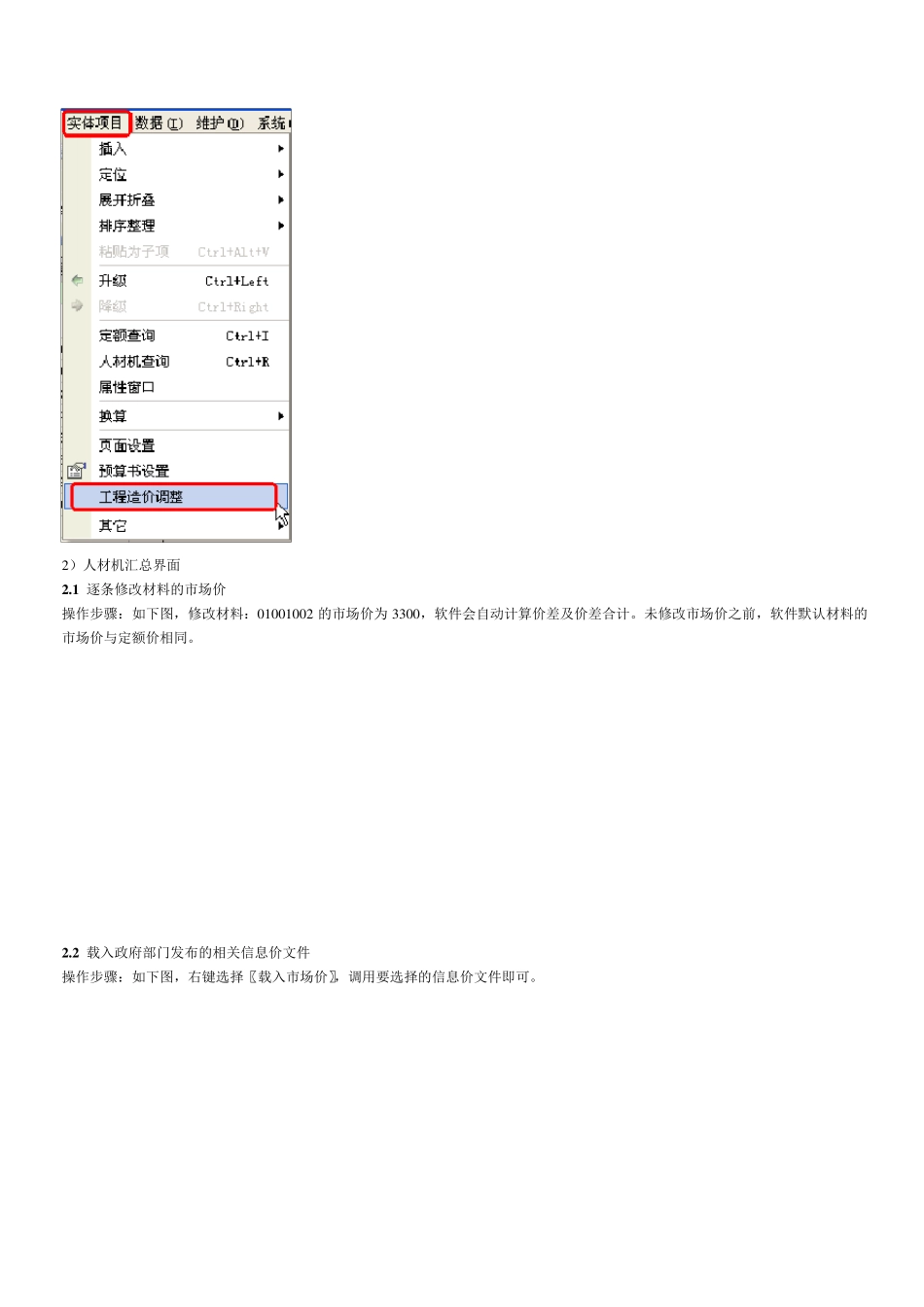

GBQ V3.0 的调价方式,您知道几何? 在实际操作过程中,我们经常会调价,调价的实现方式较多,但是最基本的可以分为两种:一种是调整价格,另一种是调整工程量。我们将分别介绍这两种方法在软件中的具体操作过程。 一、调整价格 软件提供可调整价格的操作界面较多,灵活度也很大。 1 ) 分部分项工程量清单(实体项目)界面 1.1 直接修改材料价格 操作步骤:如下图,同时,材料会变成仿制材料,后面会加“-- 1 ” 修改前: 材料:0 4 0 0 1 0 0 2 修改后,材料变仿制,材料号是:0 4 0 0 1 0 0 2 -1 ,材料价变为3 2 0 元。 1.2 整个项目工程统一调价 操作步骤,如下图: 【工程造价调整】功能 可以对整个项目工程进行人材机单价统一调整,调整后,可通过“预览”功能查看调整后的报价金额。甲供材料、甲定材料与主材设备可以设置是否参与调整。软件一般默认甲供材料不参与调整,主材设备如果不调整,调价系数则不需修改。 2 )人材机汇总界面 2 .1 逐条修改材料的市场价 操作步骤:如下图,修改材料:0 1 0 0 1 0 0 2 的市场价为3 3 0 0 ,软件会自动计算价差及价差合计。未修改市场价之前,软件默认材料的市场价与定额价相同。 2 .2 载入政府部门发布的相关信息价文件 操作步骤:如下图,右键选择〖载入市场价〗,调用要选择的信息价文件即可。 2 .3 统一调整多条材料价格 操作步骤:如下图,采用:Shift 和 Ctrl 多项选择材料,单击右键,选择〖市场价系数调整〗功能 弹出下框,如果不存档,可以选择“否”。 在下图框中输入要调整的系数即可,结果:选中的材料的市场价会统一按此系数进行调整。 二、调整工程量 在GBQ 3.0 软件中,调整工程量主要是在分部分项工程量清单(实体项目)界面完成的。 1.1 直接修改材料消耗量 操作步骤:如下图,材料的消耗量(软件的列名称为“含量”)修改后,材料的工程量也会随之变化。 修改前: 材料:39001170 ,含量是3,工程量是16.56 修改后: 材料:39001170 ,含量是2.93,工程量是16.1736 1.2 多条子目的材料消耗量统一调整 操作步骤: 选择要调整的子目,采用:Shift 和 Ctrl 进行多选,单击右键,出现下图功能【批量换算】 如下图,默认系数为1,灰显状态,输入非“1”的数值,即可使用。同时附加另外两个功能,其中,子目名称附加换算信息,表示如果打勾,结果是:子目名称中会显示输入的调整系数,不打...
