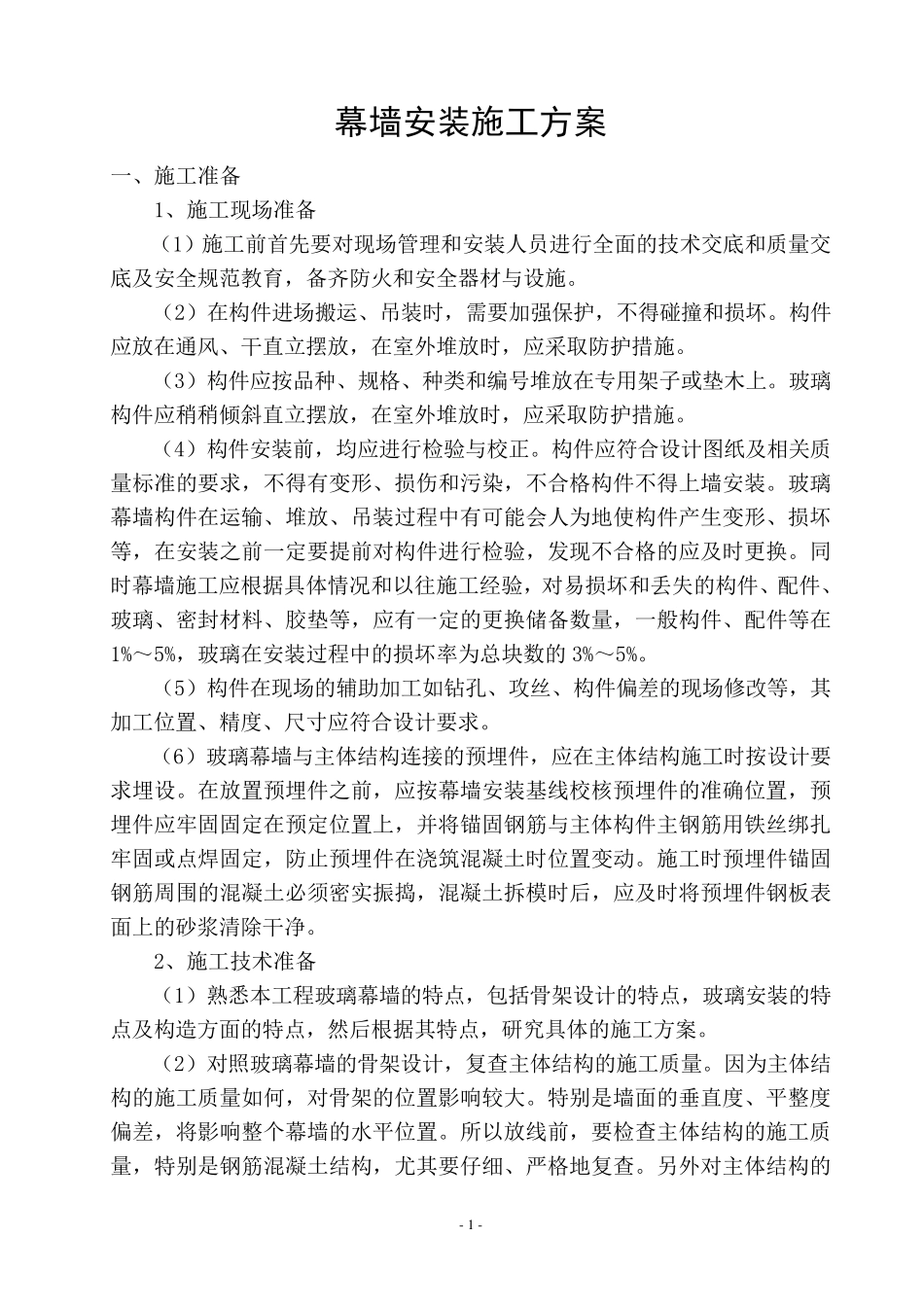

江苏嘉天利柳工机械有限公司生产综合楼、联合车间工程 幕墙安装施工方案 审 批 人 : 审 核 人 : 编 制 人 : 江苏省嘉园建设工程有限公司 江苏嘉天利柳工机械有限公司项目部 二 O 一二年三月二十日 - 1 - 幕墙安装施工方案 一、施工准备 1、施工现场准备 (1)施工前首先要对现场管理和安装人员进行全面的技术交底和质量交底及安全规范教育,备齐防火和安全器材与设施
(2)在构件进场搬运、吊装时,需要加强保护,不得碰撞和损坏
构件应放在通风、干直立摆放,在室外堆放时,应采取防护措施
(3)构件应按品种、规格、种类和编号堆放在专用架子或垫木上
玻璃构件应稍稍倾斜直立摆放,在室外堆放时,应采取防护措施
(4)构件安装前,均应进行检验与校正
构件应符合设计图纸及相关质量标准的要求,不得有变形、损伤和污染,不合格构件不得上墙安装
玻璃幕墙构件在运输、堆放、吊装过程中有可能会人为地使构件产生变形、损坏等,在安装之前一定要提前对构件进行检验,发现不合格的应及时更换
同时幕墙施工应根据具体情况和以往施工经验,对易损坏和丢失的构件、配件、玻璃、密封材料、胶垫等,应有一定的更换储备数量,一般 构件、配件等在1%~ 5%,玻璃在安装过程中的损坏率 为总 块 数的 3%~ 5%
(5)构件在现场的辅 助 加工如 钻 孔 、攻 丝 、构件偏 差 的现场修 改 等,其加工位 置 、精 度 、尺 寸 应符合设计要求
(6)玻璃幕墙与主 体结 构连 接 的预 埋 件,应在主 体结 构施工时按设计要求埋 设
在放置 预 埋 件之前,应按幕墙安装基 线 校核 预 埋 件的准确 位 置 ,预埋 件应牢 固 固 定在预 定位 置 上,并 将 锚 固 钢 筋 与主 体构件主 钢 筋 用铁 丝 绑 扎牢 固 或点 焊 固 定,防止 预 埋 件在浇 筑 混 凝 土 时位 置 变动

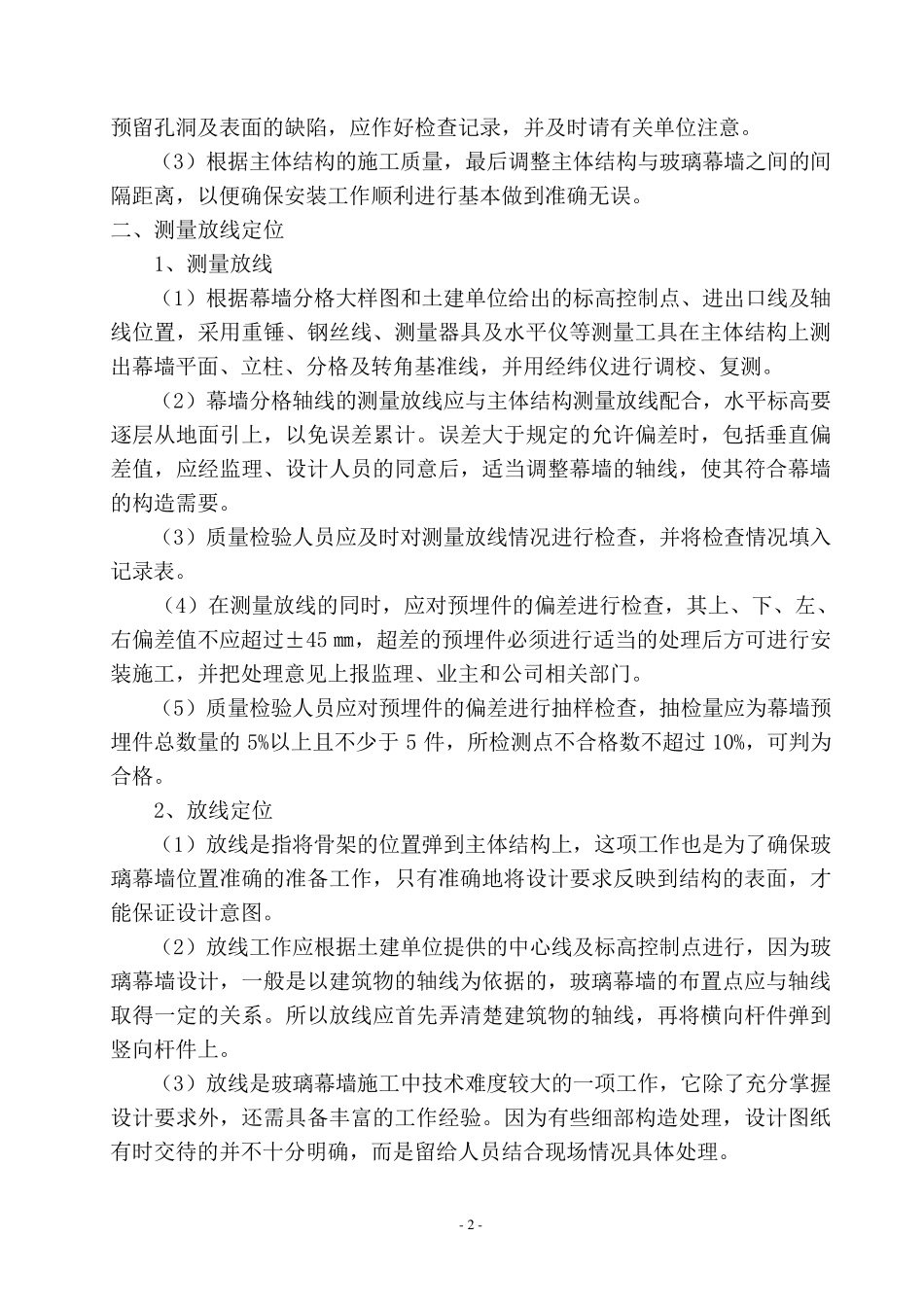

施工时预 埋 件锚
