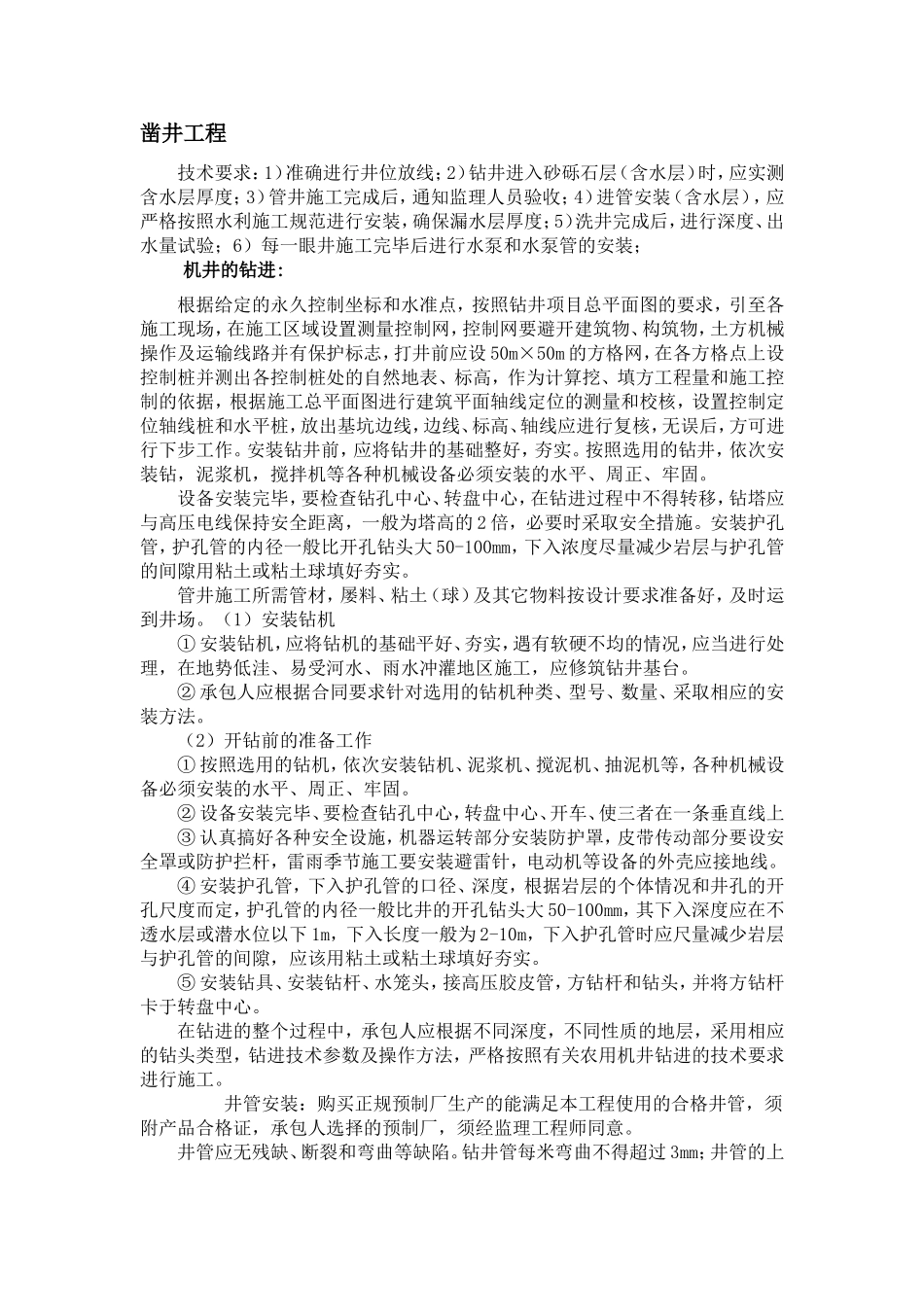

凿井工程技术要求:1)准确进行井位放线;2)钻井进入砂砾石层(含水层)时,应实测含水层厚度;3)管井施工完成后,通知监理人员验收;4)进管安装(含水层),应严格按照水利施工规范进行安装,确保漏水层厚度;5)洗井完成后,进行深度、出水量试验;6)每一眼井施工完毕后进行水泵和水泵管的安装;机井的钻进:根据给定的永久控制坐标和水准点,按照钻井项目总平面图的要求,引至各施工现场,在施工区域设置测量控制网,控制网要避开建筑物、构筑物,土方机械操作及运输线路并有保护标志,打井前应设50m×50m的方格网,在各方格点上设控制桩并测出各控制桩处的自然地表、标高,作为计算挖、填方工程量和施工控制的依据,根据施工总平面图进行建筑平面轴线定位的测量和校核,设置控制定位轴线桩和水平桩,放出基坑边线,边线、标高、轴线应进行复核,无误后,方可进行下步工作
安装钻井前,应将钻井的基础整好,夯实
按照选用的钻井,依次安装钻,泥浆机,搅拌机等各种机械设备必须安装的水平、周正、牢固
设备安装完毕,要检查钻孔中心、转盘中心,在钻进过程中不得转移,钻塔应与高压电线保持安全距离,一般为塔高的2倍,必要时采取安全措施
安装护孔管,护孔管的内径一般比开孔钻头大50-100mm,下入浓度尽量减少岩层与护孔管的间隙用粘土或粘土球填好夯实
管井施工所需管材,屡料、粘土(球)及其它物料按设计要求准备好,及时运到井场
(1)安装钻机①安装钻机,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理,在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台
②承包人应根据合同要求针对选用的钻机种类、型号、数量、采取相应的安装方法
(2)开钻前的准备工作①按照选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机械设备必须安装的水平、周正、牢固
②设备安装完毕、要检查钻孔中心,转盘中心、开车、使三者在一条垂直线上③认真搞好各种
