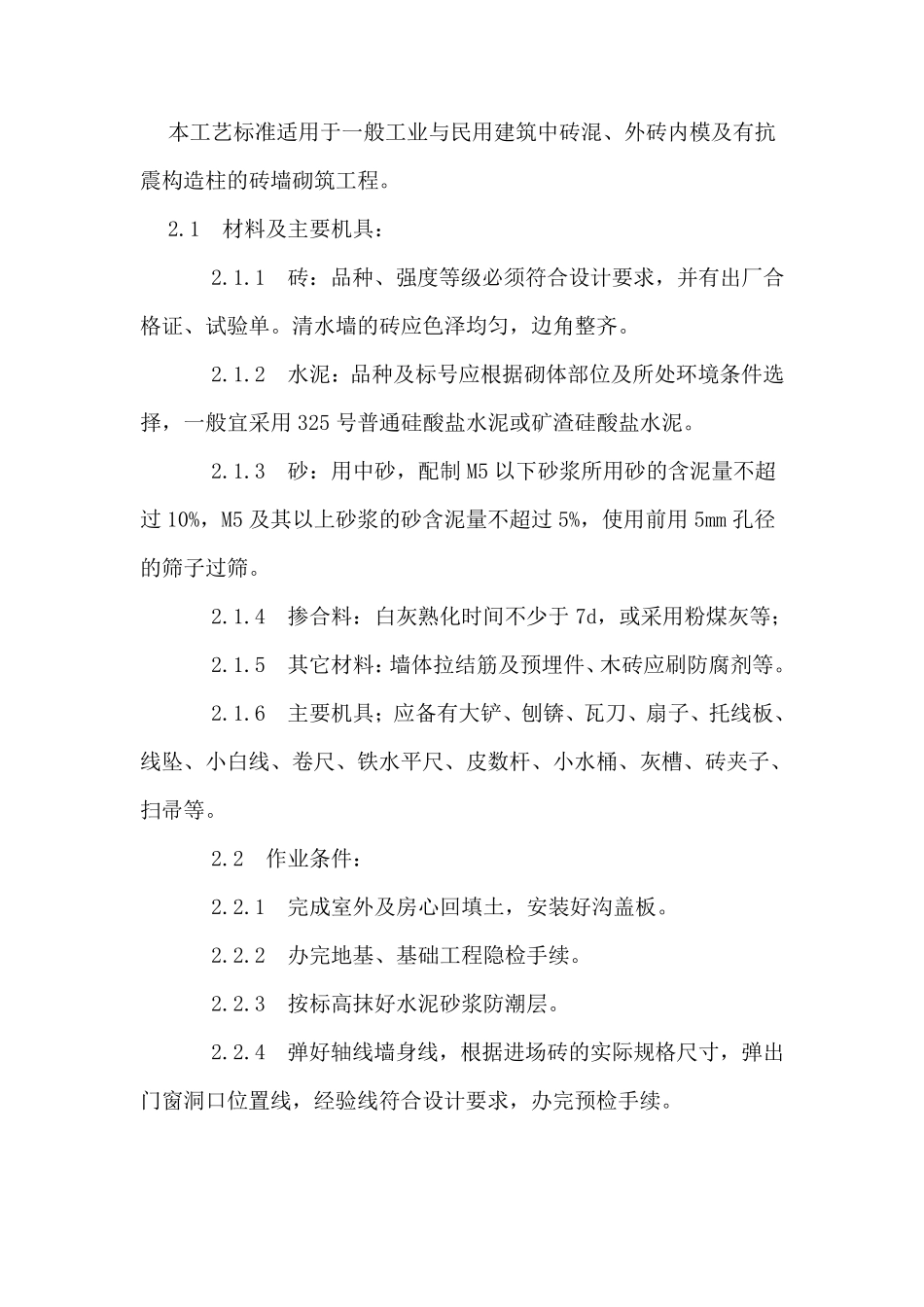

本工艺标准适用于一般工业与民用建筑中砖混、外砖内模及有抗震构造柱的砖墙砌筑工程
1 材料及主要机具: 2
1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单
清水墙的砖应色泽均匀,边角整齐
2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325 号普通硅酸盐水泥或矿渣硅酸盐水泥
3 砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过 10%,M5 及其以上砂浆的砂含泥量不超过 5%,使用前用5mm 孔径的筛子过筛
4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰等; 2
5 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等
6 主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶 、灰槽 、砖夹 子、扫 帚 等
2 作 业条件: 2
1 完 成 室 外及房 心 回 填 土 ,安 装 好 沟 盖 板
2 办 完 地 基 、基 础 工程隐 检 手 续
3 按 标高 抹 好 水泥砂浆防潮 层
4 弹 好 轴 线墙身 线,根据进 场 砖的实 际 规 格尺寸 ,弹 出门 窗 洞 口 位置 线,经 验线符合设计要求,办 完 预检 手 续

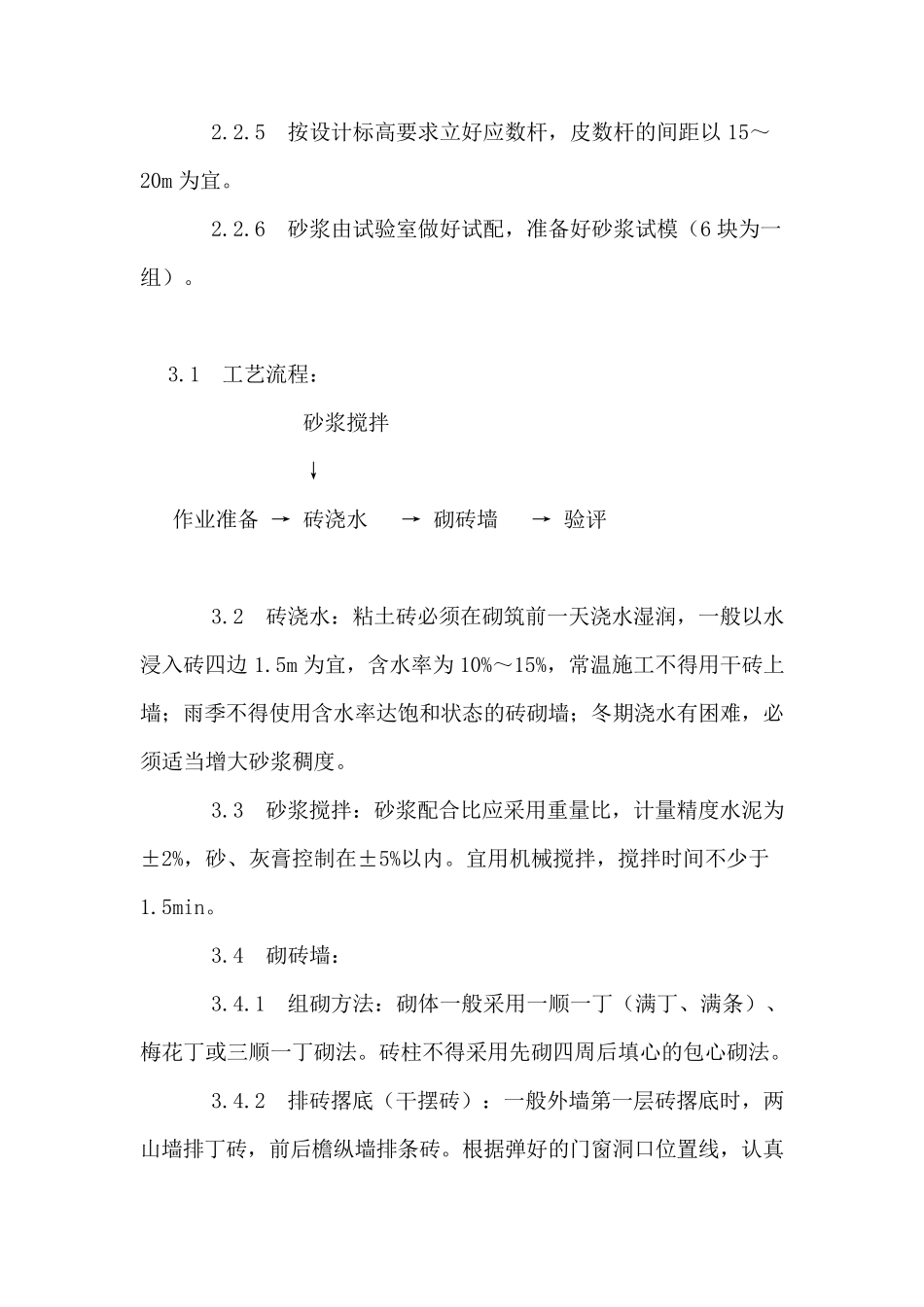

5 按设计标高要求立好应数杆,皮数杆的间距以15~20m 为宜
6 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组)
1 工艺流程: 砂浆搅拌 ↓ 作业准备 → 砖浇水 → 砌砖墙 → 验评 3
2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1
5m 为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度

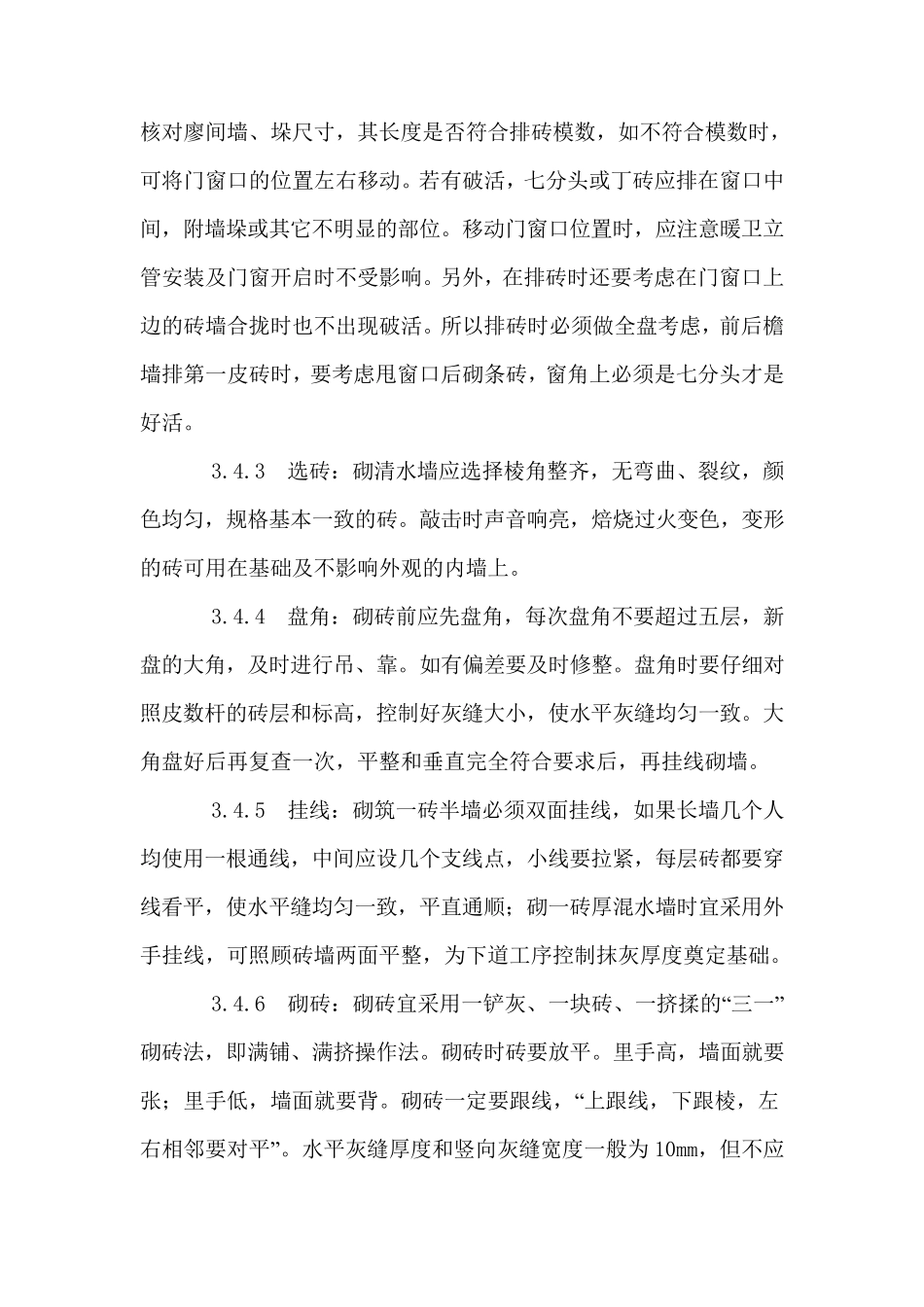

3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%
