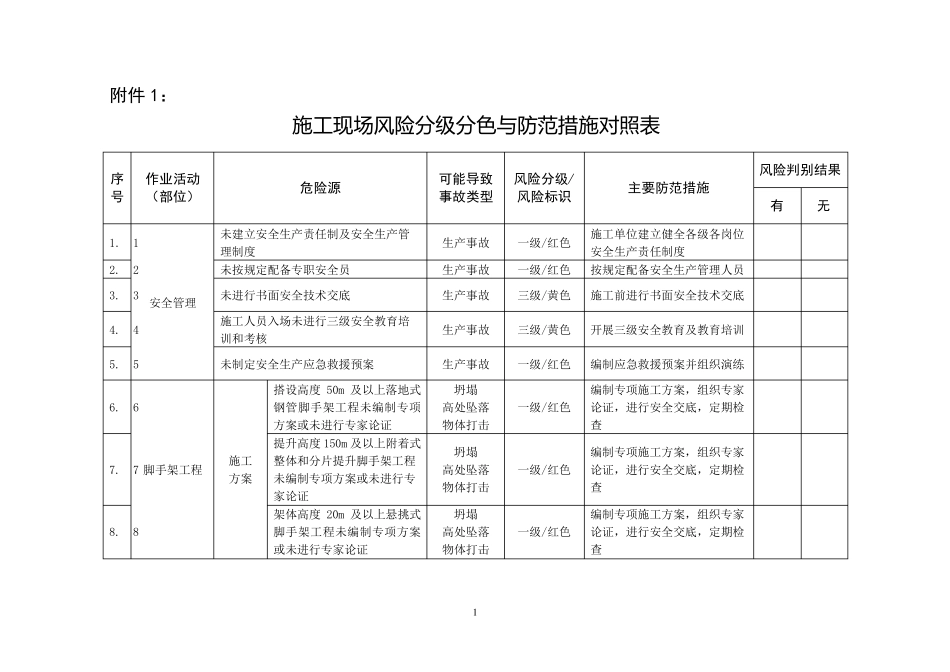

1 附件1: 施 工 现 场 风 险 分 级 分 色 与防范措施 对照表 序号 作业活动 (部位) 危险源 可能导致 事故类型 风险分级/风险标识 主要防范措施 风险判别结果 有 无 1. 1 安全管理 未建立安全生产责任制及安全生产管理制度 生产事故 一级/红色 施工单位建立健全各级各岗位安全生产责任制度 2. 2 未按规定配备专职安全员 生产事故 一级/红色 按规定配备安全生产管理人员 3. 3 未进行书面安全技术交底 生产事故 三级/黄色 施工前进行书面安全技术交底 4. 4 施工人员入场未进行三级安全教育培训和考核 生产事故 三级/黄色 开展三级安全教育及教育培训 5. 5 未制定安全生产应急救援预案 生产事故 一级/红色 编制应急救援预案并组织演练 6. 6 脚手架工程 施工 方案 搭设高度50m 及以上落地式钢管脚手架工程未编制专项方案或未进行专家论证 坍塌 高处坠落 物体打击 一级/红色 编制专项施工方案,组织专家论证,进行安全交底,定期检查 7. 7 提升高度150m 及以上附着式整体和分片提升脚手架工程未编制专项方案或未进行专家论证 坍塌 高处坠落 物体打击 一级/红色 编制专项施工方案,组织专家论证,进行安全交底,定期检查 8. 8 架体高度20m 及以上悬挑式脚手架工程未编制专项方案或未进行专家论证 坍塌 高处坠落 物体打击 一级/红色 编制专项施工方案,组织专家论证,进行安全交底,定期检查 2 9. 9 悬挑脚手架悬挑长度超过3m未编制专项施工方案或未进行专家论证 坍塌 高处坠落 物体打击 一级/红色 编制专项施工方案,组织专家论证,进行安全交底,定期检查 10. 10 搭设高度24m 及以上的落地式钢管脚手架工程未编制专项方案 坍塌 高处坠落 物体打击 二级/橙色 编写专项施工方案,进行安全交底,定期检查 11. 11 附着式整体和分片提升脚手架工程未编制专项方案 坍塌 高处坠落 物体打击 二级/橙色 编写专项施工方案,进行安全交底,定期检查 12. 12 悬挑式脚手架工程未编制专项方案 坍塌 高处坠落 物体打击 二级/橙色 编写专项施工方案,进行安全交底,定期检查 13. 13 吊篮脚手架工程未编制专项方案 坍塌、坠落、 物体打击 二级/橙色 编写专项施工方案,进行安全交底,定期检查 14. 14 自制卸料平台、移动操作平台工程未编制专项方案 坍塌 高处坠落 物体打击 二级/橙色 编写专项施工方案,进行安全交底,定期检...
