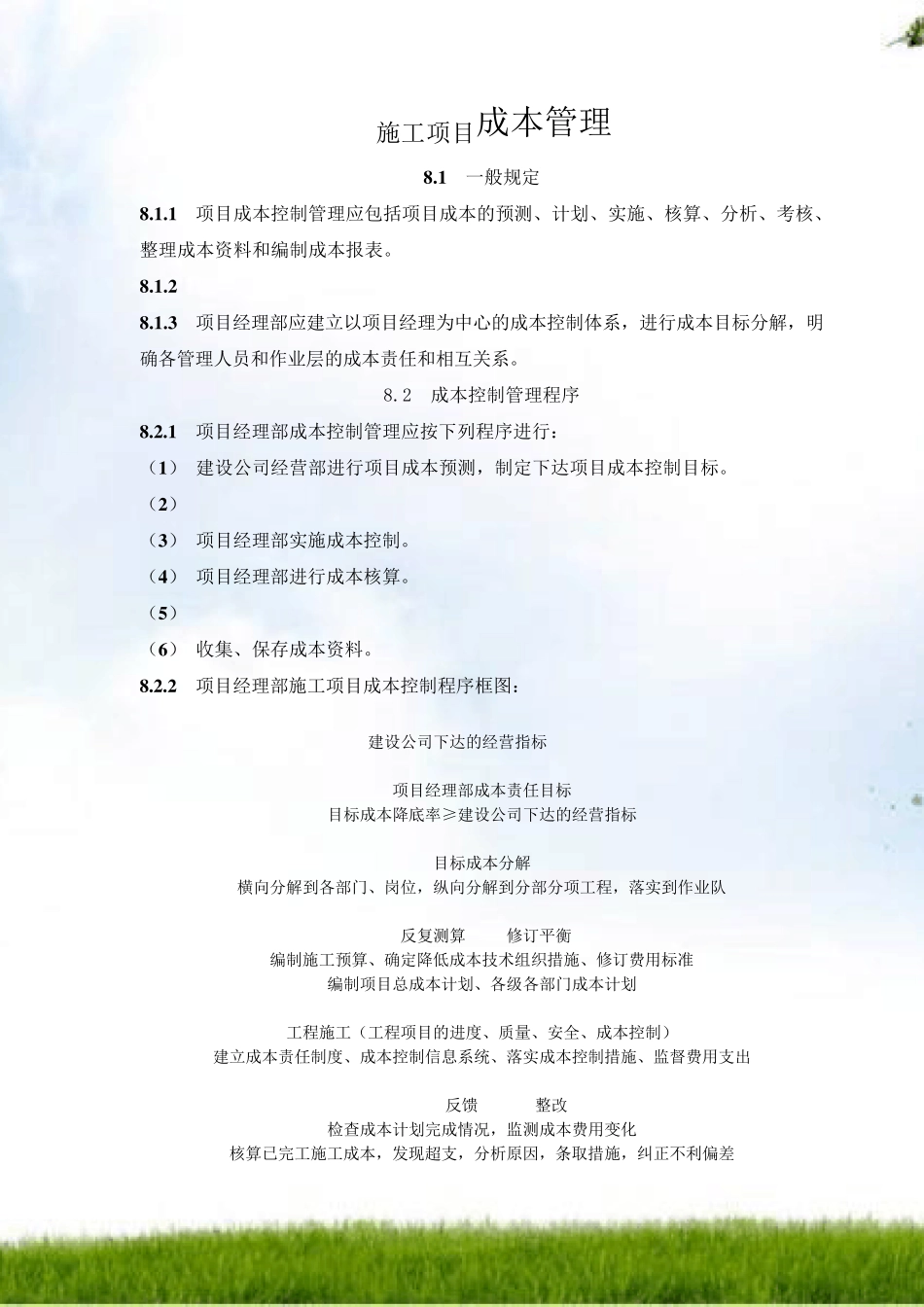

施工项目成本管理 8
1 一般规定 8
1 项目成本控制管理应包括项目成本的预测、计划、实施、核算、分析、考核、整理成本资料和编制成本报表
3 项目经理部应建立以项目经理为中心的成本控制体系,进行成本目标分解,明确各管理人员和作业层的成本责任和相互关系
2 成本控制管理程序 8
1 项目经理部成本控制管理应按下列程序进行: (1 ) 建设公司经营部进行项目成本预测,制定下达项目成本控制目标
(2 ) (3 ) 项目经理部实施成本控制
(4 ) 项目经理部进行成本核算
(5 ) (6 ) 收集、保存成本资料

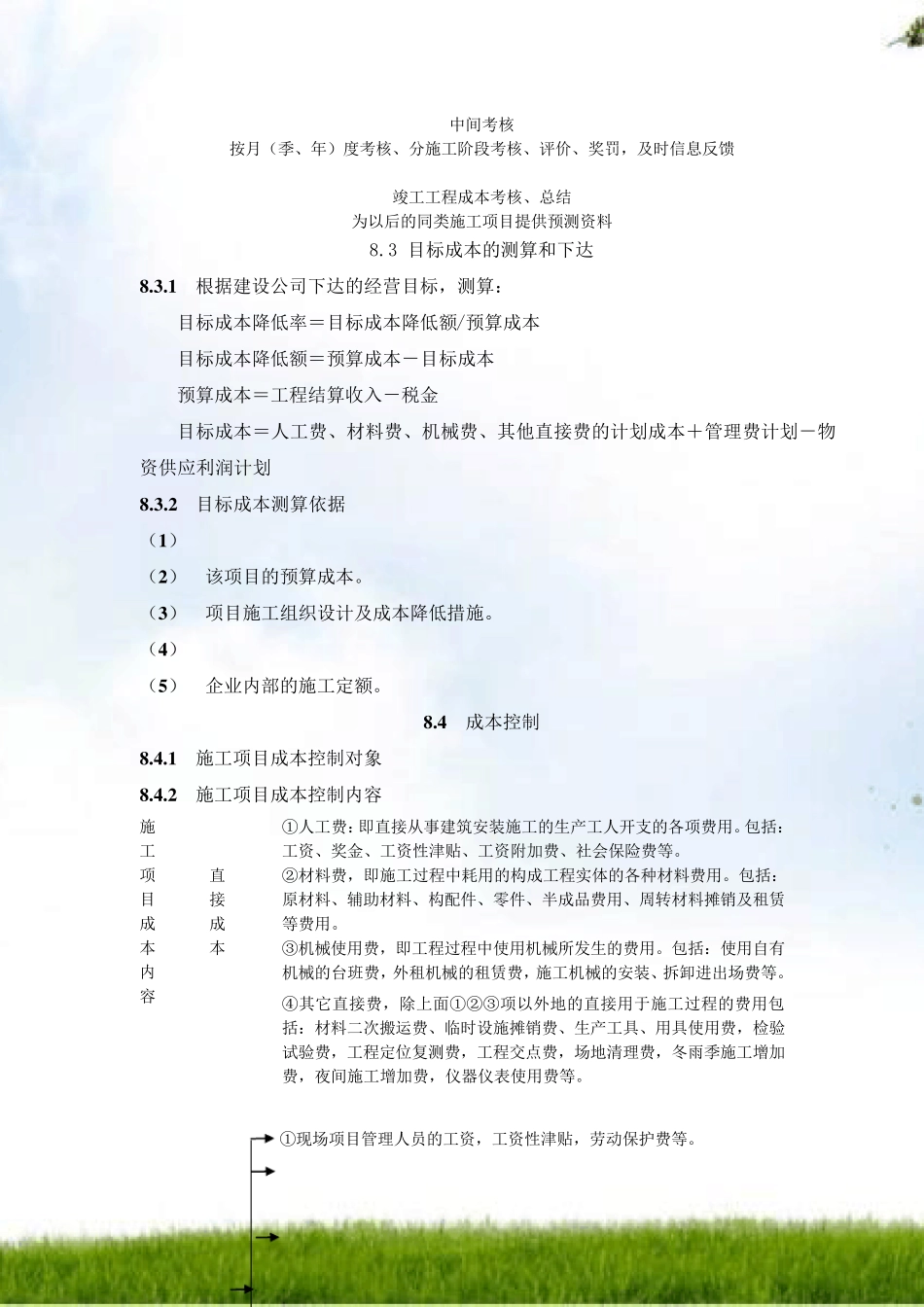

2 项目经理部施工项目成本控制程序框图: 建设公司下达的经营指标 项目经理部成本责任目标 目标成本降底率≥建设公司下达的经营指标 目标成本分解 横向分解到各部门、岗位,纵向分解到分部分项工程,落实到作业队 反复测算 修订平衡 编制施工预算、确定降低成本技术组织措施、修订费用标准 编制项目总成本计划、各级各部门成本计划 工程施工(工程项目的进度、质量、安全、成本控制) 建立成本责任制度、成本控制信息系统、落实成本控制措施、监督费用支出 反馈 整改 检查成本计划完成情况,监测成本费用变化 核算已完工施工成本,发现超支,分析原因,条取措施,纠正不利偏差 中间考核 按月(季、年)度考核、分施工阶段考核、评价、奖罚,及时信息反馈 竣工工程成本考核、总结 为以后的同类施工项目提供预测资料 8
3 目标成本的测算和下达 8

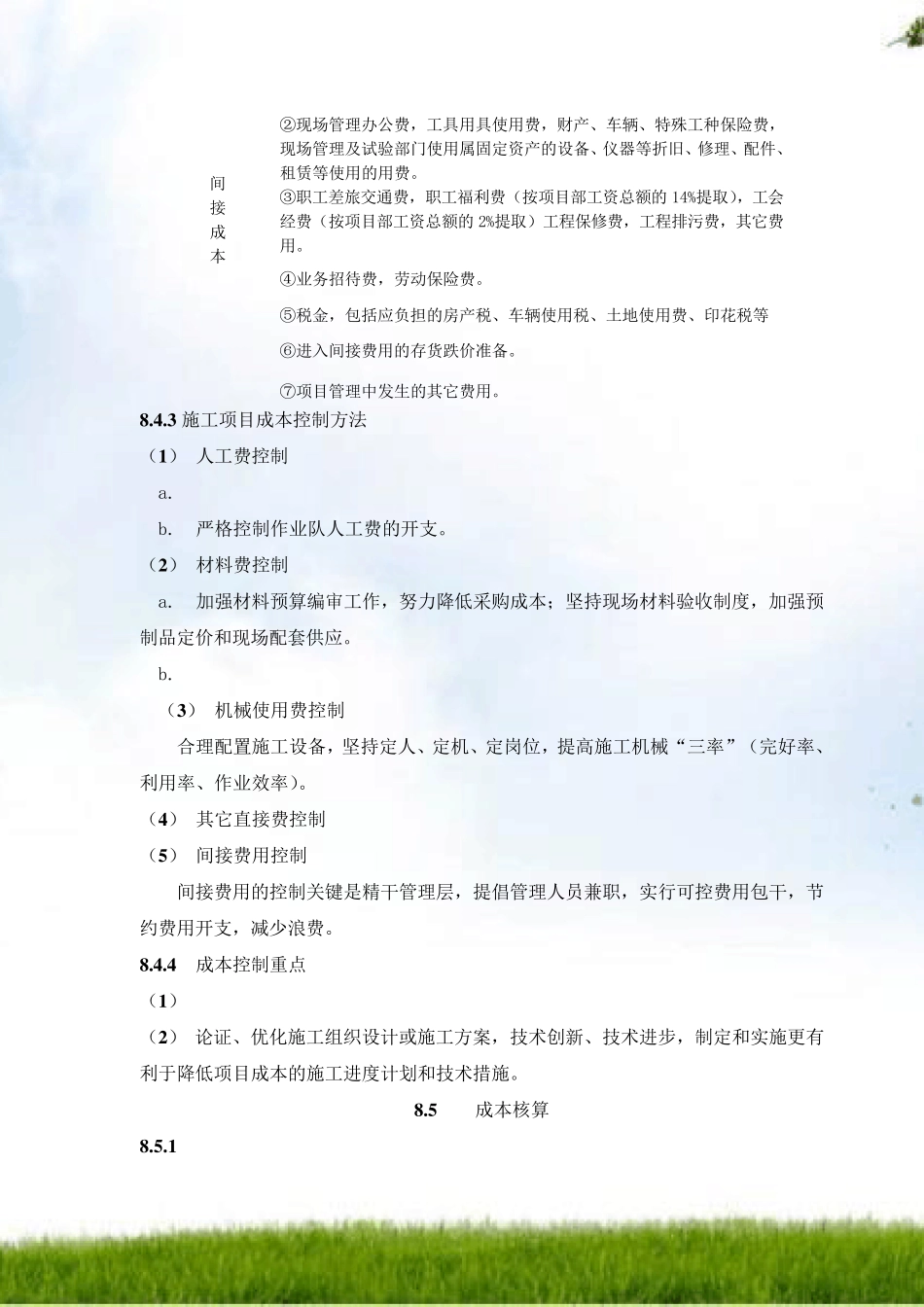

1 根据建设公司下达的经营目标,测算: 目标成本降低率=目标成本降低额/预算成本 目标成本降低额=预算成本-目标成本 预算成本=工程结算收入-税金 目标成本=人工费、材料费、机械费、其他直接费的计划成本+管理费计划-物资供应利润计划 8
2 目标成本测算依据 (1 ) (2 )
