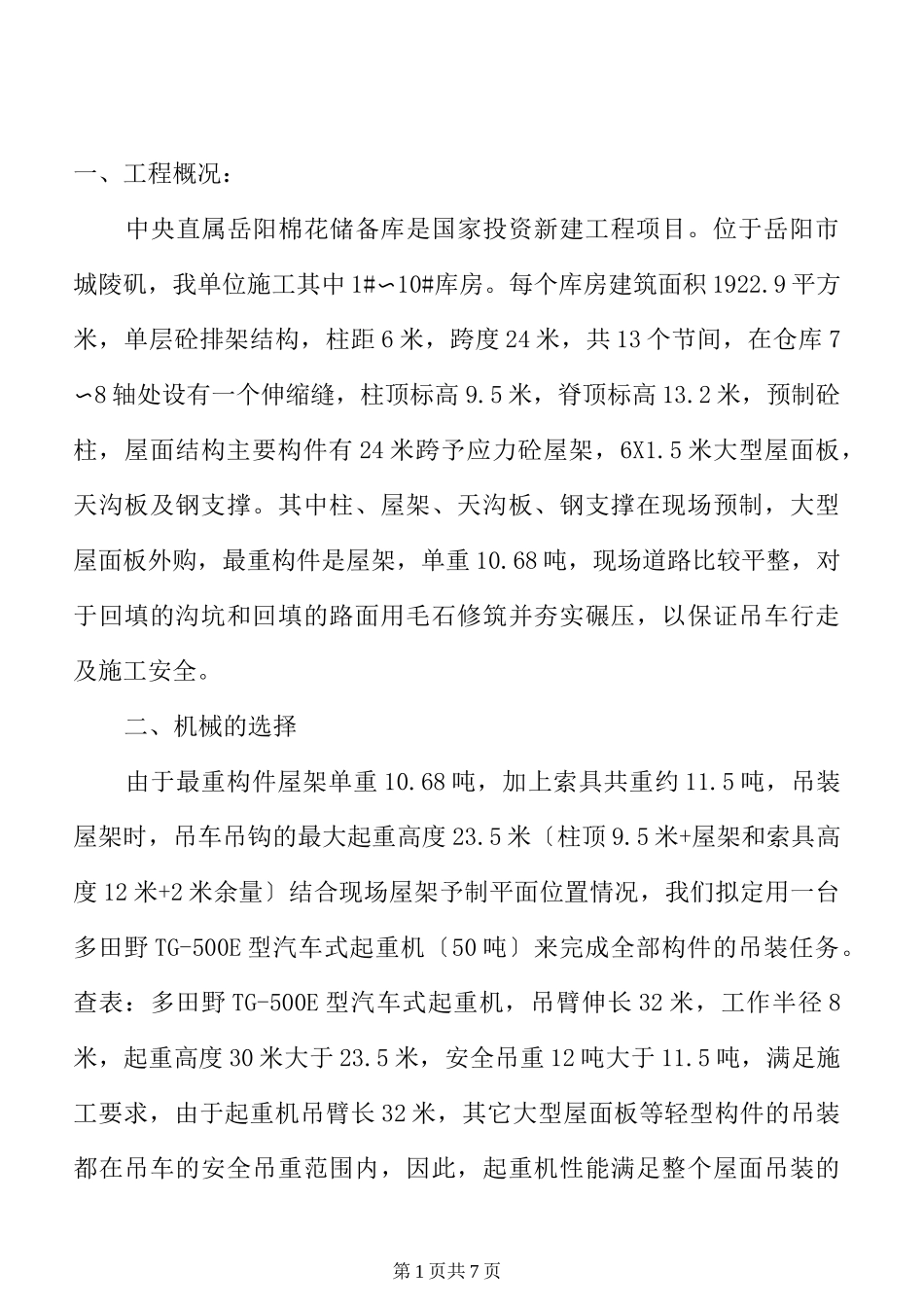

第 1 页共 7 页一、工程概况:中央直属岳阳棉花储备库是国家投资新建工程项目
位于岳阳市城陵矶,我单位施工其中 1#〜10#库房
每个库房建筑面积 1922
9 平方米,单层砼排架结构,柱距 6 米,跨度 24 米,共 13 个节间,在仓库 7〜8 轴处设有一个伸缩缝,柱顶标高 9
5 米,脊顶标高 13
2 米,预制砼柱,屋面结构主要构件有 24 米跨予应力砼屋架,6X1
5 米大型屋面板,天沟板及钢支撑
其中柱、屋架、天沟板、钢支撑在现场预制,大型屋面板外购,最重构件是屋架,单重 10
68 吨,现场道路比较平整,对于回填的沟坑和回填的路面用毛石修筑并夯实碾压,以保证吊车行走及施工安全
二、机械的选择由于最重构件屋架单重 10
68 吨,加上索具共重约 11
5 吨,吊装屋架时,吊车吊钩的最大起重高度 23
5 米〔柱顶 9
5 米+屋架和索具高度 12 米+2 米余量〕结合现场屋架予制平面位置情况,我们拟定用一台多田野 TG-500E 型汽车式起重机〔50 吨〕来完成全部构件的吊装任务
查表:多田野 TG-500E 型汽车式起重机,吊臂伸长 32 米,工作半径 8米,起重高度 30 米大于 23
5 米,安全吊重 12 吨大于 11
5 吨,满足施工要求,由于起重机吊臂长 32 米,其它大型屋面板等轻型构件的吊装都在吊车的安全吊重范围内,因此,起重机性能满足整个屋面吊装的第 2 页共 7 页施工要求

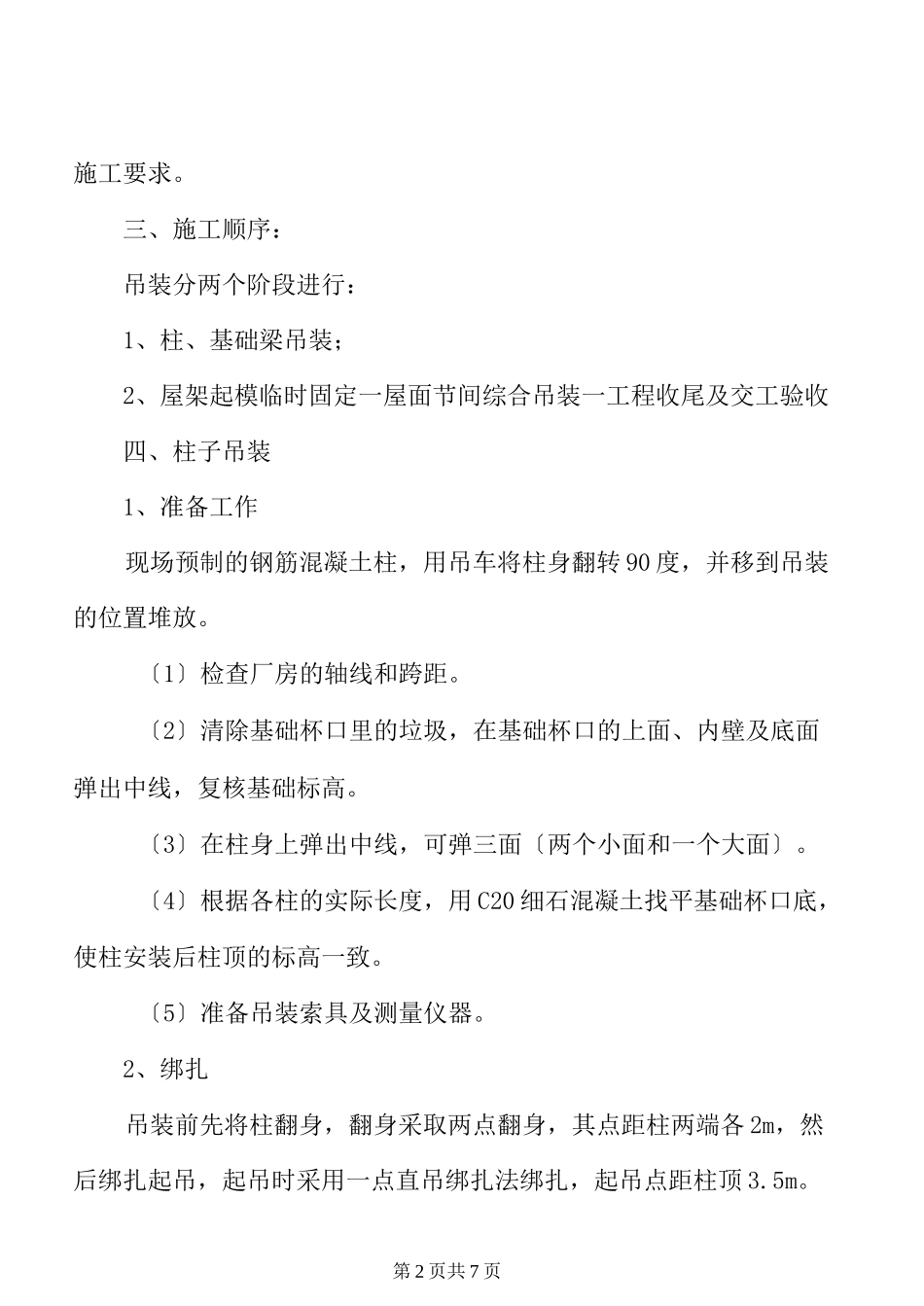

三、施工顺序:吊装分两个阶段进行:1、柱、基础梁吊装;2、屋架起模临时固定一屋面节间综合吊装一工程收尾及交工验收四、柱子吊装1、准备工作现场预制的钢筋混凝土柱,用吊车将柱身翻转 90 度,并移到吊装的位置堆放
〔1〕检查厂房的轴线和跨距
〔2〕清除基础杯口里的垃圾,在基础杯口的上面、内壁及底面弹出中线,复核基础标高

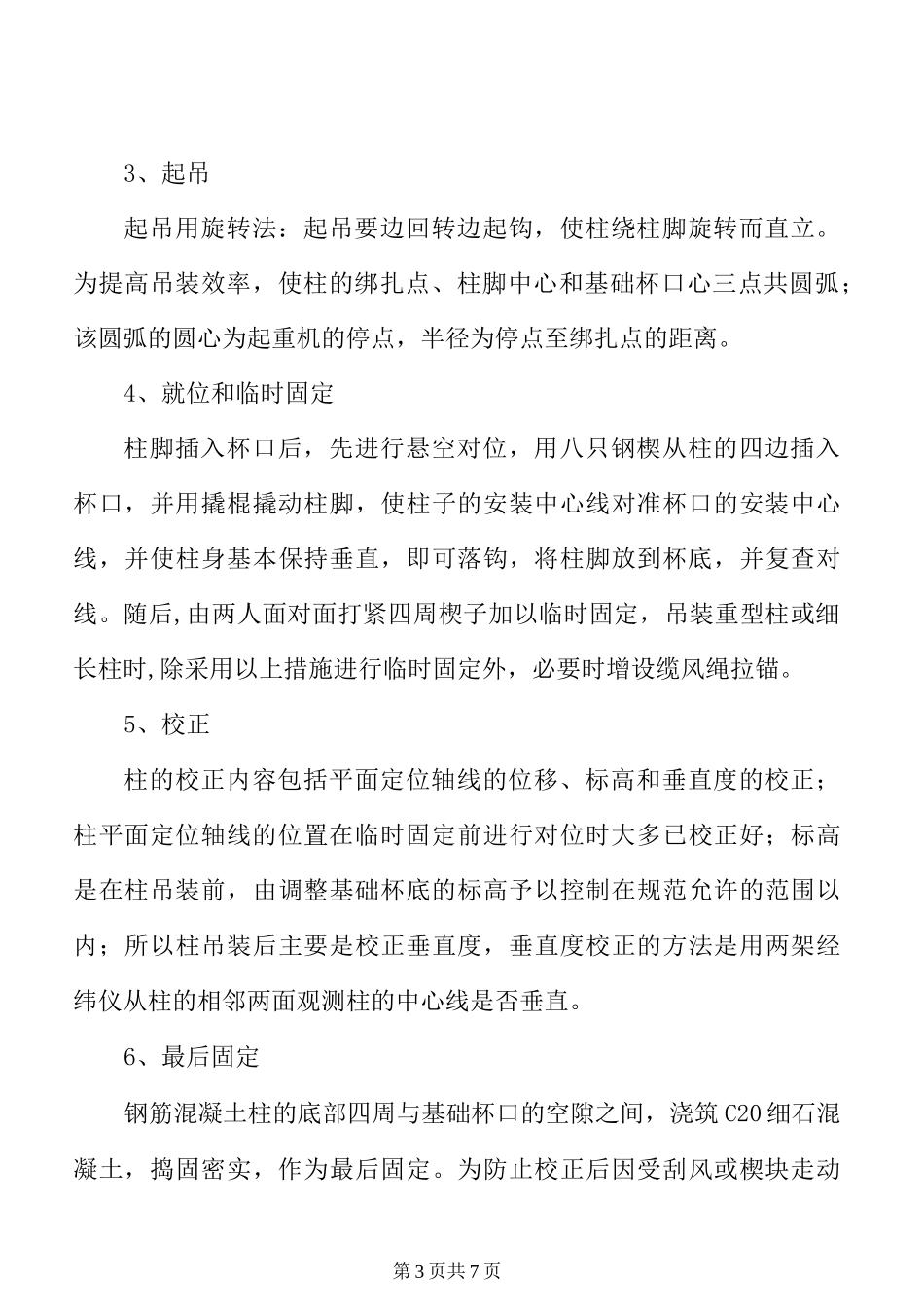

〔3〕在柱身上弹出中线,可弹三面〔两个小面和一个大面〕
