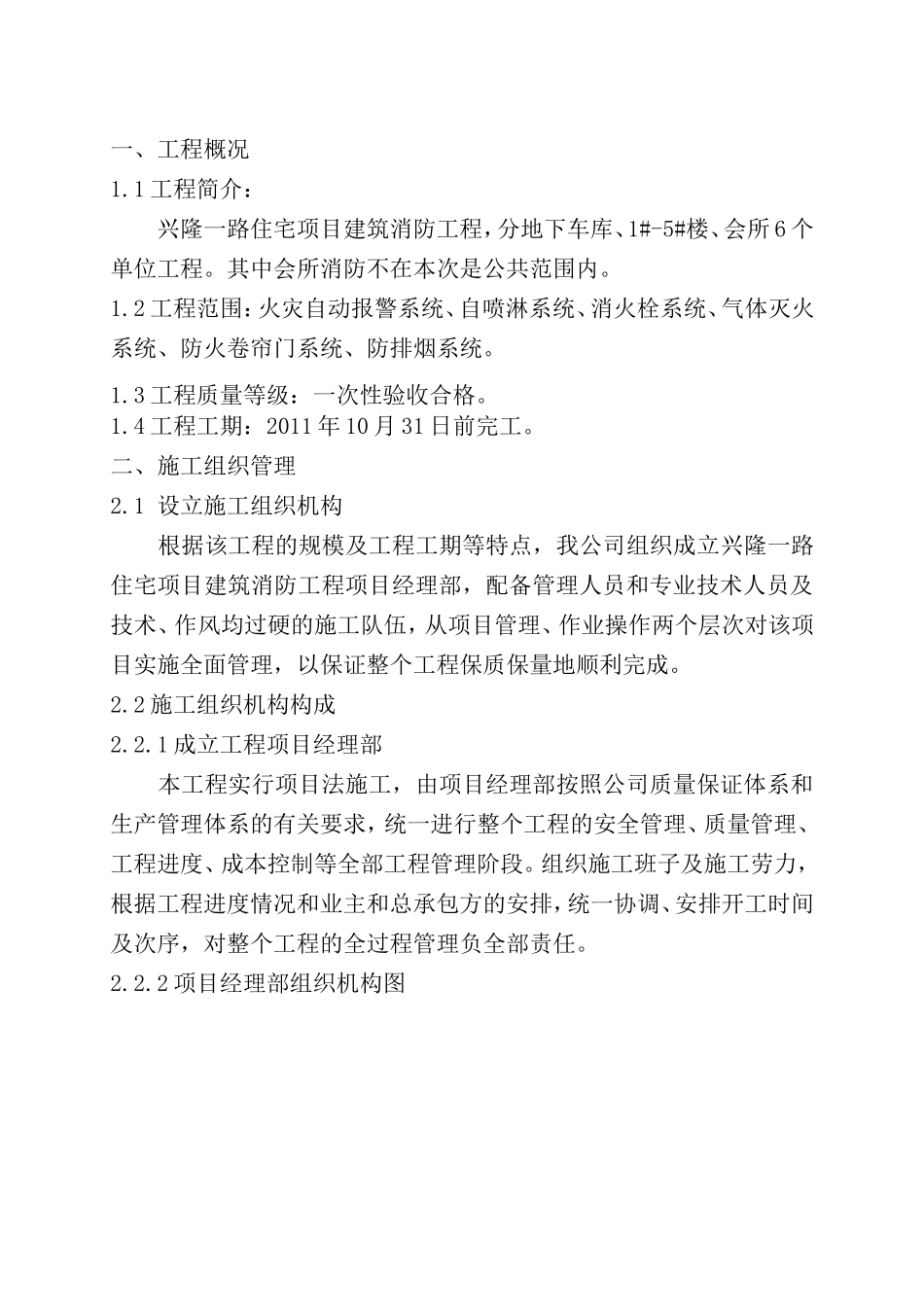

一、工程概况1
1工程简介:兴隆一路住宅项目建筑消防工程,分地下车库、1#-5#楼、会所6个单位工程
其中会所消防不在本次是公共范围内
2工程范围:火灾自动报警系统、自喷淋系统、消火栓系统、气体灭火系统、防火卷帘门系统、防排烟系统
3工程质量等级:一次性验收合格
4工程工期:2011年10月31日前完工
二、施工组织管理2
1设立施工组织机构根据该工程的规模及工程工期等特点,我公司组织成立兴隆一路住宅项目建筑消防工程项目经理部,配备管理人员和专业技术人员及技术、作风均过硬的施工队伍,从项目管理、作业操作两个层次对该项目实施全面管理,以保证整个工程保质保量地顺利完成
2施工组织机构构成2
1成立工程项目经理部本工程实行项目法施工,由项目经理部按照公司质量保证体系和生产管理体系的有关要求,统一进行整个工程的安全管理、质量管理、工程进度、成本控制等全部工程管理阶段
组织施工班子及施工劳力,根据工程进度情况和业主和总承包方的安排,统一协调、安排开工时间及次序,对整个工程的全过程管理负全部责任

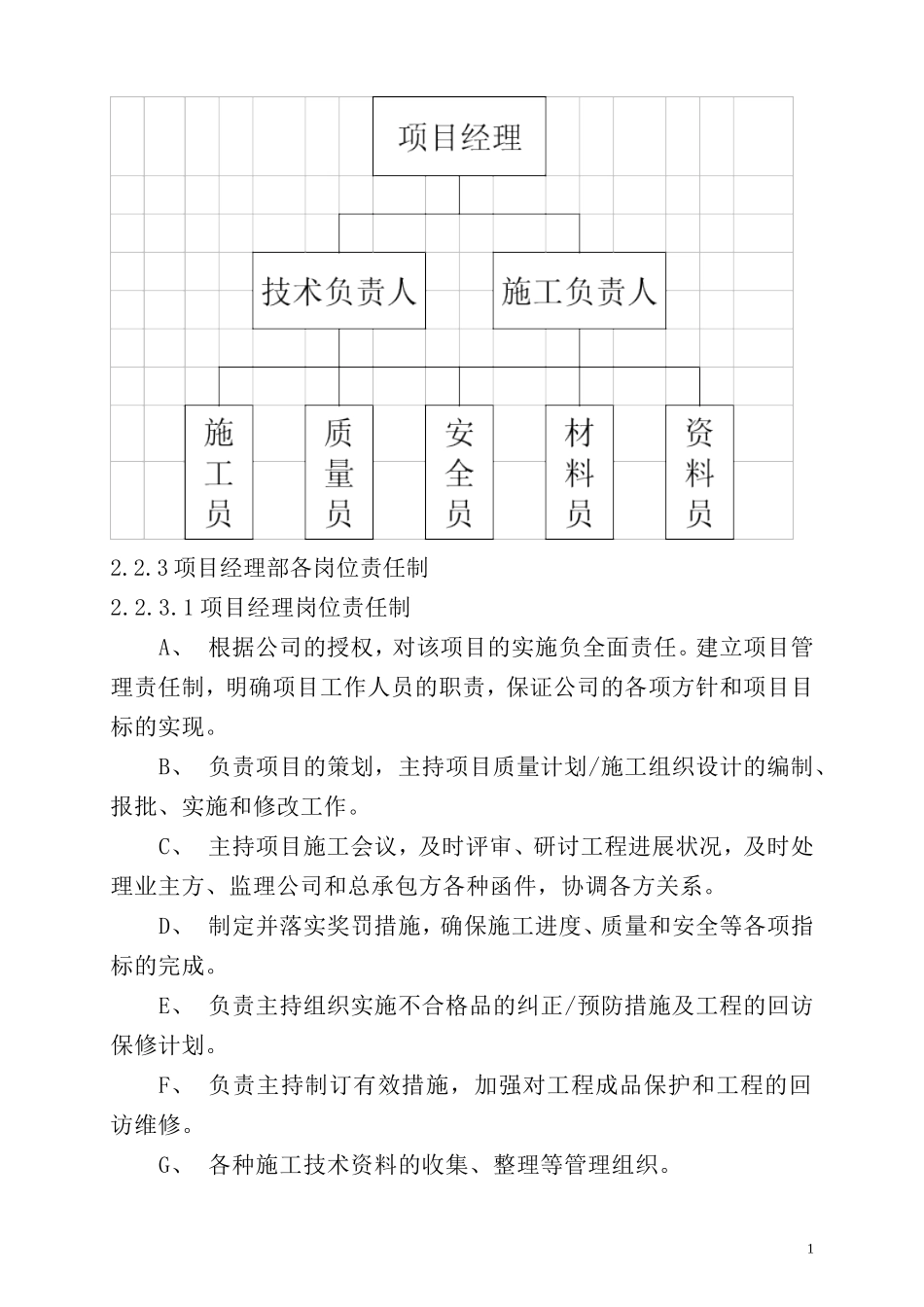

2项目经理部组织机构图2
3项目经理部各岗位责任制2
1项目经理岗位责任制A、根据公司的授权,对该项目的实施负全面责任
建立项目管理责任制,明确项目工作人员的职责,保证公司的各项方针和项目目标的实现
B、负责项目的策划,主持项目质量计划/施工组织设计的编制、报批、实施和修改工作
C、主持项目施工会议,及时评审、研讨工程进展状况,及时处理业主方、监理公司和总承包方各种函件,协调各方关系
D、制定并落实奖罚措施,确保施工进度、质量和安全等各项指标的完成
E、负责主持组织实施不合格品的纠正/预防措施及工程的回访保修计划
F、负责主持制订有效措施,加强对工程成品保护和工程的回访维修
G、各种施工技术资料的收集、整理等管理组织

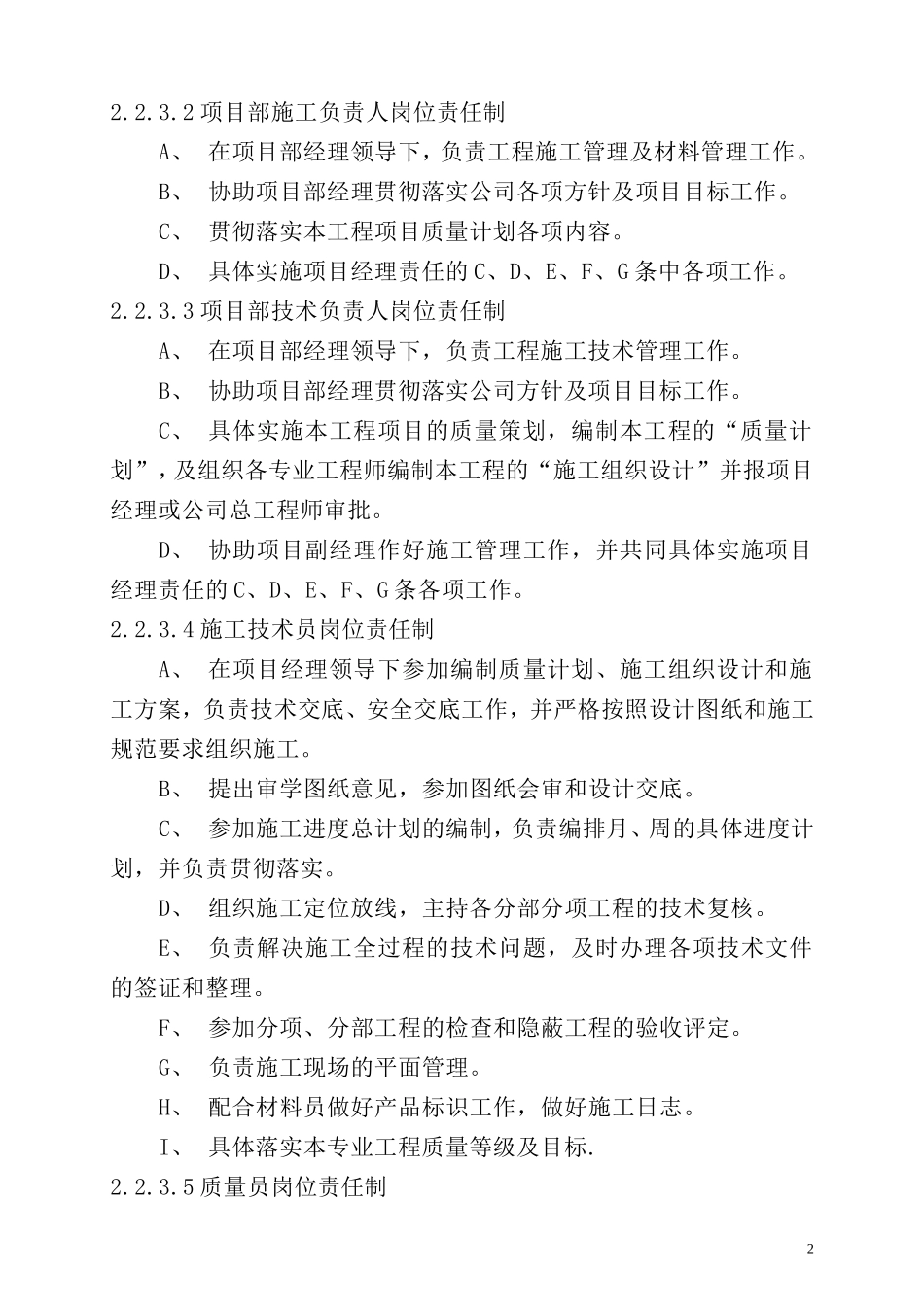

2项目部施工负责人岗位
