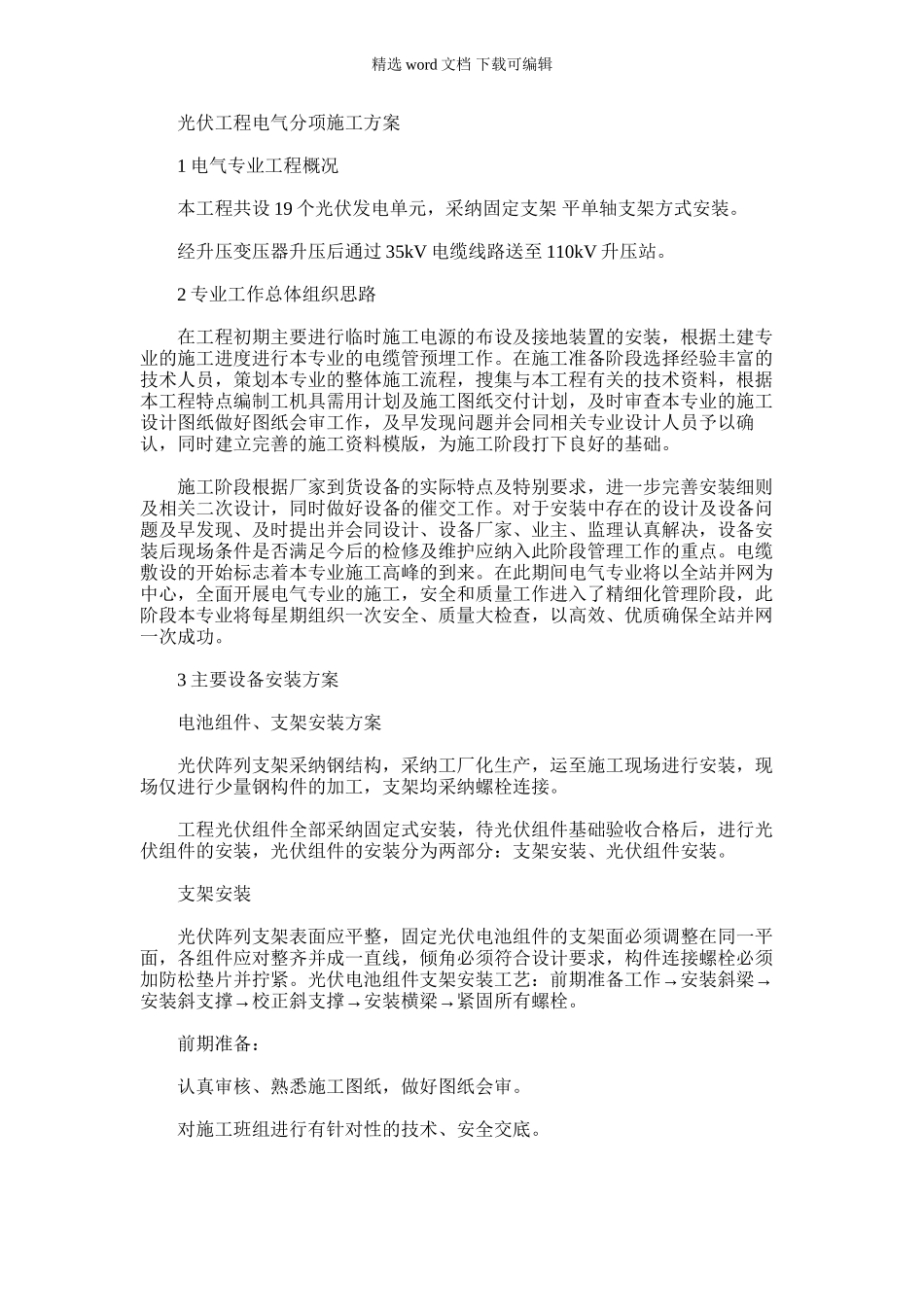

精选 word 文档 下载可编辑 光伏工程电气分项施工方案 1 电气专业工程概况 本工程共设 19 个光伏发电单元,采纳固定支架 平单轴支架方式安装
经升压变压器升压后通过 35kV 电缆线路送至 110kV 升压站
2 专业工作总体组织思路 在工程初期主要进行临时施工电源的布设及接地装置的安装,根据土建专业的施工进度进行本专业的电缆管预埋工作
在施工准备阶段选择经验丰富的技术人员,策划本专业的整体施工流程,搜集与本工程有关的技术资料,根据本工程特点编制工机具需用计划及施工图纸交付计划,及时审查本专业的施工设计图纸做好图纸会审工作,及早发现问题并会同相关专业设计人员予以确认,同时建立完善的施工资料模版,为施工阶段打下良好的基础
施工阶段根据厂家到货设备的实际特点及特别要求,进一步完善安装细则及相关二次设计,同时做好设备的催交工作
对于安装中存在的设计及设备问题及早发现、及时提出并会同设计、设备厂家、业主、监理认真解决,设备安装后现场条件是否满足今后的检修及维护应纳入此阶段管理工作的重点
电缆敷设的开始标志着本专业施工高峰的到来
在此期间电气专业将以全站并网为中心,全面开展电气专业的施工,安全和质量工作进入了精细化管理阶段,此阶段本专业将每星期组织一次安全、质量大检查,以高效、优质确保全站并网一次成功
3 主要设备安装方案 电池组件、支架安装方案 光伏阵列支架采纳钢结构,采纳工厂化生产,运至施工现场进行安装,现场仅进行少量钢构件的加工,支架均采纳螺栓连接
工程光伏组件全部采纳固定式安装,待光伏组件基础验收合格后,进行光伏组件的安装,光伏组件的安装分为两部分:支架安装、光伏组件安装
支架安装 光伏阵列支架表面应平整,固定光伏电池组件的支架面必须调整在同一平面,各组件应对整齐并成一直线,倾角必须符合设计要求,构件连接螺栓必须→→加防松垫片并拧紧
光伏电池组件支架安装工
