附着式整体提升架一、爬架介绍1、工程概况及爬架情况广东腾越建筑工程有限公司承建某大型住宅小区,建筑面积总计约为 16
67 万川,高层区有 11 栋高层,其中 9#楼、10#楼采用“全钢智能爬架”代替普通的钢管脚手架作为外围防护,是公司新技术应用的试点项目
9#楼层高 3
0 米,30 层,总高度为 95
5 米,单层面积 9#楼为 503m',外边周长约 160 米,设置机位 42 个;10#楼层高 3
1 米,32 层,总高度为 106
7 米,单层面积为 356tf,外边周长为 110 米,设置机位 28 个
爬架自二层开始安装使用,主体结构封顶后利用塔吊拆除,外墙工序采用工具式吊篮施工
2、爬架的特点及对比类型项目智能爬架常规钢管脚手架材料工厂化预制生产,标准化定装置,一次组装便可持续使用,材料用量少,损耗小
需大量的钢管、扣件、脚手板、安全网等,材料质量难以保证,损耗大
升降遥控指挥电动葫芦升降架体,配合自动控制系统操作人员少,方便快捷,爬升层仅需20—30min,且安全性较咼
需要人工逐层搭设,速度较慢,且安全风险较大
文明施工组装完成后不需要材料堆码场地,整个建筑外立面清爽干净
安全网易污染、破损,需要较大场地堆码待使用的钢管、扣件、工字钢、钢丝绳等
检查维修检查维护工作量较小,用时少
检查工作量较大,悬挑工字钢、钢丝绳、连墙件,脚手板,安全网等都要检查到位,需要大量的人力、时间
经济效益按照目当地价格,折算成建筑面积,本工程中使用费用为 63
4 元,/tfo按照目当地价格,折算成建筑面积,本工程中使用费用为 50
6 元/tfo3、爬架构成水平桁架、竖向桁架、防倾防坠机构、升降机构、安全防护、智能升降同步系统

4、深化设计要点①架体高度不大于 5 倍层高,架体的宽度不得大于 1

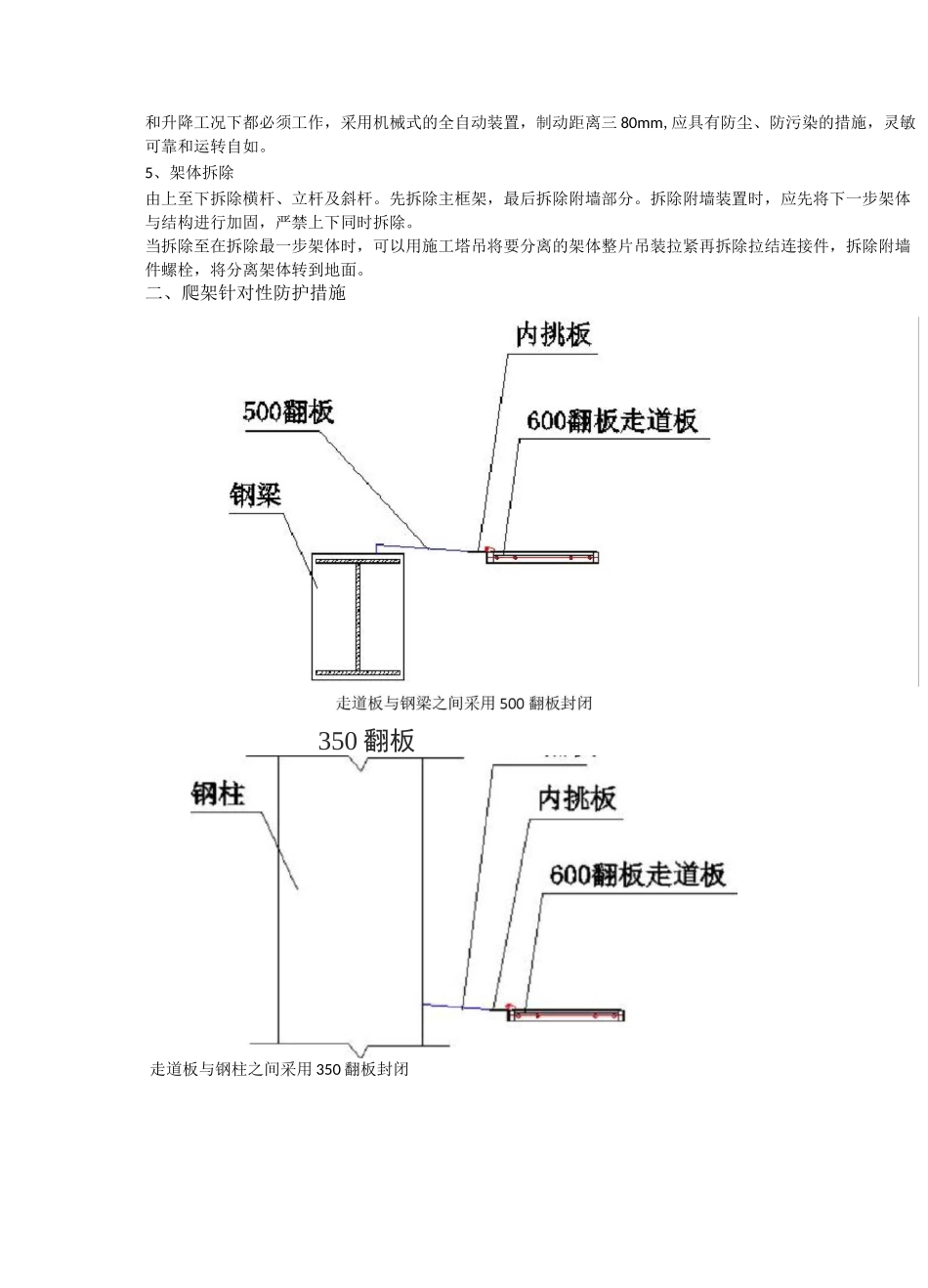

2 米;离墙间距为 300〜400mm,深化设计时应考虑独立外飘板的
