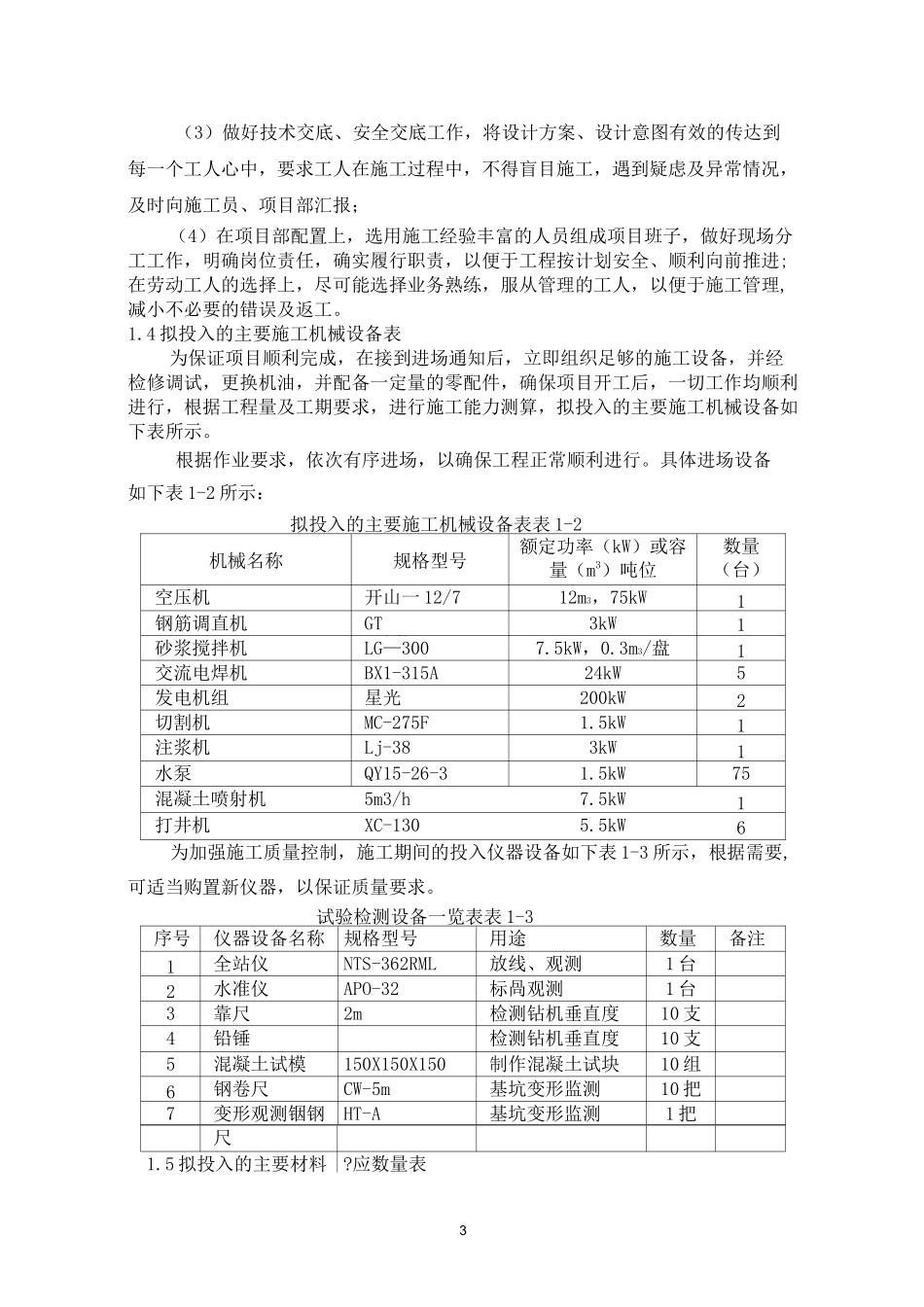

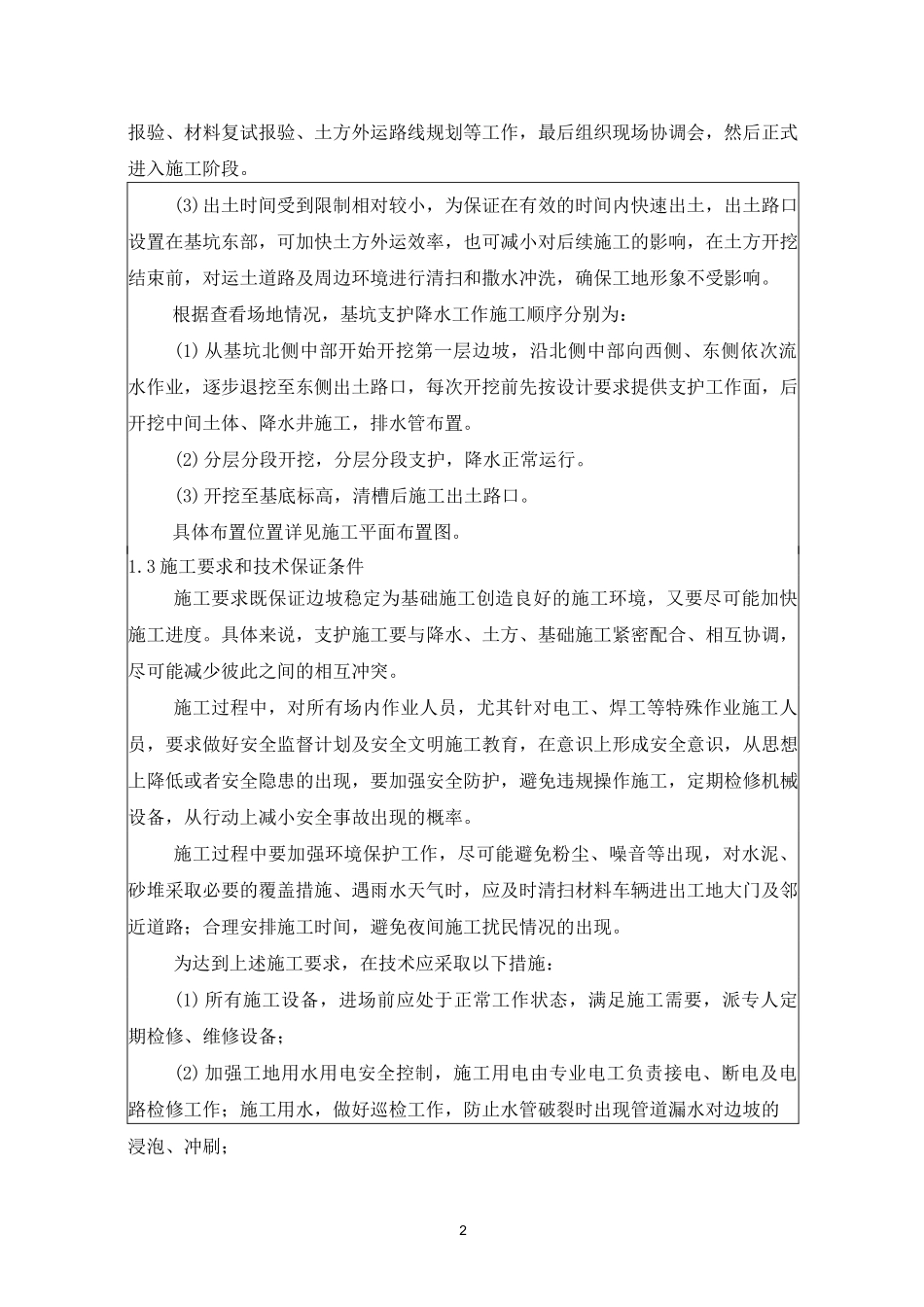

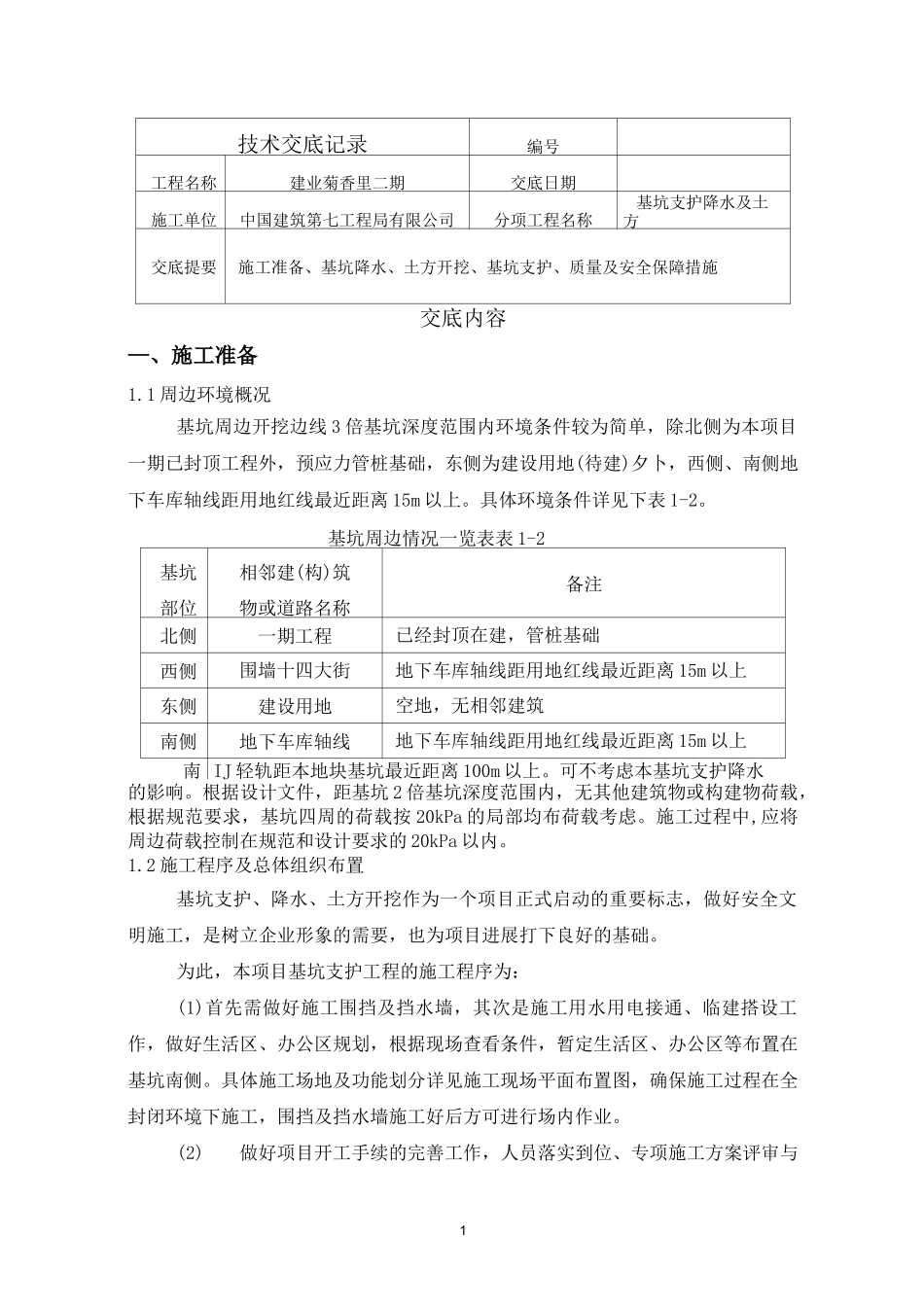

1技术交底记录编号工程名称建业菊香里二期交底日期施工单位中国建筑第七工程局有限公司分项工程名称基坑支护降水及土方交底提要施工准备、基坑降水、土方开挖、基坑支护、质量及安全保障措施交底内容—、施工准备1.1 周边环境概况基坑周边开挖边线 3 倍基坑深度范围内环境条件较为简单,除北侧为本项目一期已封顶工程外,预应力管桩基础,东侧为建设用地(待建)夕卜,西侧、南侧地下车库轴线距用地红线最近距离 15m 以上。具体环境条件详见下表 1-2。基坑周边情况一览表表 1-2基坑部位相邻建(构)筑物或道路名称备注北侧一期工程已经封顶在建,管桩基础西侧围墙十四大街地下车库轴线距用地红线最近距离 15m 以上东侧建设用地空地,无相邻建筑南侧地下车库轴线地下车库轴线距用地红线最近距离 15m 以上南 IJ 轻轨距本地块基坑最近距离 100m 以上。可不考虑本基坑支护降水的影响。根据设计文件,距基坑 2 倍基坑深度范围内,无其他建筑物或构建物荷载,根据规范要求,基坑四周的荷载按 20kPa 的局部均布荷载考虑。施工过程中,应将周边荷载控制在规范和设计要求的 20kPa 以内。1.2 施工程序及总体组织布置基坑支护、降水、土方开挖作为一个项目正式启动的重要标志,做好安全文明施工,是树立企业形象的需要,也为项目进展打下良好的基础。为此,本项目基坑支护工程的施工程序为:(1)首先需做好施工围挡及挡水墙,其次是施工用水用电接通、临建搭设工作,做好生活区、办公区规划,根据现场查看条件,暂定生活区、办公区等布置在基坑南侧。具体施工场地及功能划分详见施工现场平面布置图,确保施工过程在全封闭环境下施工,围挡及挡水墙施工好后方可进行场内作业。(2)做好项目开工手续的完善工作,人员落实到位、专项施工方案评审与2报验、材料复试报验、土方外运路线规划等工作,最后组织现场协调会,然后正式进入施工阶段。(3)出土时间受到限制相对较小,为保证在有效的时间内快速出土,出土路口设置在基坑东部,可加快土方外运效率,也可减小对后续施工的影响,在土方开挖结束前,对运土道路及周边环境进行清扫和撒水冲洗,确保工地形象不受影响。根据查看场地情况,基坑支护降水工作施工顺序分别为:(1) 从基坑北侧中部开始开挖第一层边坡,沿北侧中部向西侧、东侧依次流水作业,逐步退挖至东侧出土路口,每次开挖前先按设计要求提供支护工作面,后开挖中间土体、降水井施工,排水管布置。(2)分层分段开挖,分层分段支护,降水...
