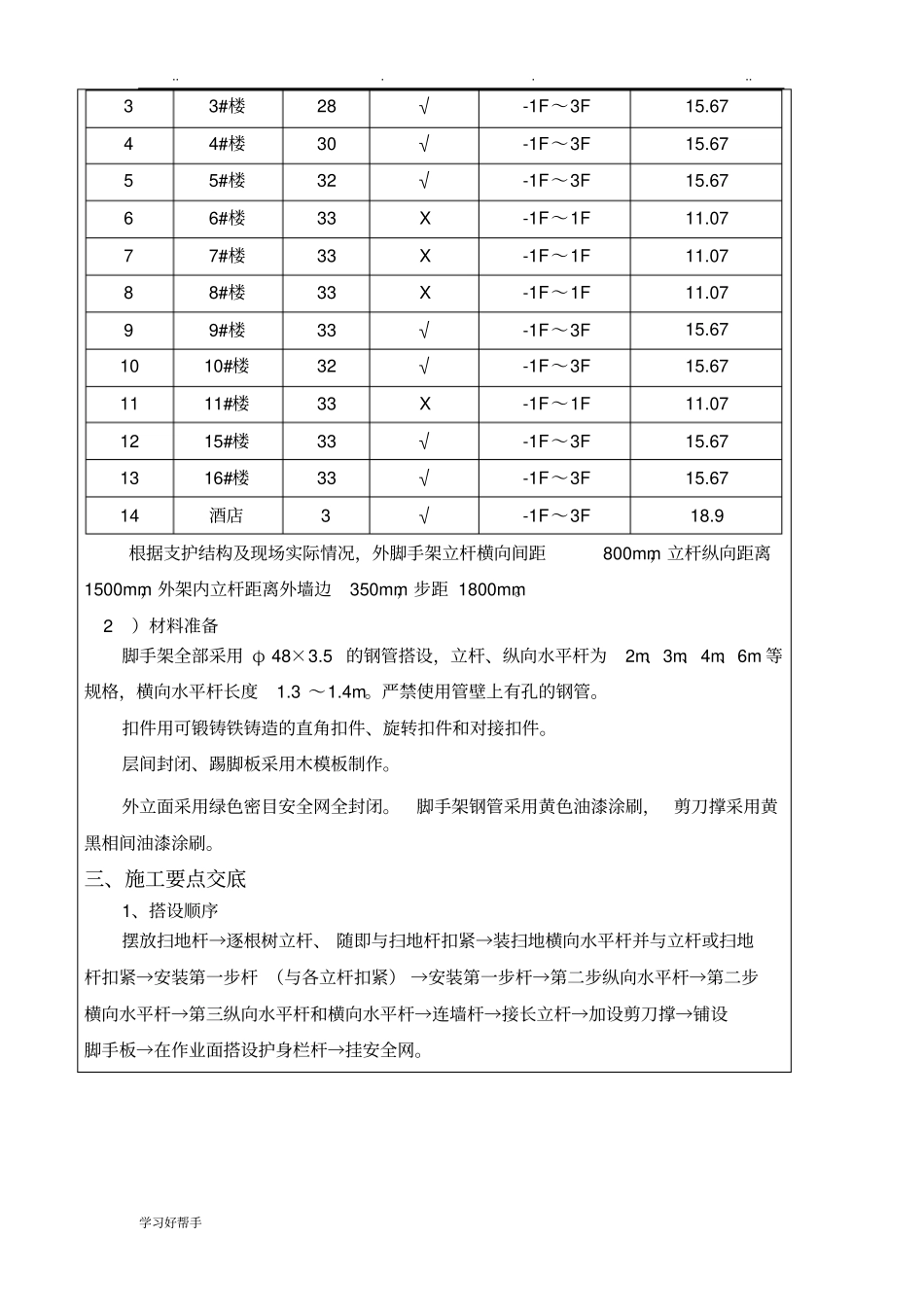

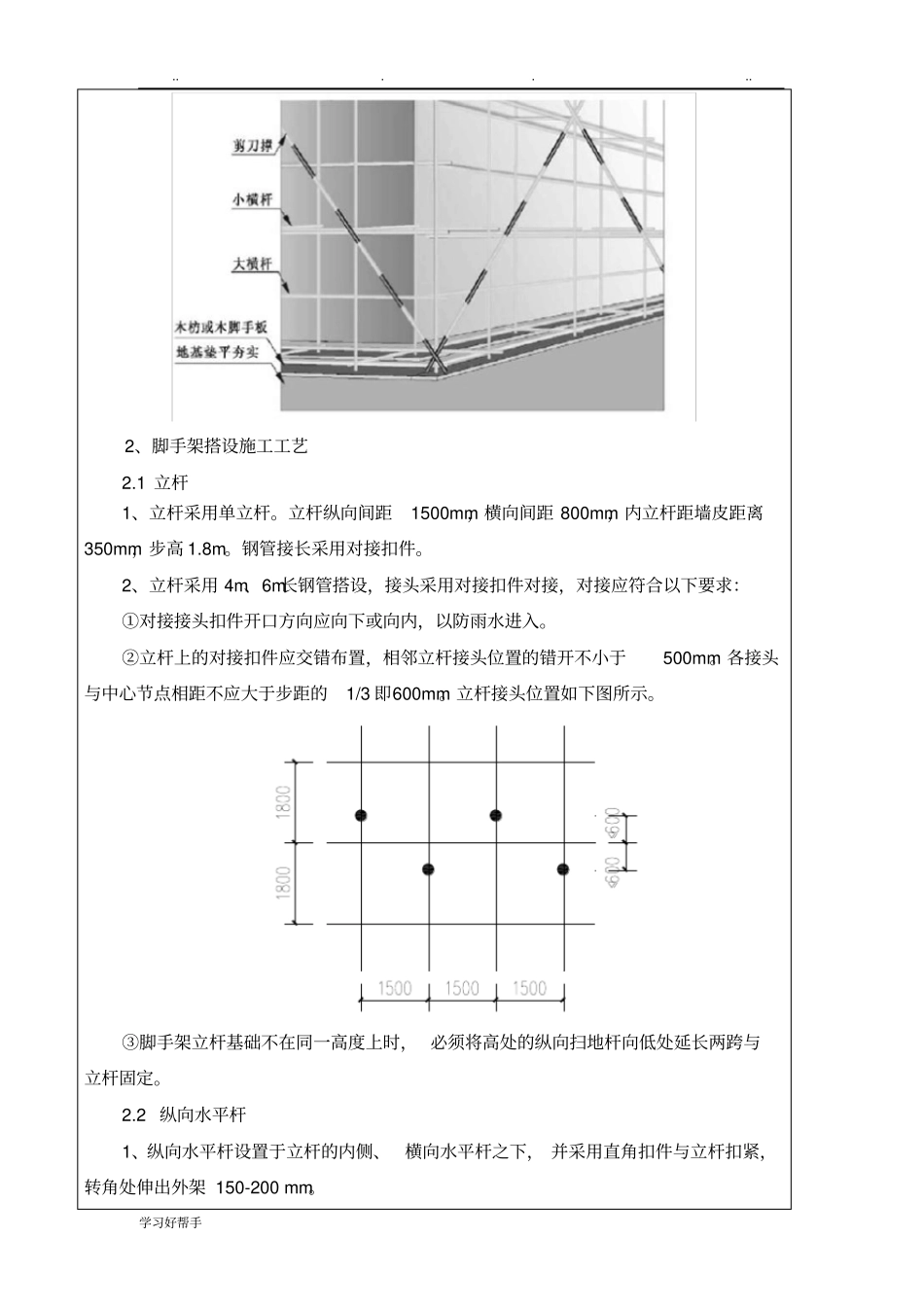

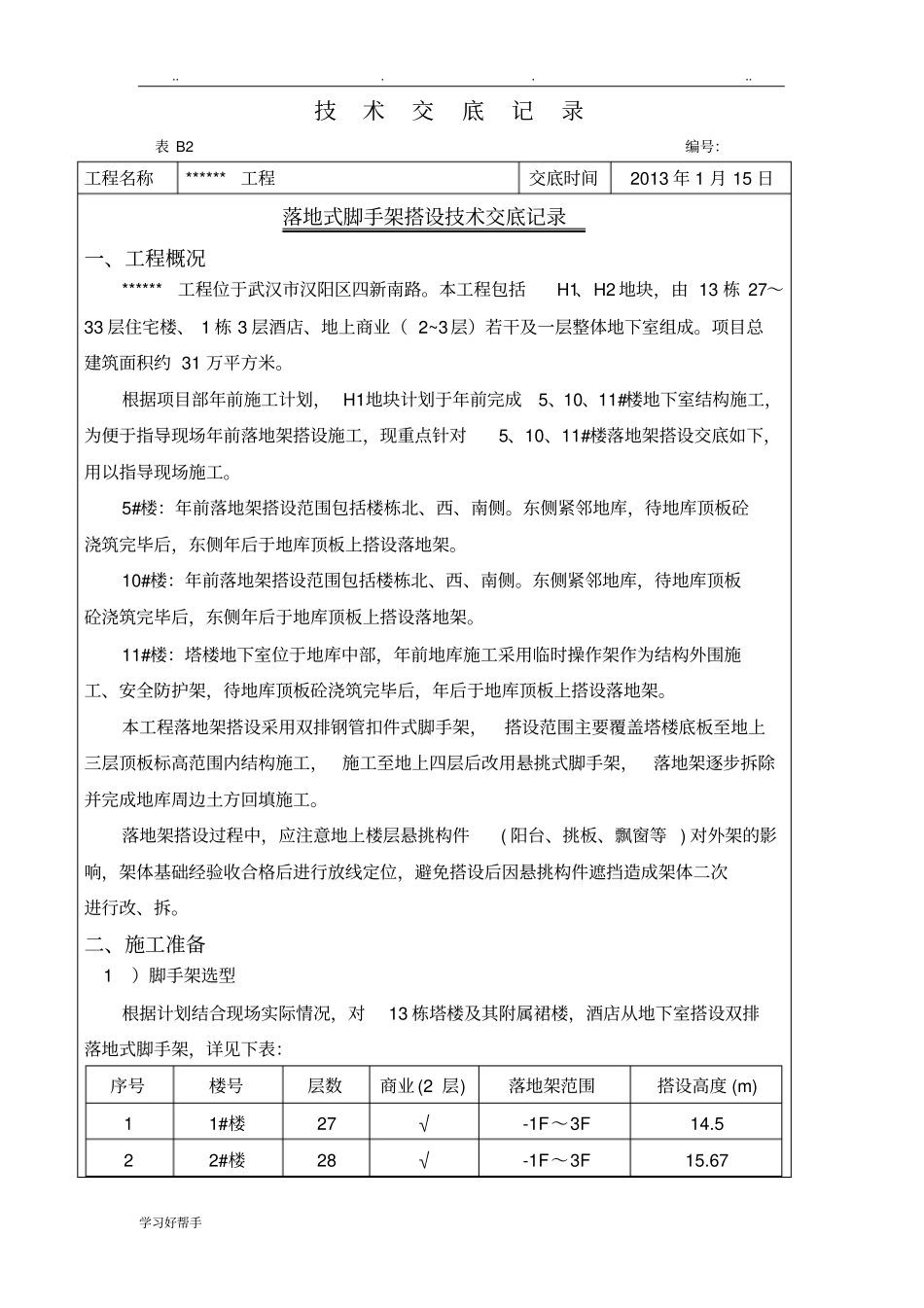

.. . . .. 学习好帮手技术交底记录表 B2 编号:工程名称******工程交底时间2013 年 1 月 15 日落地式脚手架搭设技术交底记录一、工程概况******工程位于武汉市汉阳区四新南路。本工程包括H1、H2 地块,由 13 栋 27~33 层住宅楼、 1 栋 3 层酒店、地上商业( 2~3层)若干及一层整体地下室组成。项目总建筑面积约 31 万平方米。根据项目部年前施工计划, H1地块计划于年前完成5、10、11#楼地下室结构施工,为便于指导现场年前落地架搭设施工,现重点针对5、10、11#楼落地架搭设交底如下,用以指导现场施工。5#楼:年前落地架搭设范围包括楼栋北、西、南侧。东侧紧邻地库,待地库顶板砼浇筑完毕后,东侧年后于地库顶板上搭设落地架。10#楼:年前落地架搭设范围包括楼栋北、西、南侧。东侧紧邻地库,待地库顶板砼浇筑完毕后,东侧年后于地库顶板上搭设落地架。11#楼:塔楼地下室位于地库中部,年前地库施工采用临时操作架作为结构外围施工、安全防护架,待地库顶板砼浇筑完毕后,年后于地库顶板上搭设落地架。本工程落地架搭设采用双排钢管扣件式脚手架,搭设范围主要覆盖塔楼底板至地上三层顶板标高范围内结构施工,施工至地上四层后改用悬挑式脚手架,落地架逐步拆除并完成地库周边土方回填施工。落地架搭设过程中,应注意地上楼层悬挑构件( 阳台、挑板、飘窗等 ) 对外架的影响,架体基础经验收合格后进行放线定位,避免搭设后因悬挑构件遮挡造成架体二次进行改、拆。二、施工准备 1)脚手架选型根据计划结合现场实际情况,对13 栋塔楼及其附属裙楼,酒店从地下室搭设双排落地式脚手架,详见下表:序号楼号层数商业 (2 层) 落地架范围搭设高度 (m) 1 1#楼27 √-1F~3F 14.5 2 2#楼28 √-1F~3F 15.67 .. . . .. 学习好帮手3 3#楼28 √-1F~3F 15.67 4 4#楼30 √-1F~3F 15.67 5 5#楼32 √-1F~3F 15.67 6 6#楼33 X -1F~1F 11.07 7 7#楼33 X -1F~1F 11.07 8 8#楼33 X -1F~1F 11.07 9 9#楼33 √-1F~3F 15.67 10 10#楼32 √-1F~3F 15.67 11 11#楼33 X -1F~1F 11.07 12 15#楼33 √-1F~3F 15.67 13 16#楼33 √-1F~3F 15.67 14 酒店3 √-1F~3F 18.9 根据支护结构及现场实际情况,外脚手架立杆横向间距800mm,立杆纵向距离1500mm,外架内立杆距离外墙边350mm,步距 1800mm。 2)材料准备脚手架全部采用 φ 48×3.5 的钢管搭设,立杆、纵...
