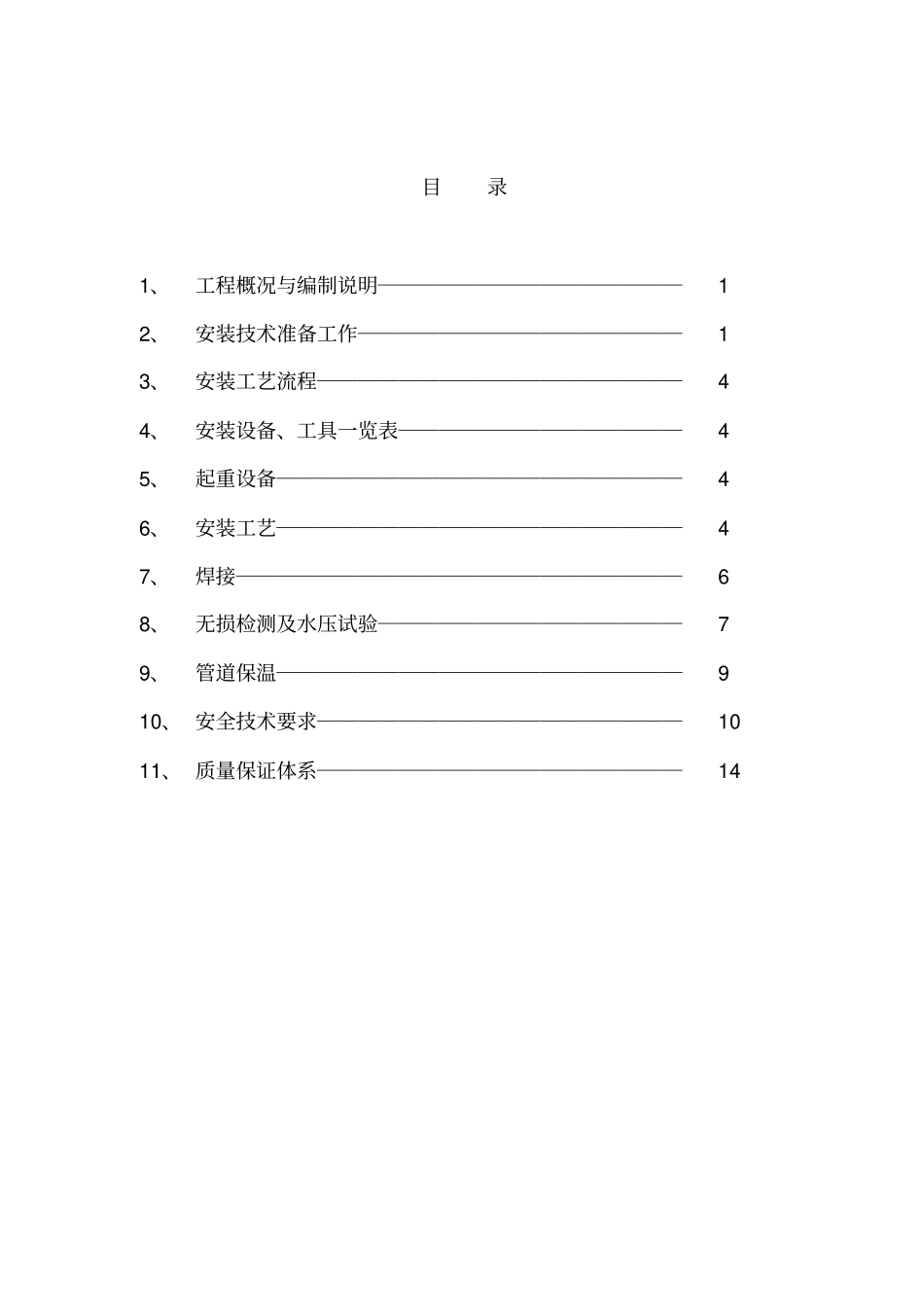

目录1、工程概况与编制说明―――――――――――――――1 2、安装技术准备工作――――――――――――――――1 3、安装工艺流程――――――――――――――――――4 4、安装设备、工具一览表――――――――――――――4 5、起重设备――――――――――――――――――――4 6、安装工艺――――――――――――――――――――4 7、焊接――――――――――――――――――――――6 8、无损检测及水压试验―――――――――――――――7 9、管道保温――――――――――――――――――――9 10、 安全技术要求――――――――――――――――――10 11、 质量保证体系――――――――――――――――――14 1、工程概况与编制说明1

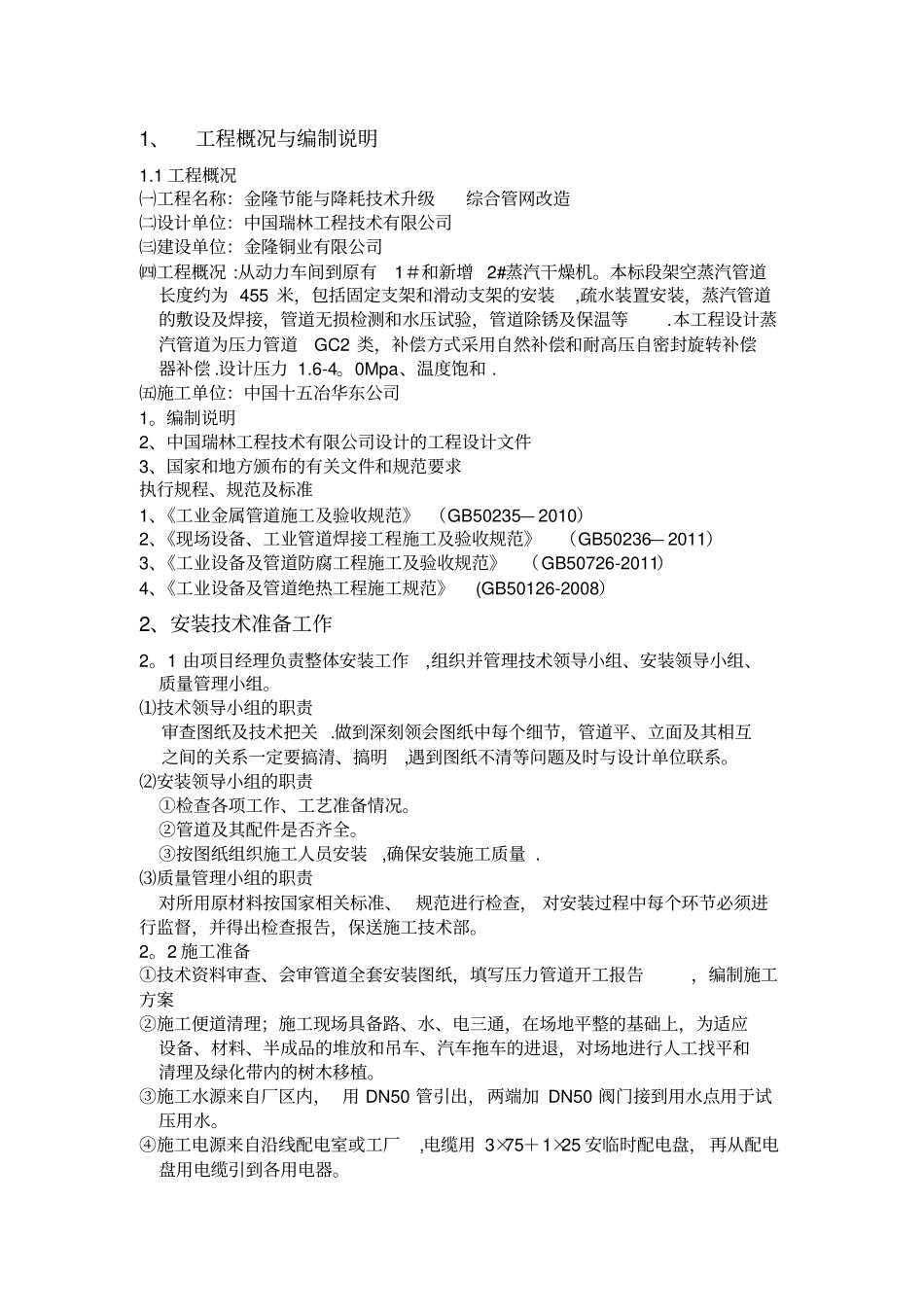

1 工程概况㈠工程名称:金隆节能与降耗技术升级综合管网改造㈡设计单位:中国瑞林工程技术有限公司㈢建设单位:金隆铜业有限公司㈣工程概况 :从动力车间到原有1#和新增 2#蒸汽干燥机
本标段架空蒸汽管道长度约为 455 米,包括固定支架和滑动支架的安装,疏水装置安装,蒸汽管道的敷设及焊接,管道无损检测和水压试验,管道除锈及保温等
本工程设计蒸汽管道为压力管道GC2 类,补偿方式采用自然补偿和耐高压自密封旋转补偿器补偿
设计压力 1
0Mpa、温度饱和
㈤施工单位:中国十五冶华东公司1

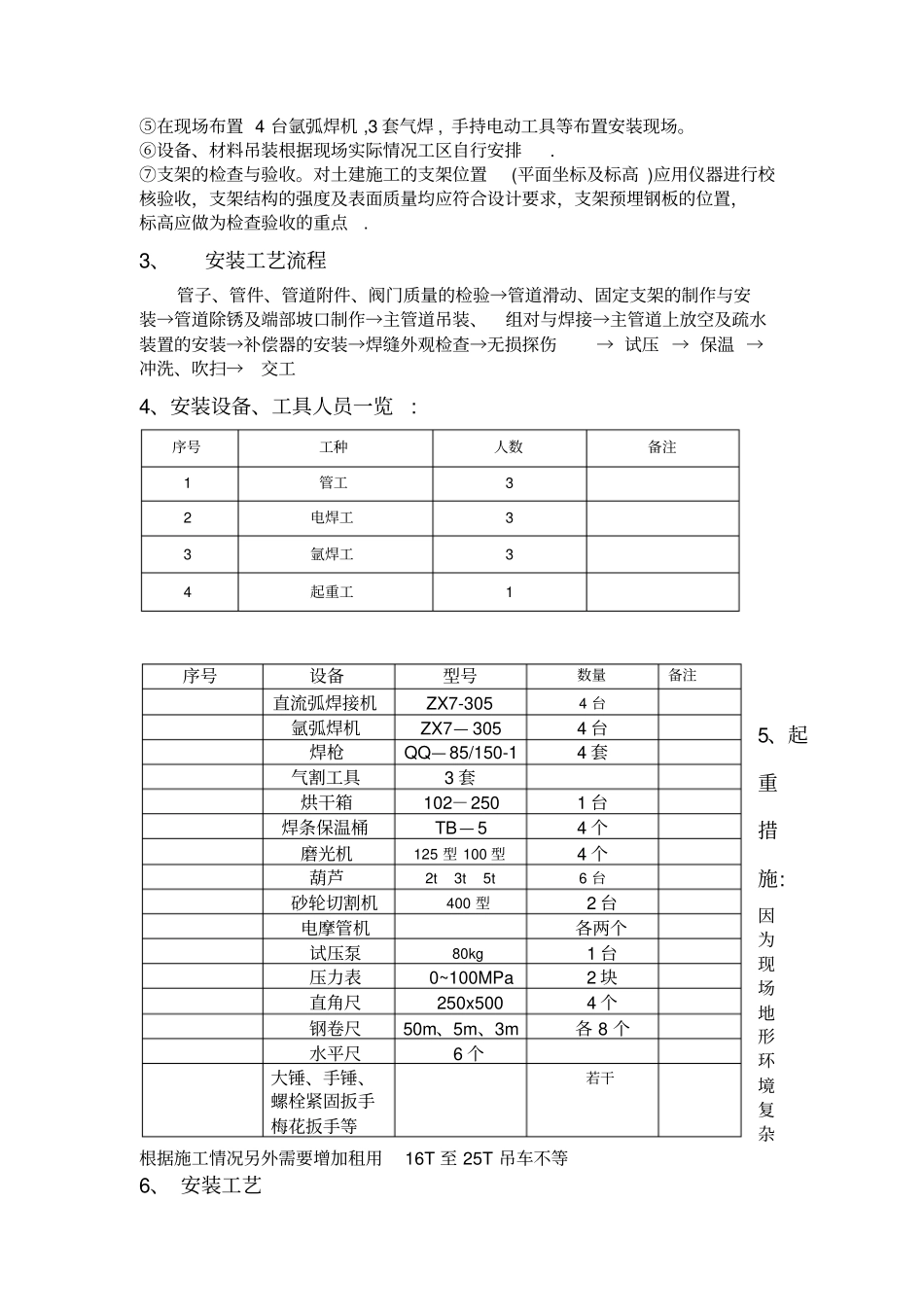

编制说明2、中国瑞林工程技术有限公司设计的工程设计文件3、国家和地方颁布的有关文件和规范要求执行规程、规范及标准1、《工业金属管道施工及验收规范》 (GB50235— 2010)2、《现场设备、工业管道焊接工程施工及验收规范》(GB50236— 2011)3、《工业设备及管道防腐工程施工及验收规范》(GB50726-2011)4、《工业设备及管道绝热工程施工规范》(GB50126-2008)2、安装技术准备工作2
1 由项目经理负责整体安装
