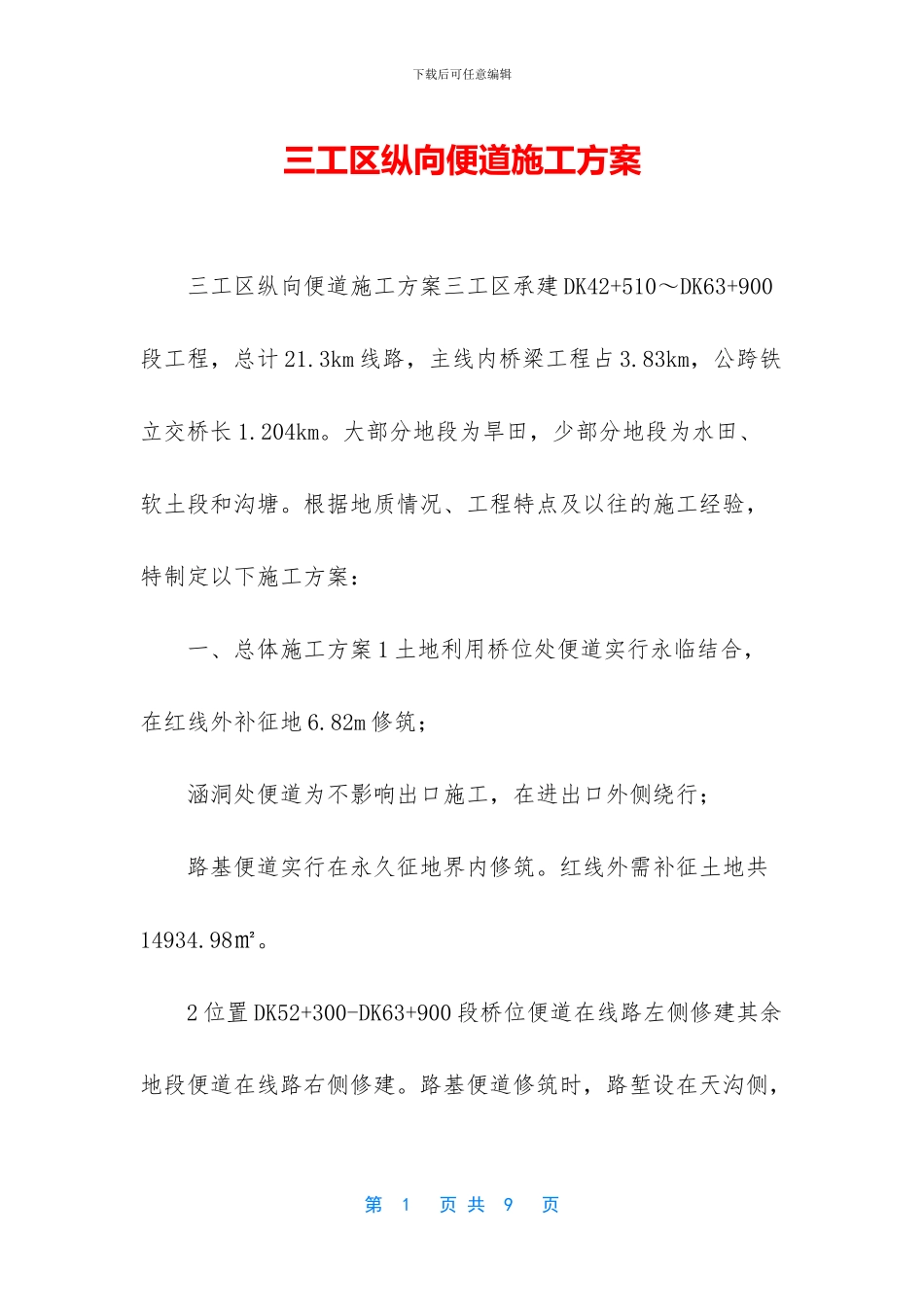

下载后可任意编辑三工区纵向便道施工方案 三工区纵向便道施工方案三工区承建 DK42+510~DK63+900段工程,总计 21
3km 线路,主线内桥梁工程占 3
83km,公跨铁立交桥长 1
大部分地段为旱田,少部分地段为水田、软土段和沟塘
根据地质情况、工程特点及以往的施工经验,特制定以下施工方案: 一、总体施工方案 1 土地利用桥位处便道实行永临结合,在红线外补征地 6
82m 修筑; 涵洞处便道为不影响出口施工,在进出口外侧绕行; 路基便道实行在永久征地界内修筑
红线外需补征土地共14934
2 位置 DK52+300-DK63+900 段桥位便道在线路左侧修建其余地段便道在线路右侧修建

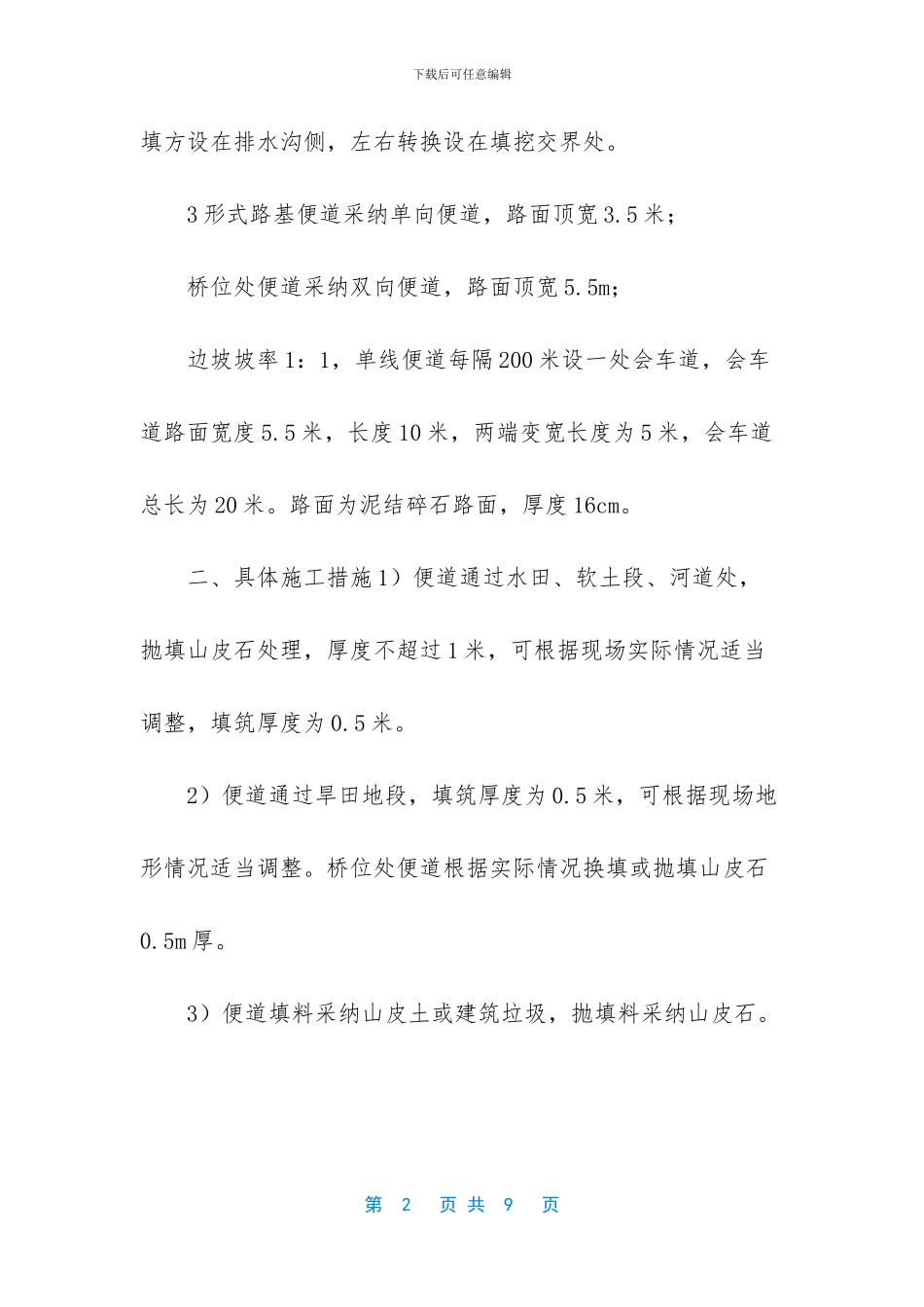

路基便道修筑时,路堑设在天沟侧,第 1 页 共 9 页下载后可任意编辑填方设在排水沟侧,左右转换设在填挖交界处
3 形式路基便道采纳单向便道,路面顶宽 3
5 米; 桥位处便道采纳双向便道,路面顶宽 5
5m; 边坡坡率 1:1,单线便道每隔 200 米设一处会车道,会车道路面宽度 5
5 米,长度 10 米,两端变宽长度为 5 米,会车道总长为 20 米
路面为泥结碎石路面,厚度 16cm
二、具体施工措施 1)便道通过水田、软土段、河道处,抛填山皮石处理,厚度不超过 1 米,可根据现场实际情况适当调整,填筑厚度为 0
2)便道通过旱田地段,填筑厚度为 0
5 米,可根据现场地形情况适当调整
桥位处便道根据实际情况换填或抛填山皮石0
3)便道填料采纳山皮土或建筑垃圾,抛填料采纳山皮石
第 2 页 共 9 页下载后可任意编辑 4)便道外侧修建土沟,深 0
3 米,底宽 0
3 米,上口宽0
5)便道坡度不大于 10%,特别地段不大于 15%
便道路面设 3%横向坡度
6)养护:主要利用工区租赁的机械设备进行养护,局部利用
