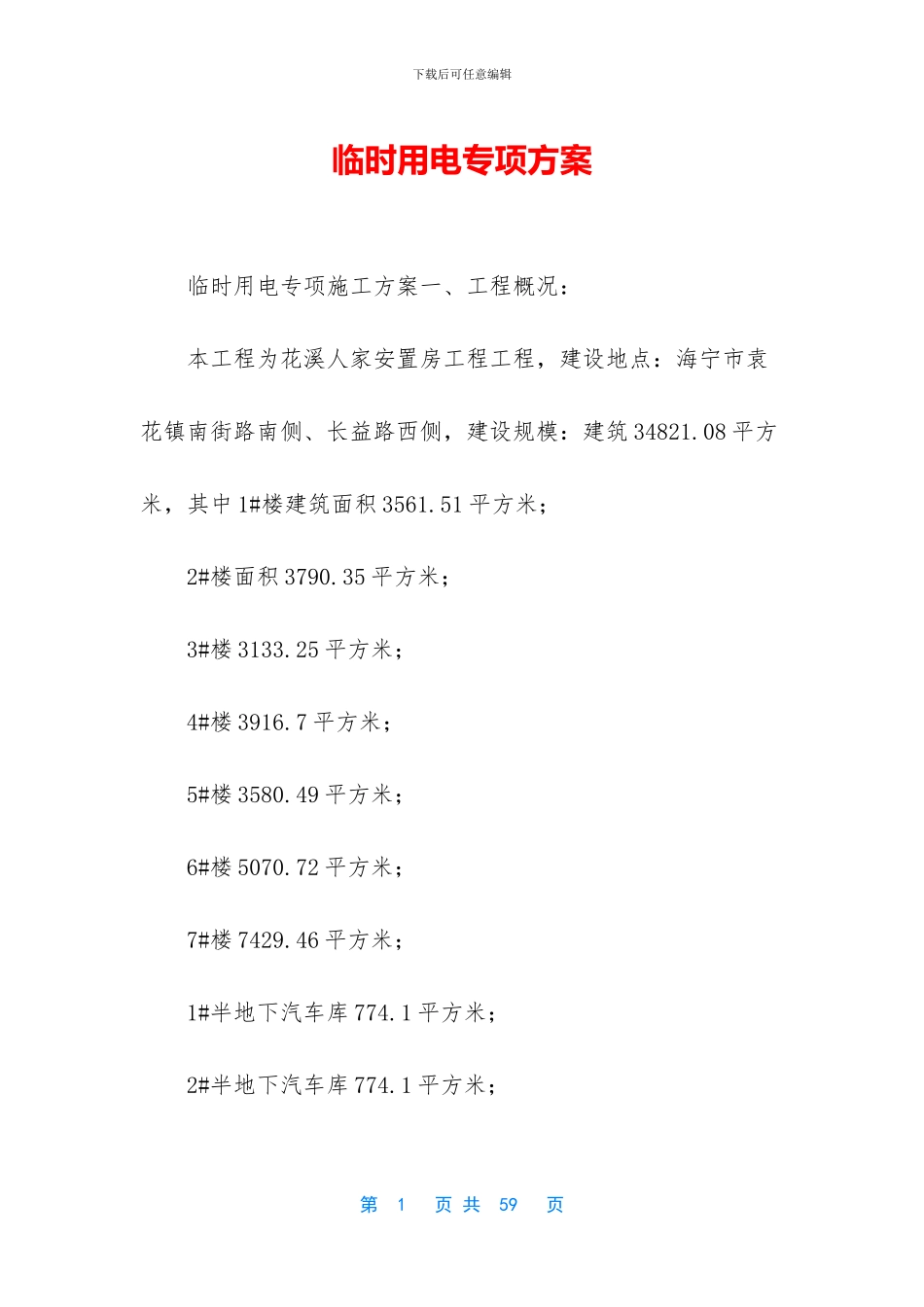

下载后可任意编辑临时用电专项方案 临时用电专项施工方案一、工程概况: 本工程为花溪人家安置房工程工程,建设地点:海宁市袁花镇南街路南侧、长益路西侧,建设规模:建筑 34821
08 平方米,其中 1#楼建筑面积 3561
51 平方米; 2#楼面积 3790
35 平方米; 3#楼 3133
25 平方米; 4#楼 3916
7 平方米; 5#楼 3580
49 平方米; 6#楼 5070
72 平方米; 7#楼 7429

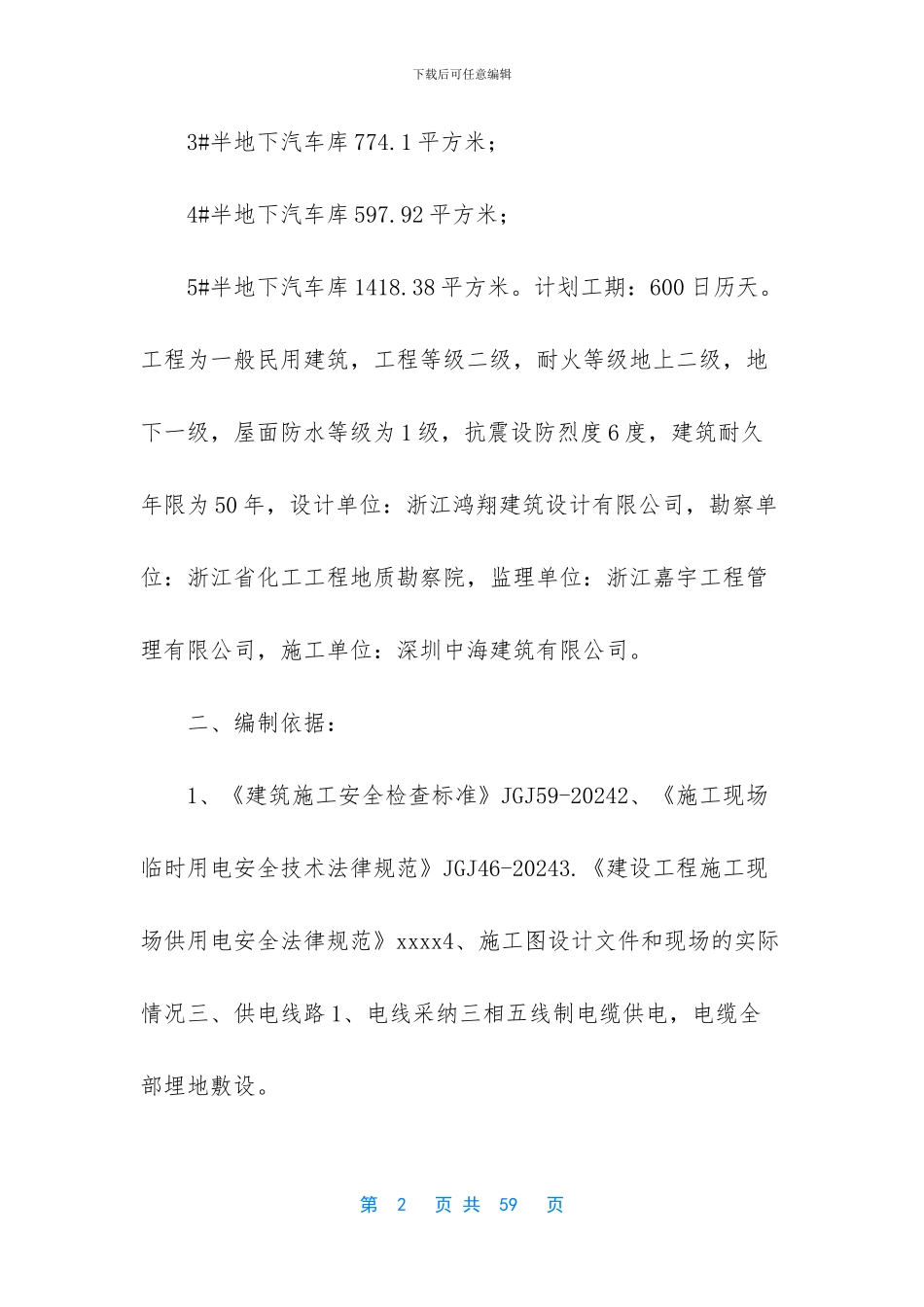

46 平方米; 1#半地下汽车库 774
1 平方米; 2#半地下汽车库 774
1 平方米; 第 1 页 共 59 页下载后可任意编辑 3#半地下汽车库 774
1 平方米; 4#半地下汽车库 597
92 平方米; 5#半地下汽车库 1418
38 平方米
计划工期:600 日历天
工程为一般民用建筑,工程等级二级,耐火等级地上二级,地下一级,屋面防水等级为 1 级,抗震设防烈度 6 度,建筑耐久年限为 50 年,设计单位:浙江鸿翔建筑设计有限公司,勘察单位:浙江省化工工程地质勘察院,监理单位:浙江嘉宇工程管理有限公司,施工单位:深圳中海建筑有限公司
二、编制依据: 1、《建筑施工安全检查标准》JGJ59-20242、《施工现场临时用电安全技术法律规范》JGJ46-20243
《建设工程施工现场供用电安全法律规范》xxxx4、施工图设计文件和现场的实际情况三、供电线路 1、电线采纳三相五线制电缆供电,电缆全部埋地敷设

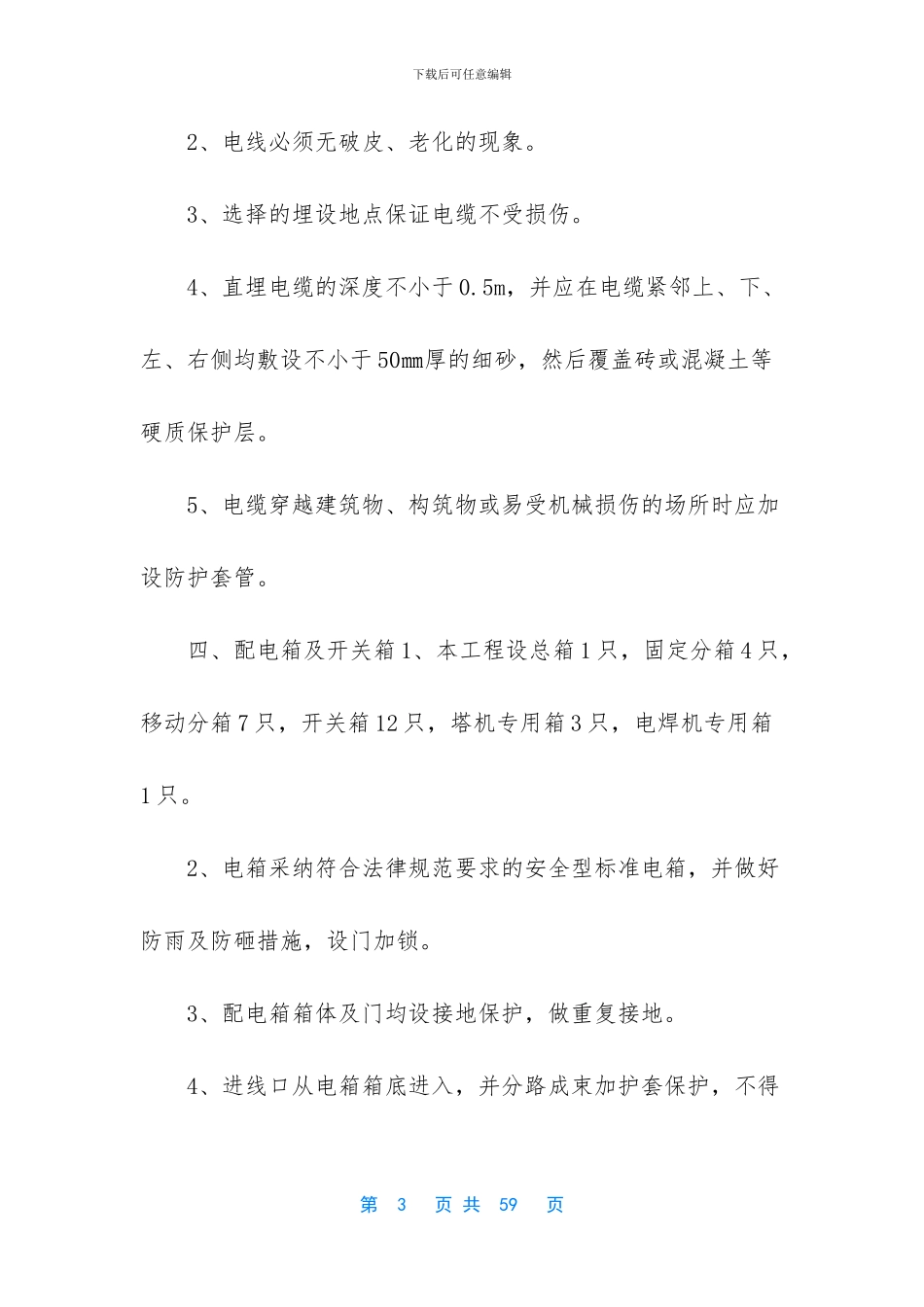

第 2 页 共 59 页下载后可任意编辑 2、电线必须无破皮、老化的现象
3、选择的埋设地点保证电缆不受损伤
4、直埋电缆的深度不小于 0
5m,并应在电缆紧邻上、下、左、右侧均敷设不小于 50㎜厚的细砂,然后覆盖砖或混凝土等硬质保护层
5、电缆穿越建筑物、构筑物或易受机械损伤的场所时应加设防护套管
四、配电箱及开关箱 1、
