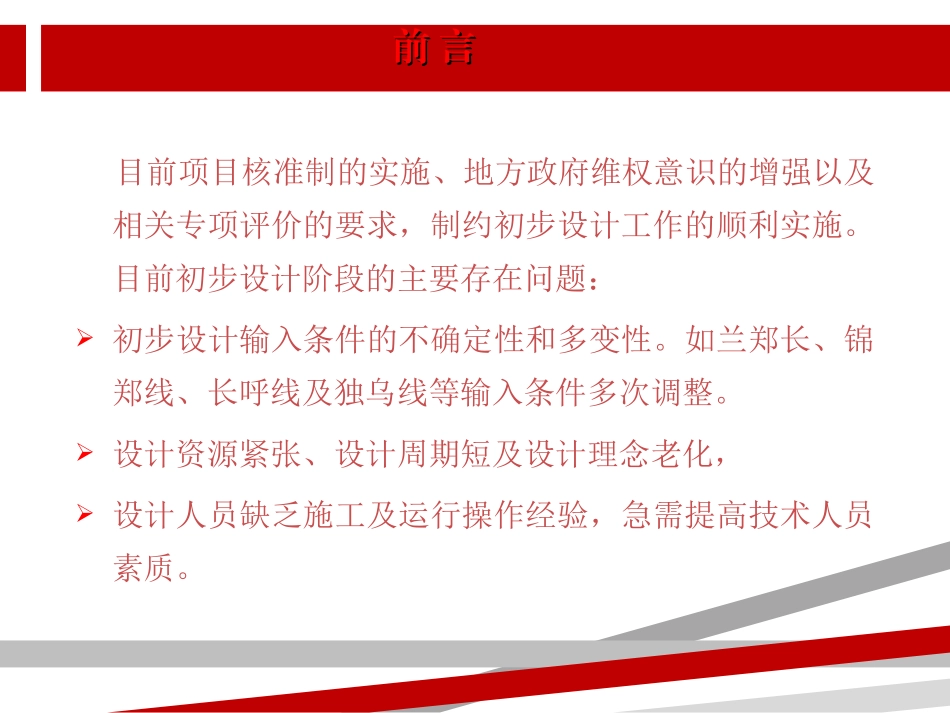

关于初步设计及EPC阶段设计管理总结一、目前设计工作中存在主要共性问题二、1~8月份设计考核三、相关建议及措施目录目前项目核准制的实施、地方政府维权意识的增强以及相关专项评价的要求,制约初步设计工作的顺利实施
目前初步设计阶段的主要存在问题:初步设计输入条件的不确定性和多变性
如兰郑长、锦郑线、长呼线及独乌线等输入条件多次调整
设计资源紧张、设计周期短及设计理念老化,设计人员缺乏施工及运行操作经验,急需提高技术人员素质
前言前言前言前言设计分包和勘查管理问题
可研阶段遗留上下游界面划分问题给初步设计带来很大困扰
如兰郑长、锦郑线与炼厂及销售油库的衔接问题
初设阶段应明确站场水源,以及应进行超前勘察工程等
前言前言EPC计阶段的主要存在问题:EPC承包商对初步设计确认不重视,控制性工程判断不足,造成工期计划安排失误,非控制性工程变为控制性工程;控制性工程不能满足投产工期,以临时投产方案应对,如上海支干线温圳抚河盾构等
EPC设计缺少对初步设计文件及施工图技术统一规定研究,出现施工图设计不符合初步设计文件
EPC缺乏设计计划的管理控制,报表真实性、有效性、可靠性差,纠偏赶工措施缺少可操作性
EPC阶段设计变更随意、不及时,并且有虚报变更工程量情况
一、设计工作中主要存在问题EPC阶段设计变更主要方面初勘深度不够,造成EPC阶段工程量调整目前初勘因受勘察人员责任心、勘察周期短以及其他因素制约,具体地质情况反映不准确,地质资料存在很大的不确定性,对后续工程造成了很大的困扰
陕京三线永定河隧道及南庄隧道初勘与详勘比较,地质情况变化较大,增加了围岩支护和衬砌工程量,致使招标费用调整量超过原合同价的三分之一,影响隧道开工时间滞后二个多月
兰成线由于施工图地质详勘资料与初设地质初勘资料在黄土湿陷性评价方面有部分不同,临洮泵站、陇西减压热站、武山热泵站建筑物地基处
