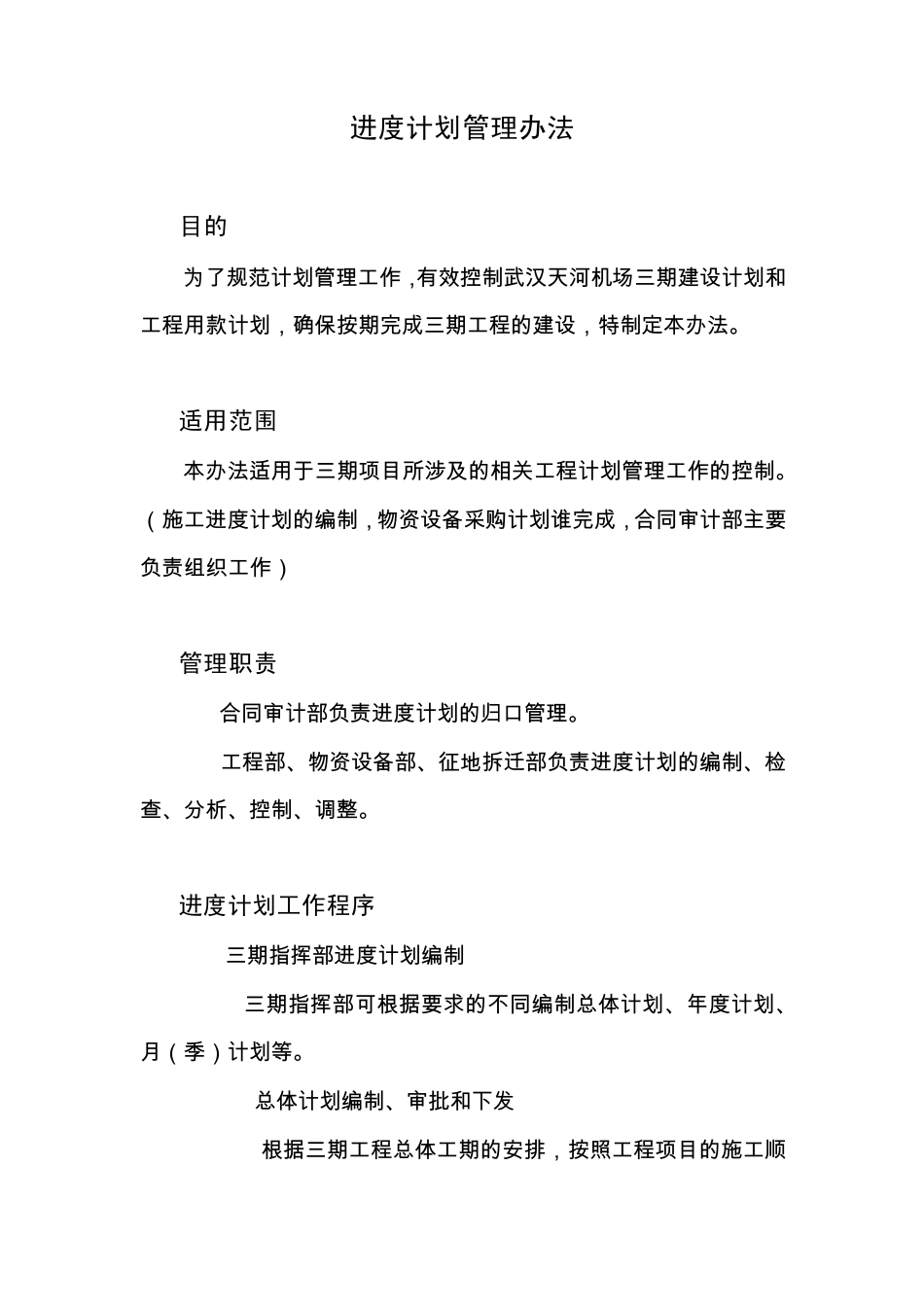

进度计划管理办法 1
目的 为 了 规 范 计 划 管 理 工 作 , 有 效 控 制 武 汉 天 河 机 场 三 期 建 设 计 划 和工 程 用 款 计 划 , 确 保 按 期 完 成 三 期 工 程 的 建 设 , 特 制 定 本 办 法
适用范围 本 办 法 适 用 于 三 期 项 目 所 涉 及 的 相 关 工 程 计 划 管 理 工 作 的 控 制
( 施 工 进 度 计 划 的 编 制 , 物 资 设 备 采 购 计 划 谁 完 成 , 合 同 审 计 部 主 要负 责 组 织 工 作 ) 3
管理职责 3
1合 同 审 计 部 负 责 进 度 计 划 的 归 口 管 理
2工 程 部 、物 资 设 备 部 、征地拆迁部 负 责 进 度 计 划 的 编 制 、检查、分析、控 制 、调整
进度计划工作程序 4
1 三 期 指挥部 进 度 计 划 编 制 4
1 三 期 指挥部 可根据要 求的 不同 编 制 总体计 划 、年度 计 划 、月( 季) 计 划 等
2 总体计 划 编 制 、审 批和 下发 4

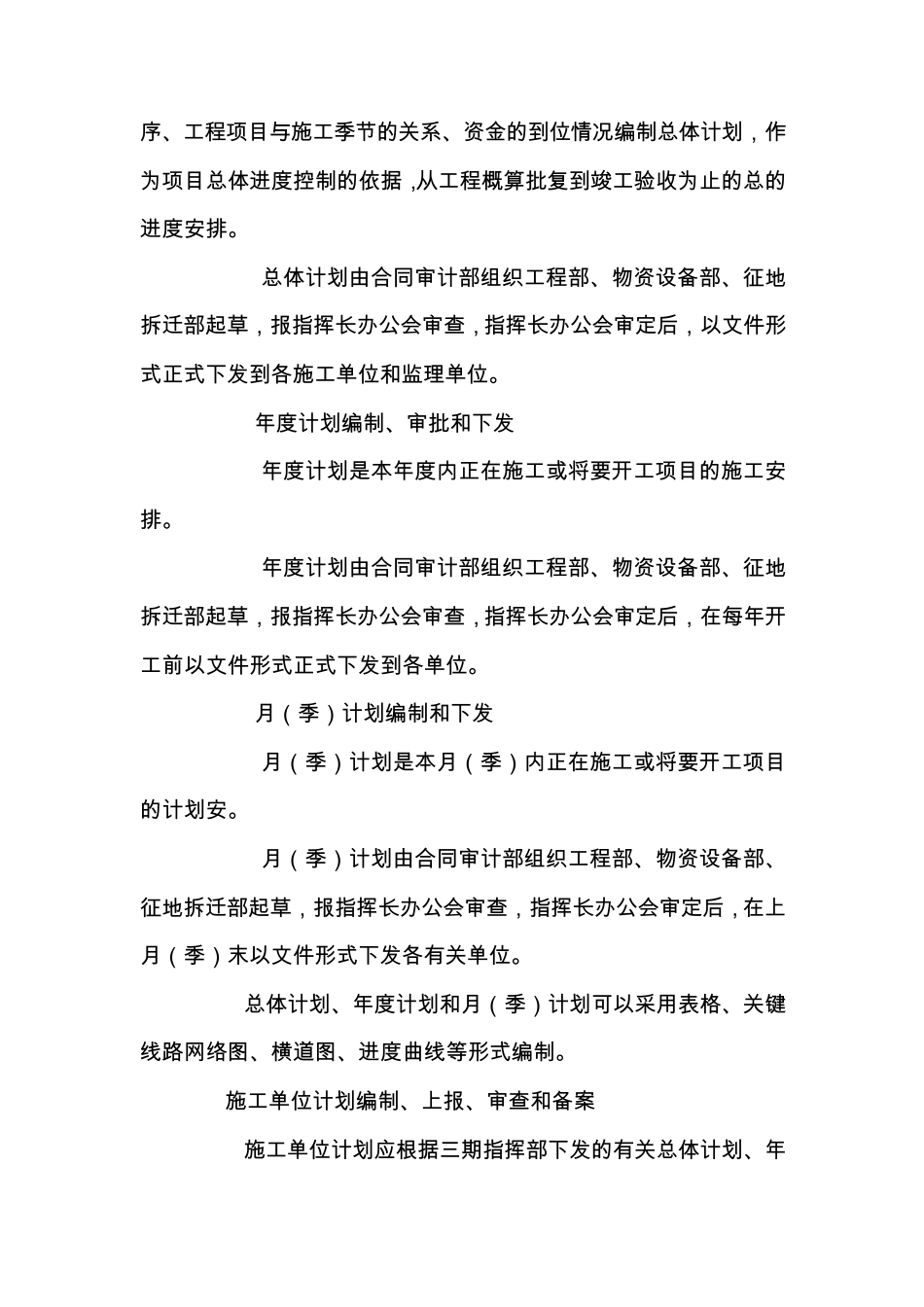

1 根据三 期 工 程 总体工 期 的 安排, 按 照工 程 项 目 的 施 工 顺序 、工程项目与施工季节的关系、资金的到位情况编制总体计划,作为项目总体进度控制的依据,从工程概算批复到竣工验收为止的总的进度安排
2 总体计划由合同审计部组织工程部、物资设备部、征地拆迁部起草,报指挥长办公会审查,指挥长办公会审定后,以文件形式正式下发到各施工单位和监理单位
3 年度计划编制、审批和下发 4
1 年度计划是本年度内正在施工或将要开工项目的施工安排

2 年度计划由合同审计部组织工程部、物资设备部、征地拆迁部起草,报指挥长办公会审查,指挥长办公会审定后,在每年开工前以
