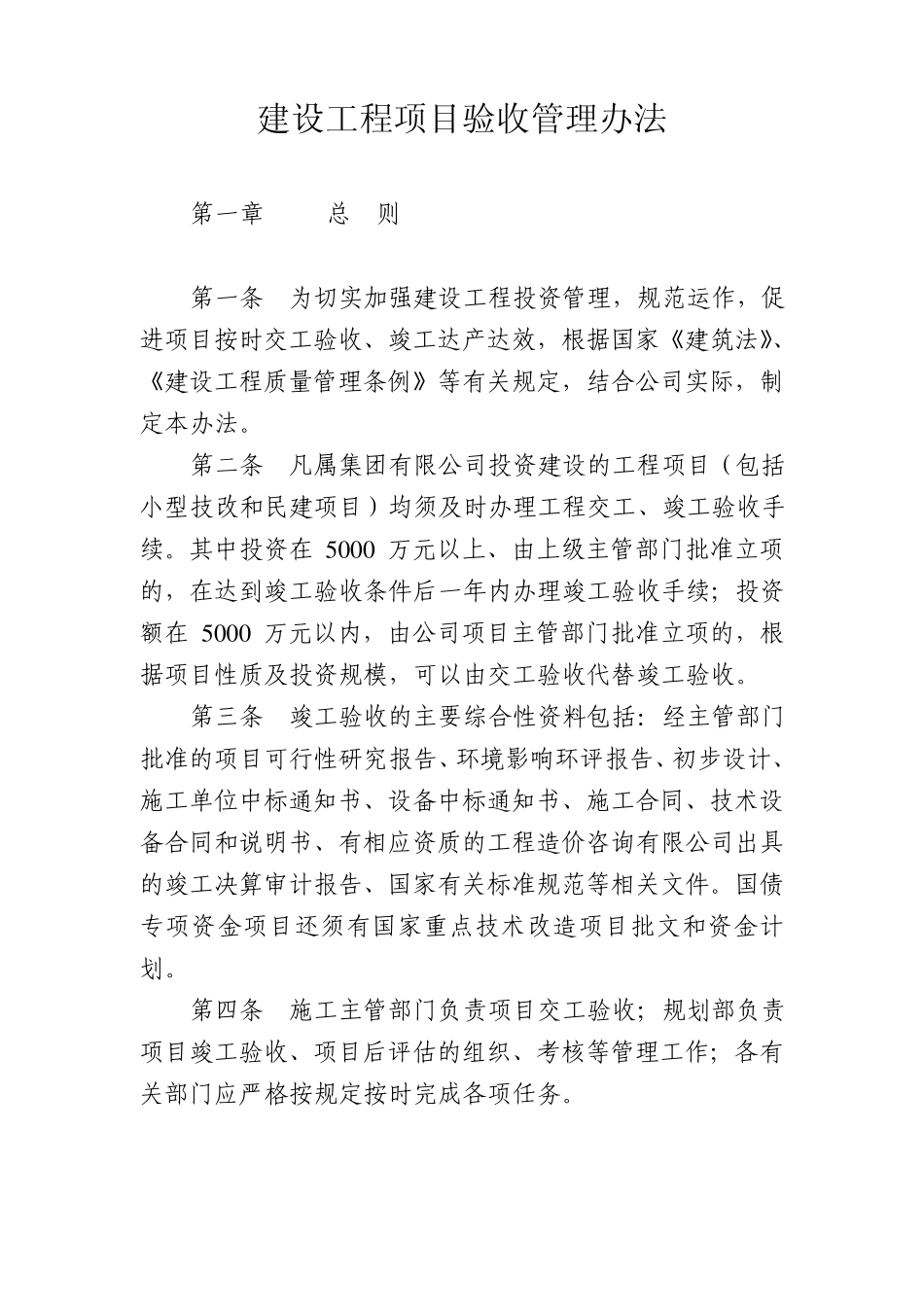

建设工程项目验收管理办法 第一章 总 则 第一条 为切实加强建设工程投资管理,规范运作,促进项目按时交工验收、竣工达产达效,根据国家《建筑法》、《建设工程质量管理条例》等有关规定,结合公司实际,制定本办法。 第二条 凡属集团有限公司投资建设的工程项目(包括小型技改和民建项目)均须及时办理工程交工、竣工验收手续。其中投资在 5 0 0 0 万元以上、由上级主管部门批准立项的,在达到竣工验收条件后一年内办理竣工验收手续;投资额在 5 0 0 0 万元以内,由公司项目主管部门批准立项的,根据项目性质及投资规模,可以由交工验收代替竣工验收。 第三条 竣工验收的主要综合性资料包括:经主管部门批准的项目可行性研究报告、环境影响环评报告、初步设计、施工单位中标通知书、设备中标通知书、施工合同、技术设备合同和说明书、有相应资质的工程造价咨询有限公司出具的竣工决算审计报告、国家有关标准规范等相关文件。国债专项资金项目还须有国家重点技术改造项目批文和资金计划。 第四条 施工主管部门负责项目交工验收;规划部负责项目竣工验收、项目后评估的组织、考核等管理工作;各有关部门应严格按规定按时完成各项任务。 第二章 交工验收 第五条 交工验收条件 项目或项目的子项按施工图纸内容全部实施完成后,必须在技术竣工(含单体试车)、无负荷联动试车和负荷联动试车成功后组织该项目(子项)的交工验收。 第六条 交工验收期限 项目(项目的子项)交工验收期限为具备验收条件后六个月以内。 交工验收合格后,施工主管部门将项目移交给使用单位(移交的手续),使用单位原则上应无条件接收,项目实施单位仍有义务承担合同范围内的整改任务。交工验收后投资原则上不再进入工程成本。确须增加项目投资进行整改的内容,报规划部审查,经公司主管领导批准后实施;项目资产已移交机动设备部的,单独立项。 第七条 交工验收组织 交工验收由施工主管部门(技改指挥部或机动设备部等)组织,相关单位参加。 第八条 交工验收的一般程序 (一)检查和验收交工技术资料; (二)鉴定工程质量; (三)处理交工验收中的有关问题; (四)签署交工验收证书; (五)组织交工验收阶段工作总结。 第九条 组织交工验收时,施工方应准备好如下资料: (一)交工工程一览表; (二)材料、半成品、构件合格证; (三)隐蔽工程记录; (四)施工自检记录; (五)设备安装技术资料; (六)各种按...
