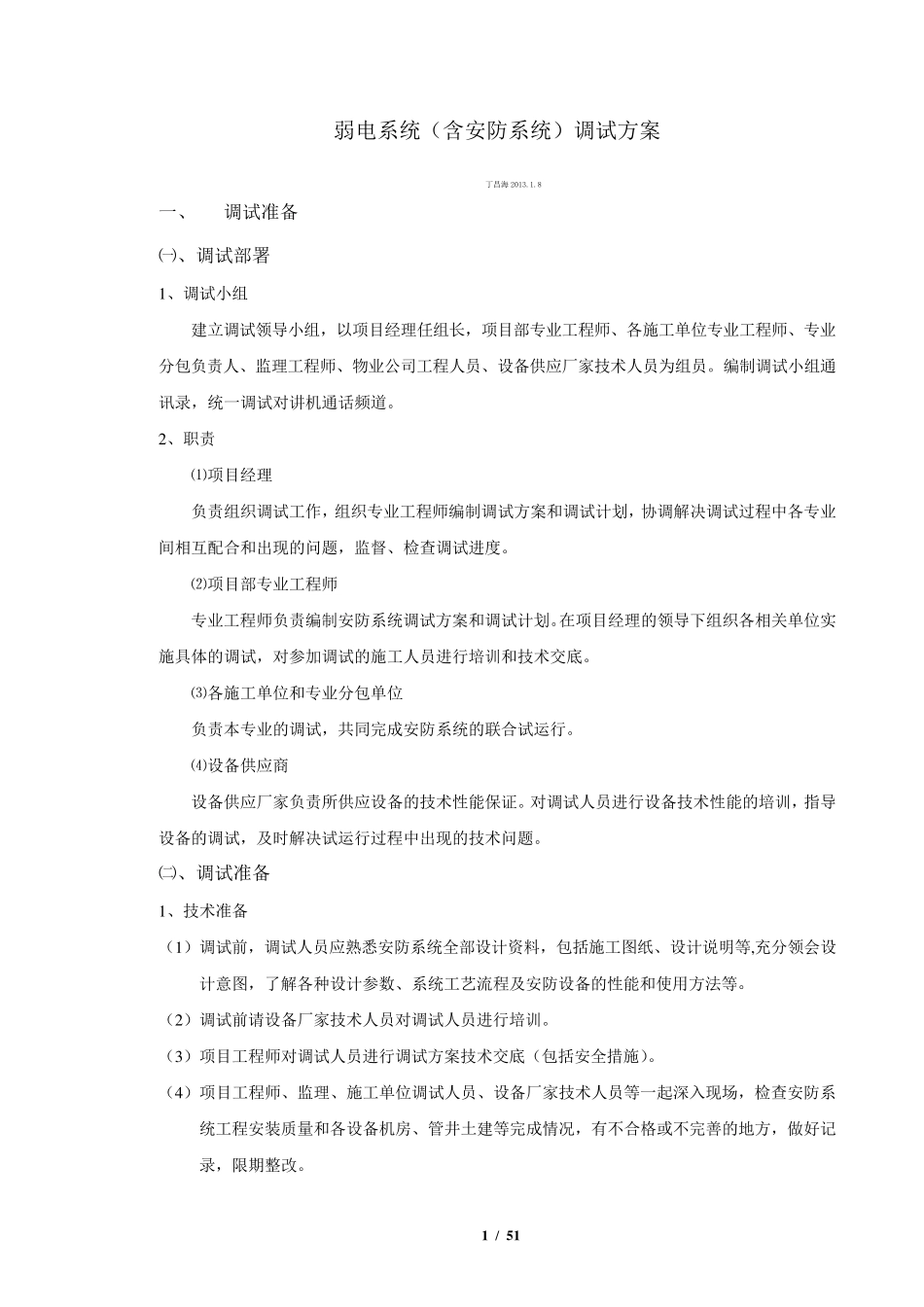

1 / 5 1 弱电系统(含安防系统)调试方案 丁昌海2013
8 一、 调试准备 ㈠、调试部署 1 、调试小组 建立调试领导小组,以项目经理任组长,项目部专业工程师、各施工单位专业工程师、专业分包负责人、监理工程师、物业公司工程人员、设备供应厂家技术人员为组员
编制调试小组通讯录,统一调试对讲机通话频道
2 、职责 ⑴项目经理 负责组织调试工作,组织专业工程师编制调试方案和调试计划,协调解决调试过程中各专业间相互配合和出现的问题,监督、检查调试进度
⑵项目部专业工程师 专业工程师负责编制安防系统调试方案和调试计划
在项目经理的领导下组织各相关单位实施具体的调试,对参加调试的施工人员进行培训和技术交底
⑶各施工单位和专业分包单位 负责本专业的调试,共同完成安防系统的联合试运行
⑷设备供应商 设备供应厂家负责所供应设备的技术性能保证
对调试人员进行设备技术性能的培训,指导设备的调试,及时解决试运行过程中出现的技术问题
㈡、调试准备 1 、技术准备 (1 )调试前,调试人员应熟悉安防系统全部设计资料,包括施工图纸、设计说明等,充分领会设计意图,了解各种设计参数、系统工艺流程及安防设备的性能和使用方法等
(2 )调试前请设备厂家技术人员对调试人员进行培训
(3 )项目工程师对调试人员进行调试方案技术交底(包括安全措 施)
(4 )项目工程师、监理、施工单位调试人员、设备厂家技术人员等一起 深 入 现场 ,检查安防系统工程安装 质 量 和各设备机房 、管 井 土 建等完成情 况 ,有 不 合格 或 不 完善 的地 方,做 好 记录,限 期 整 改

2 / 5 1 弱电系统调试前现场工程完成情况检查表 工程名称: 检查时间: 年 月 日 序 号 弱电系统调试前现场相关工程完成情况检查项 工程 要求 现场状况及未完成情况 解决时间 项目部责任人 1 弱电机房完成
