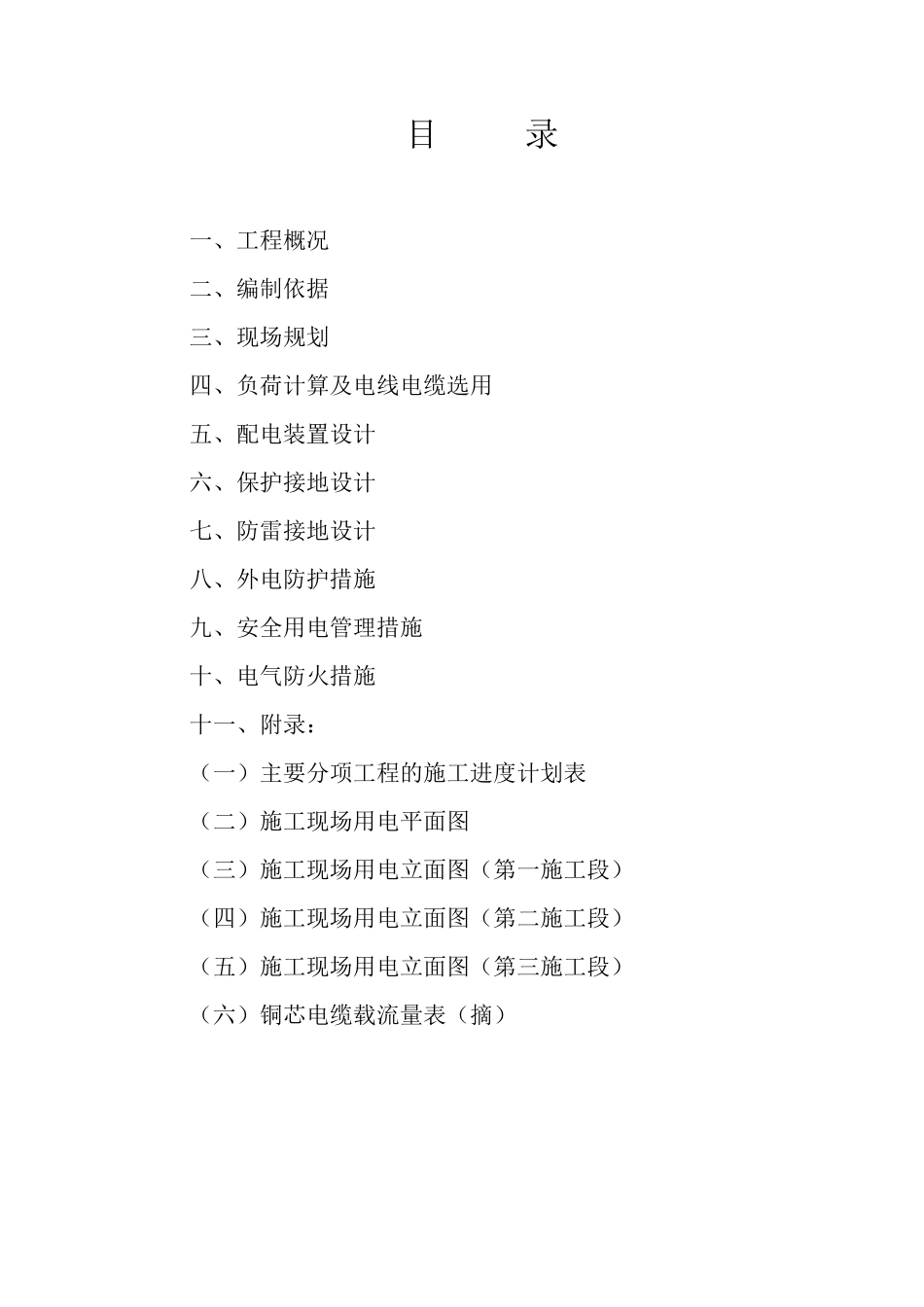

目 录 一、工程概况 二、编制依据 三、现场规划 四、负荷计算及电线电缆选用 五、配电装置设计 六、保护接地设计 七、防雷接地设计 八、外电防护措施 九、安全用电管理措施 十、电气防火措施 十一、附录: (一)主要分项工程的施工进度计划表 (二)施工现场用电平面图 (三)施工现场用电立面图(第一施工段) (四)施工现场用电立面图(第二施工段) (五)施工现场用电立面图(第三施工段) (六)铜芯电缆载流量表(摘) 临时用电专项施工方案 仪征市苏中建设工程有限公司红旗花苑项目部 一、工程概况 工程名称:红旗花苑 A 区一标段 建设单位:仪征市城市建设发展有限公司 地理位置:仪征经济开发区红旗村 建筑面积:92194 M2 计划工期:450 天 施工进度计划及现场平面布置见附录 二、编制依据 编制依据主要包括以下规程规范及资料: 《建设工程施工现场供用电安全规范》GB50194-93 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑施工安全检查标准》JGJ59-2011 《工矿企业电气工程师手册》中国水利水电出版社 《建筑施工现场临时用电设计》四川科学技术出版社 《铜芯电线电缆载流量标准》全国建筑电气标准化技术委员会 施工组织设计相关内容以及进度计划表 三、现场规划: 根据现场实际勘察情况及工期进度要求,拟将施工现场划分为三个施工板块,设置三个一级配电箱(即1#电房、2#电房和3#电房),电源从业主指定的低压配电室将线路引至3#电房,再依次 采 用链 式 接 线方式 接 至2#电房和1#电房。 每 个施工段分别 从各 自 一级配电箱采 用放 射 式 接 线方式 将电源相继 引入 各 施工用电点 ,整 个现场用电配电方式 采 用TN-S 系 统 ,严 格 按JGJ46-2005《建筑施工现场临时用电安全技术规范》强 制性 条 文 执 行 ,做 好 用电机 械 与 电动 工具 的接 地、接 零 保 护 ,保 证 其 安全运 行 。 对 负 荷 比 较 大 的配电点 可 用单独 回 路配电,对 负 荷 较 远 又 比 较 小 的配电点 上 的分箱可 采用树 干 式 配电方式 ,总 箱中的一路配线先 到 较 近 负 荷 点 的分配电箱,再到 较 远 的负 荷 点 分配电箱,一路线上 带 的分配电箱数 量一般 为2-3 个,由 分配电箱至设备 开关箱配线采 用放 射 式或 链 式 配线,对 重 要负 荷 或 较 大 负 荷 采 用放 ...
