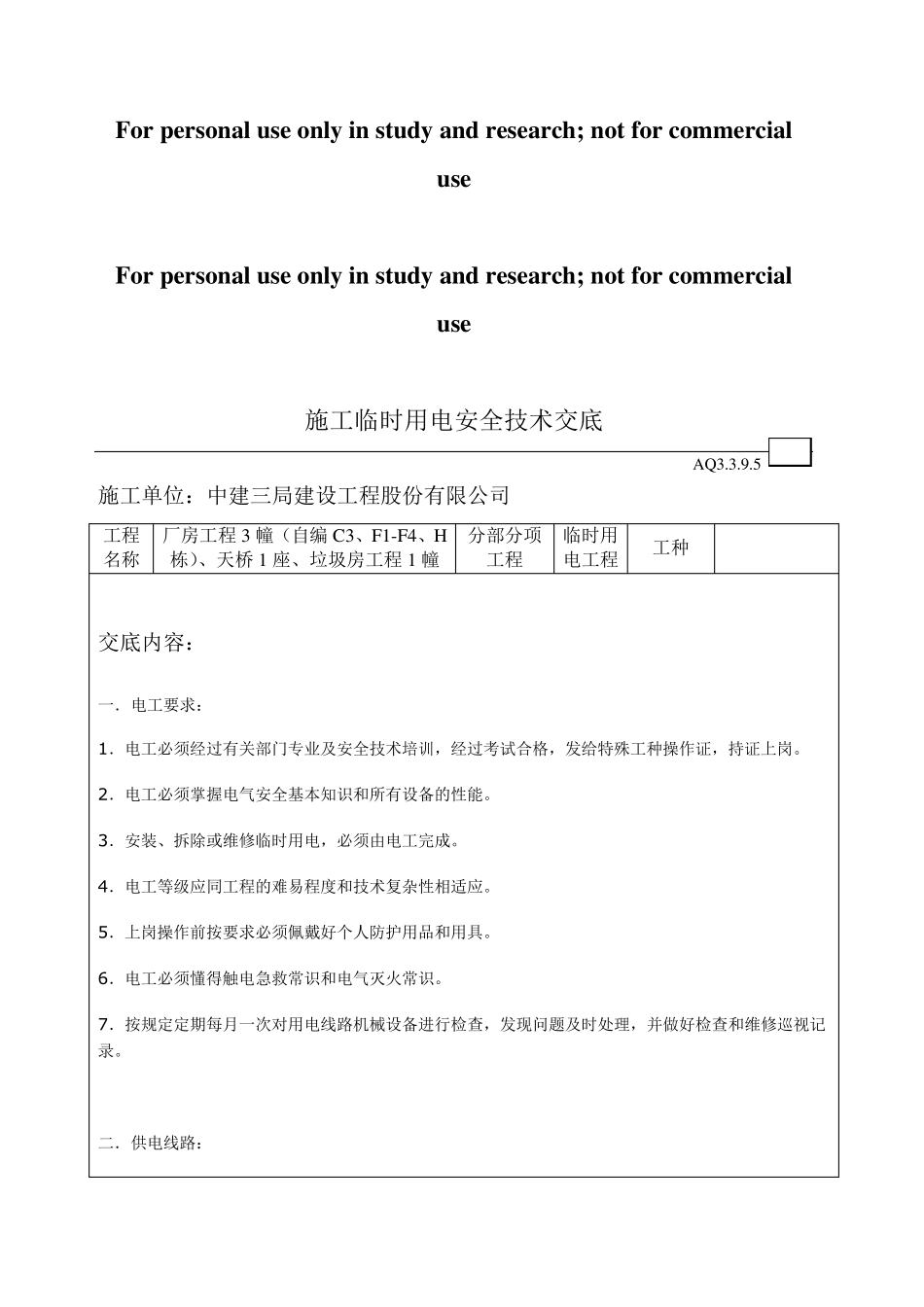

For personal use only in study and research; not for commercial use For personal use only in study and research; not for commercial use 施工临时用电安全技术交底 AQ 3
5 施工单位:中建三局建设工程股份有限公司 工程名称 厂房工程3 幢(自编C3、F1-F4、H栋)、天桥 1 座、垃圾房工程1 幢 分部分项工程 临时用电工程 工种 交底内容: 一.电工要求: 1.电工必须经过有关部门专业及安全技术培训,经过考试合格,发给特殊工种操作证,持证上岗
2.电工必须掌握电气安全基本知识和所有设备的性能
3.安装、拆除或维修临时用电,必须由电工完成
4.电工等级应同工程的难易程度和技术复杂性相适应
5.上岗操作前按要求必须佩戴好个人防护用品和用具
6.电工必须懂得触电急救常识和电气灭火常识
7.按规定定期每月一次对用电线路机械设备进行检查,发现问题及时处理,并做好检查和维修巡视记录

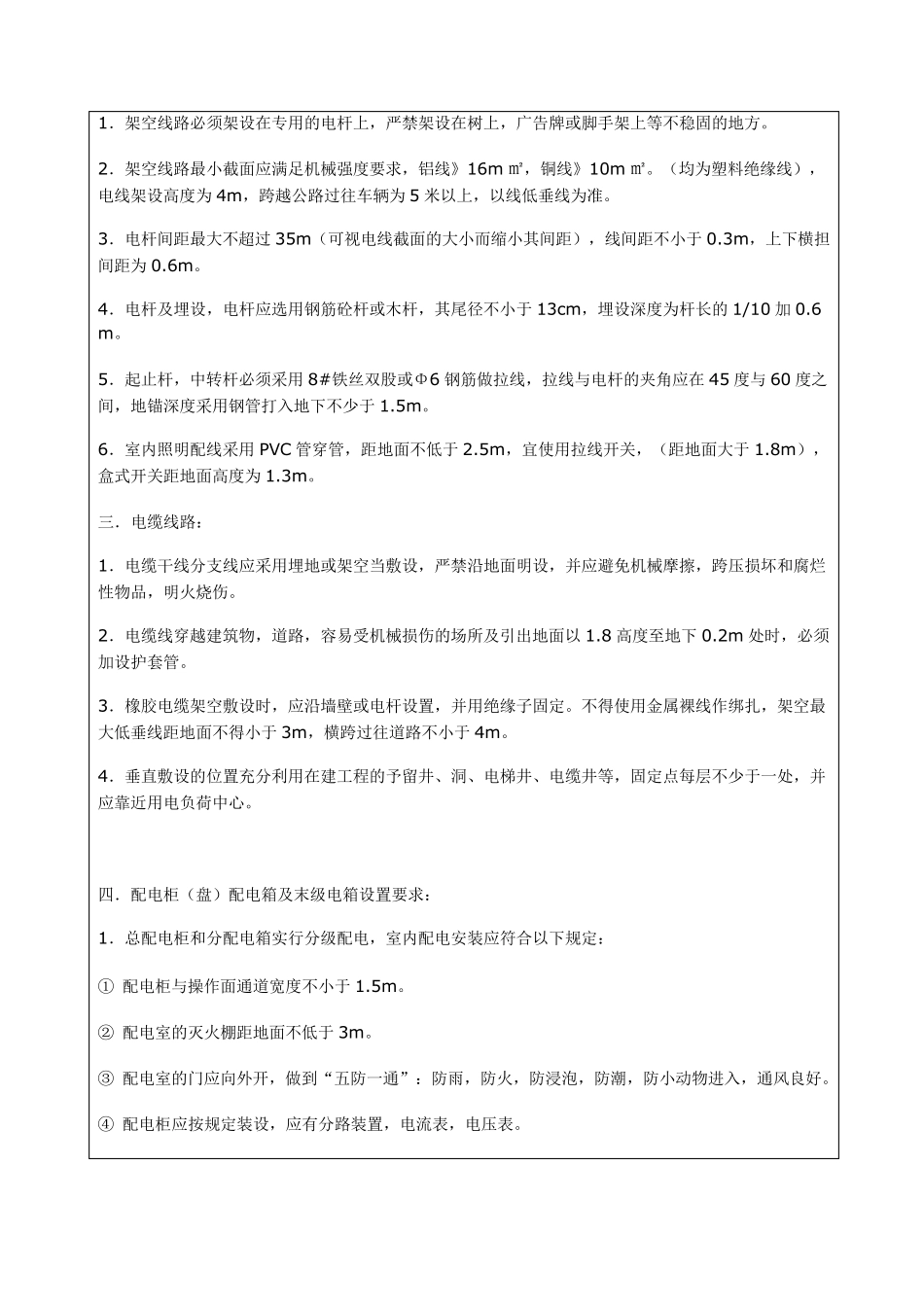

二.供电线路: 1.架空线路必须架设在专用的电杆上,严禁架设在树上,广告牌或脚手架上等不稳固的地方
2.架空线路最小截面应满足机械强度要求,铝线》16m ㎡,铜线》10m ㎡
(均为塑料绝缘线),电线架设高度为4m ,跨越公路过往车辆为5 米以上,以线低垂线为准
3.电杆间距最大不超过35m (可视电线截面的大小而缩小其间距),线间距不小于0
3m ,上下横担间距为0
4.电杆及埋设,电杆应选用钢筋砼杆或木杆,其尾径不小于13cm ,埋设深度为杆长的1/10 加0
5.起止杆,中转杆必须采用8#铁丝双股或Φ6 钢筋做拉线,拉线与电杆的夹角应在45 度与 60 度之间,地锚深度采用钢管打入地下不少于1

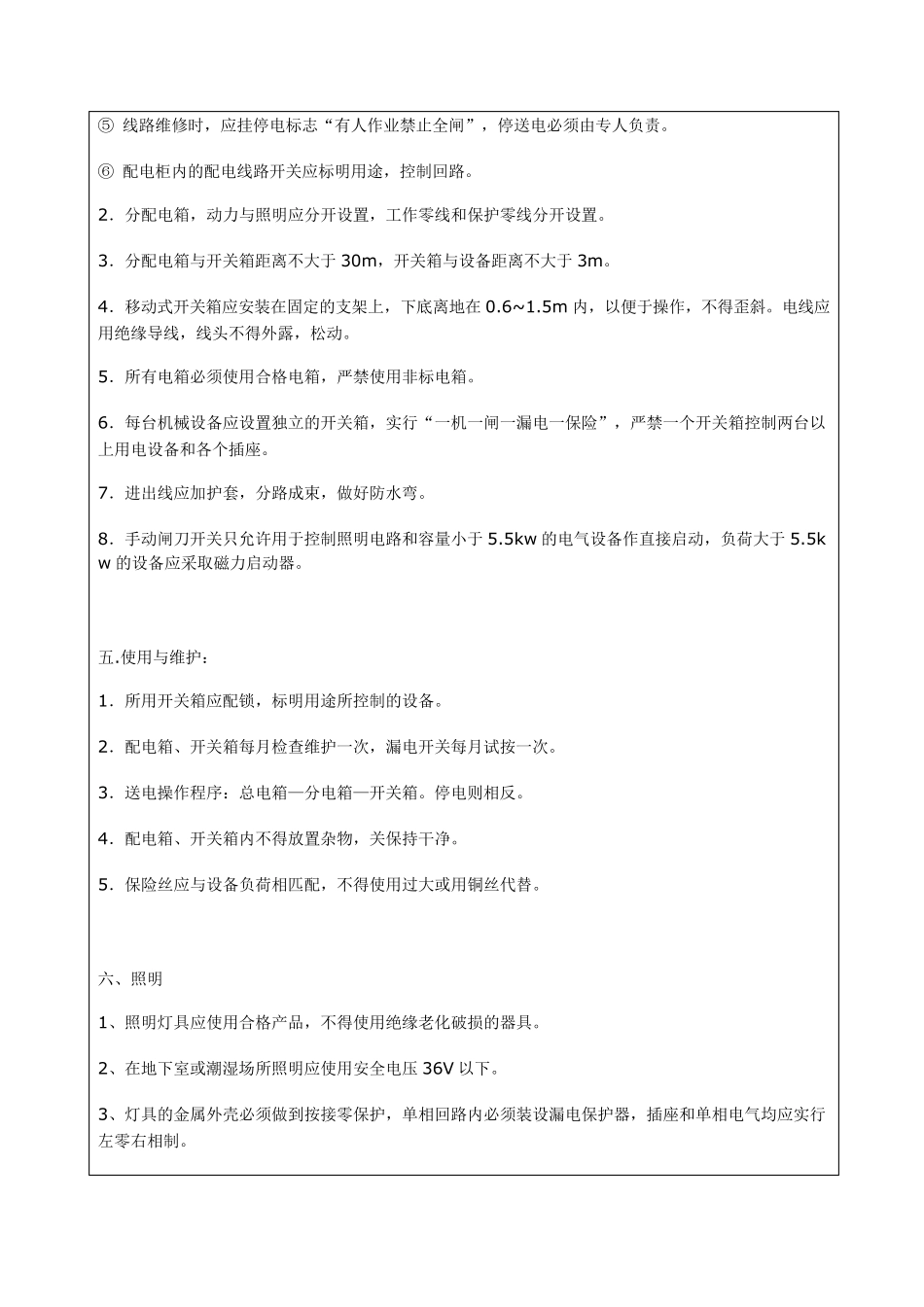

6.室内照明
