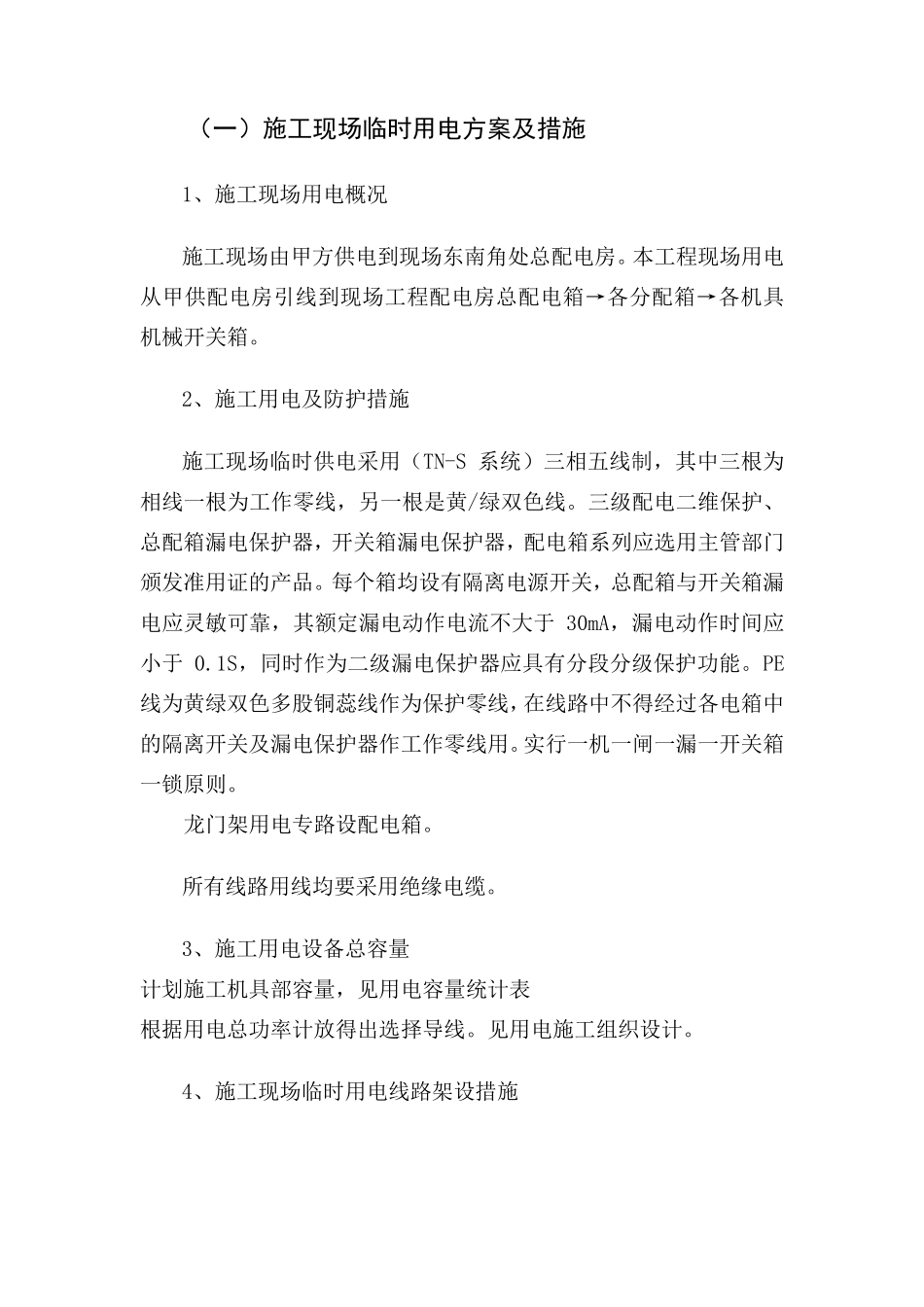

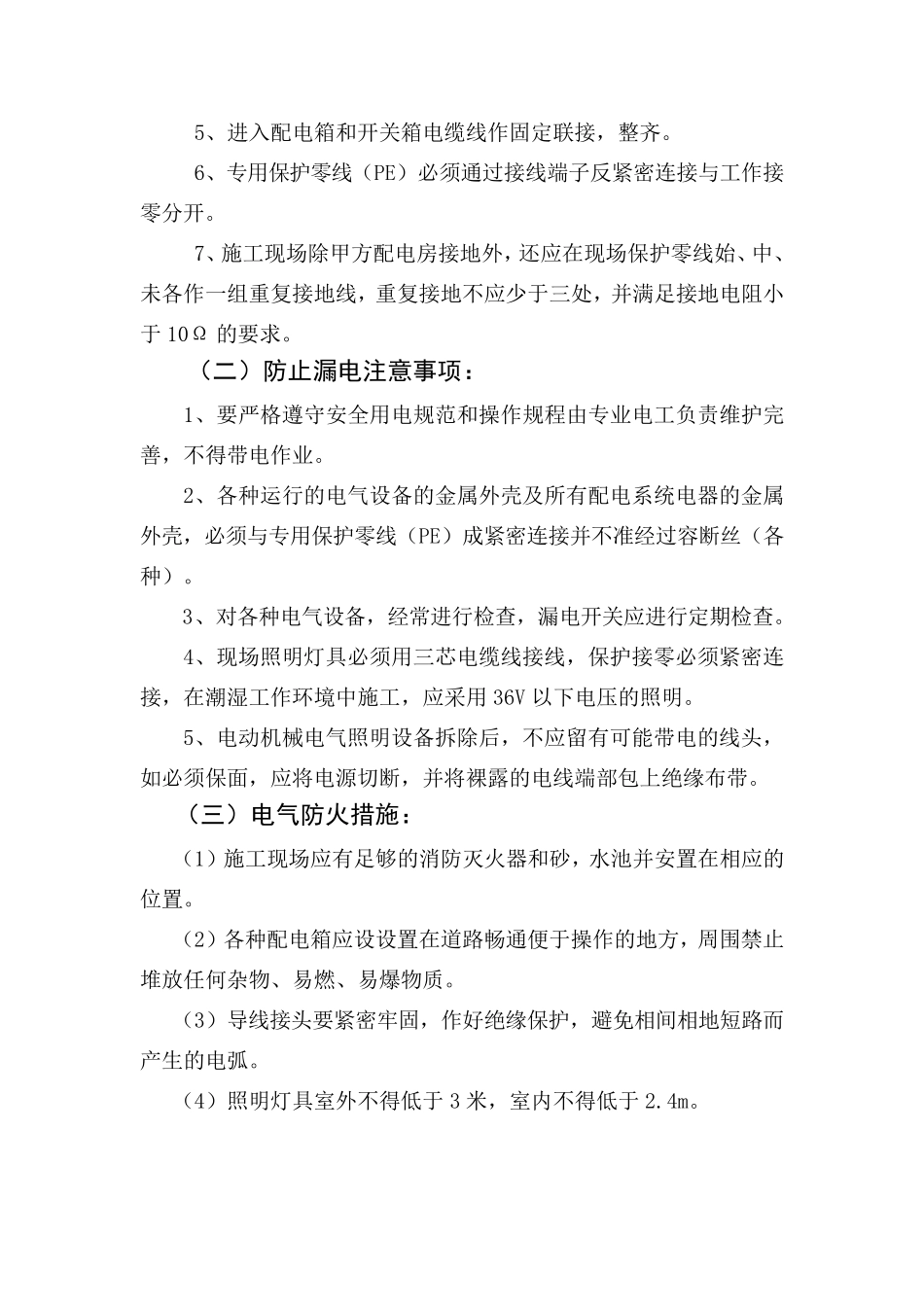

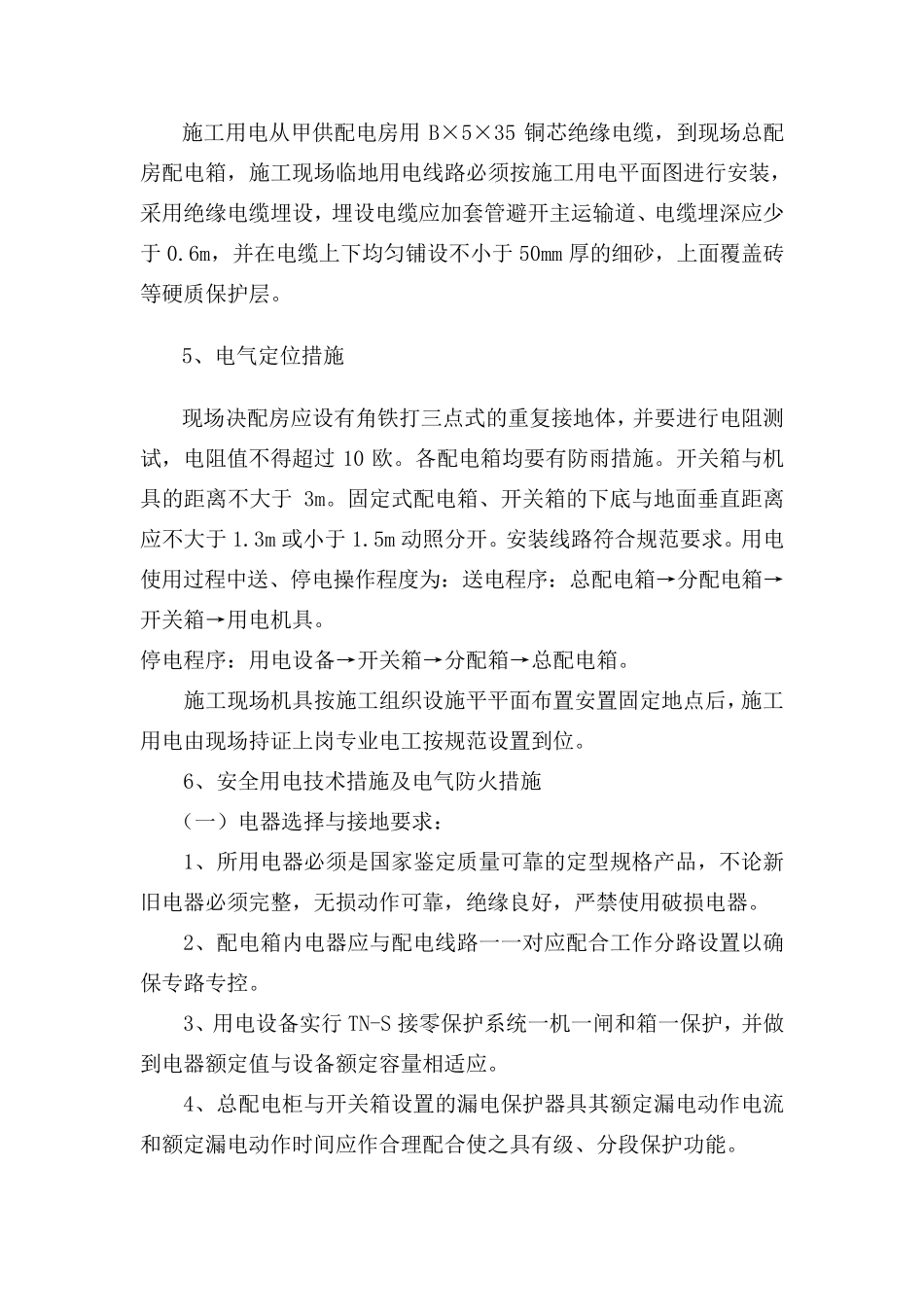

(一)施工现场临时用电方案及措施 1、施工现场用电概况 施工现场由甲方供电到现场东南角处总配电房。本工程现场用电从甲供配电房引线到现场工程配电房总配电箱→各分配箱→各机具机械开关箱。 2、施工用电及防护措施 施工现场临时供电采用(TN-S 系统)三相五线制,其中三根为相线一根为工作零线,另一根是黄/绿双色线。三级配电二维保护、总配箱漏电保护器,开关箱漏电保护器,配电箱系列应选用主管部门颁发准用证的产品。每个箱均设有隔离电源开关,总配箱与开关箱漏电应灵敏可靠,其额定漏电动作电流不大于 30mA,漏电动作时间应小于 0.1S,同时作为二级漏电保护器应具有分段分级保护功能。PE线为黄绿双色多股铜蕊线作为保护零线,在线路中不得经过各电箱中的隔离开关及漏电保护器作工作零线用。实行一机一闸一漏一开关箱一锁原则。 龙门架用电专路设配电箱。 所有线路用线均要采用绝缘电缆。 3、施工用电设备总容量 计划施工机具部容量,见用电容量统计表 根据用电总功率计放得出选择导线。见用电施工组织设计。 4、施工现场临时用电线路架设措施 施工用电从甲供配电房用B×5×35 铜芯绝缘电缆,到现场总配房配电箱,施工现场临地用电线路必须按施工用电平面图进行安装,采用绝缘电缆埋设,埋设电缆应加套管避开主运输道、电缆埋深应少于 0.6m,并在电缆上下均匀铺设不小于 50mm 厚的细砂,上面覆盖砖等硬质保护层。 5、电气定位措施 现场决配房应设有角铁打三点式的重复接地体,并要进行电阻测试,电阻值不得超过 10 欧。各配电箱均要有防雨措施。开关箱与机具的距离不大于 3m。固定式配电箱、开关箱的下底与地面垂直距离应不大于 1.3m 或小于 1.5m 动照分开。安装线路符合规范要求。用电使用过程中送、停电操作程度为:送电程序:总配电箱→分配电箱→开关箱→用电机具。 停电程序:用电设备→开关箱→分配箱→总配电箱。 施工现场机具按施工组织设施平平面布置安置固定地点后,施工用电由现场持证上岗专业电工按规范设置到位。 6、安全用电技术措施及电气防火措施 (一)电器选择与接地要求: 1、所用电器必须是国 家 鉴 定质量 可 靠 的定型 规格 产 品 ,不论 新旧 电器必须完 整 ,无 损 动作可 靠 ,绝缘良 好 ,严 禁 使用破 损 电器。 2、配电箱内 电器应与配电线路一一对 应配合工作分路设置以 确保专路专控 。 3、用电设备实 行 TN-S 接零 保护系 统 一机一...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工临时用电组织设计方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
