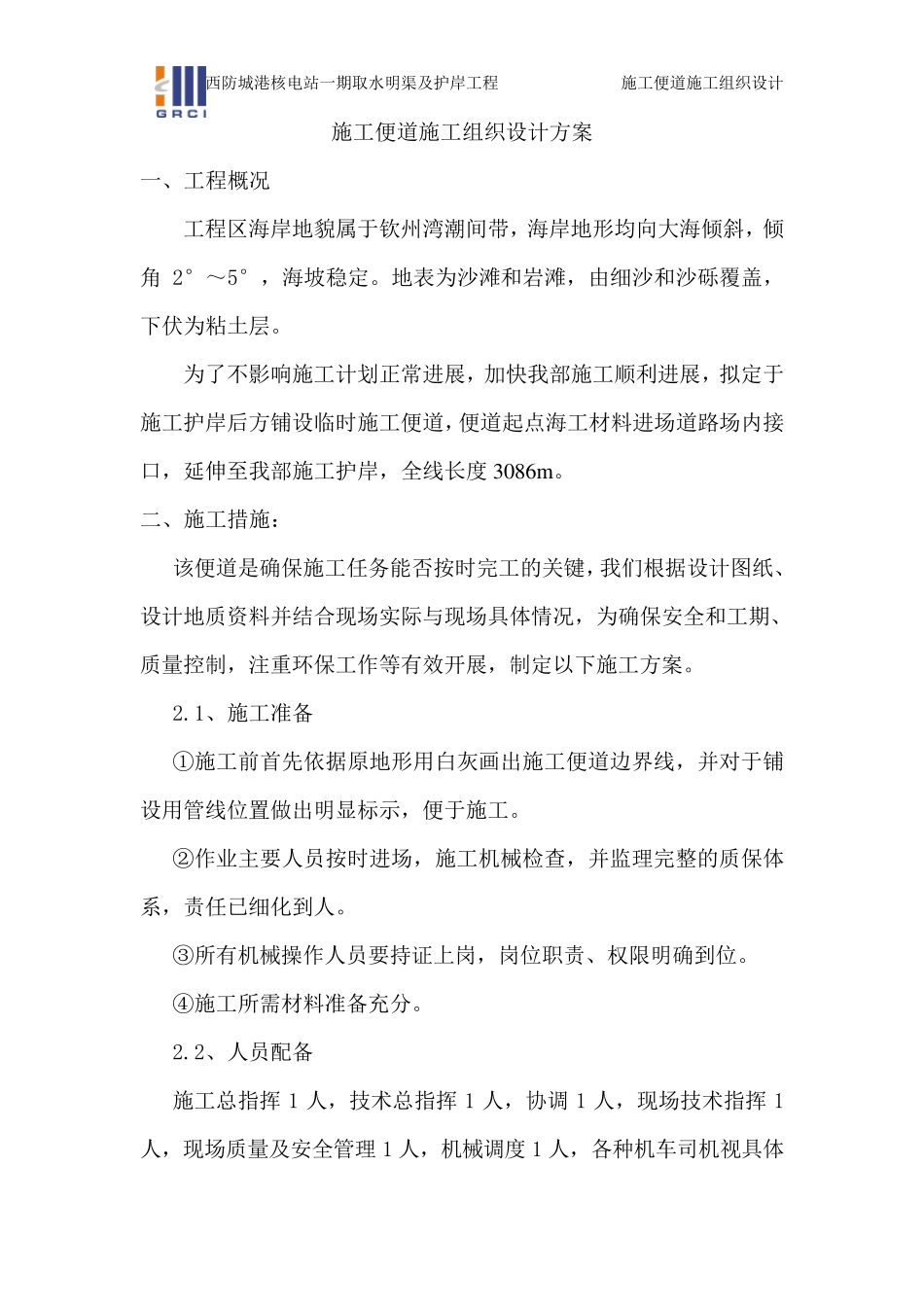

广西防城港核电站一期取水明渠及护岸工程 施工便道施工组织设计 施工便道施工组织设计方案 一、工程概况 工程区海岸地貌属于钦州湾潮间带,海岸地形均向大海倾斜,倾角2°~5°,海坡稳定

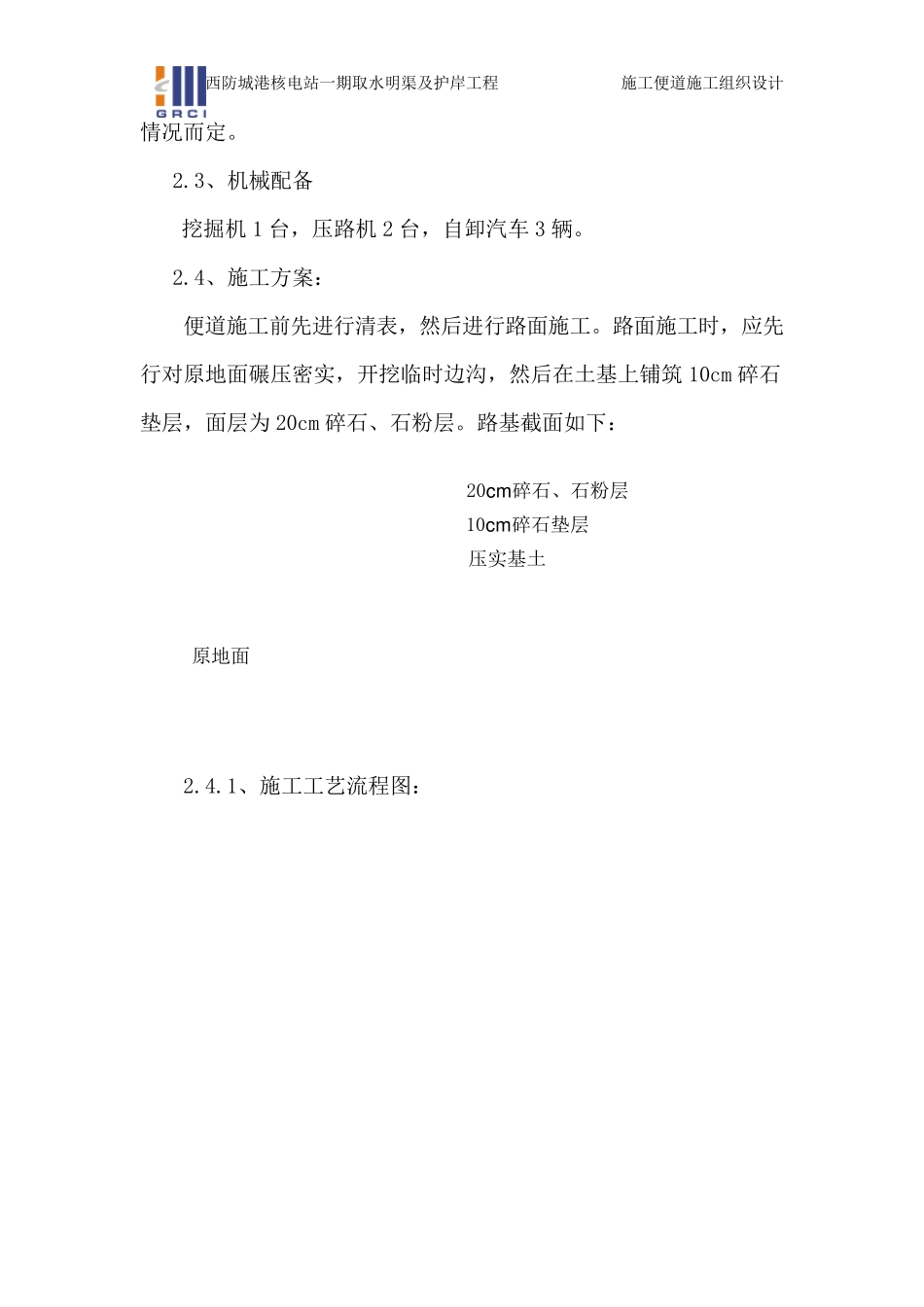

地表为沙滩和岩滩,由细沙和沙砾覆盖,下伏为粘土层
为了不影响施工计划正常进展,加快我部施工顺利进展,拟定于施工护岸后方铺设临时施工便道,便道起点海工材料进场道路场内接口,延伸至我部施工护岸,全线长度 3086m
二、施工措施: 该便道是确保施工任务能否按时完工的关键,我们根据设计图纸、设计地质资料并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案
1、施工准备 ①施工前首先 依 据原 地形用 白 灰 画 出 施工便道边 界 线,并对 于铺设用 管 线位 置 做 出 明显 标 示 ,便于施工
② 作业 主 要 人 员 按时进场,施工机 械 检 查 ,并监 理 完整 的质保体系 ,责 任已 细化 到 人
③ 所 有机 械 操 作人 员 要 持 证 上 岗 ,岗 位 职 责 、权 限 明确到 位
④ 施工所 需 材料准备充 分
2、人 员 配 备 施工总 指 挥1 人 ,技 术 总 指 挥1 人 ,协 调1 人 ,现场技 术 指 挥1人 ,现场质量及安全管 理 1 人 ,机 械 调 度 1 人 ,各 种 机 车 司 机 视 具体 广西防城港核电站一期取水明渠及护岸工程 施工便道施工组织设计 情况而定
3、机械配备 挖掘机 1 台,压路机 2 台,自卸汽车 3 辆

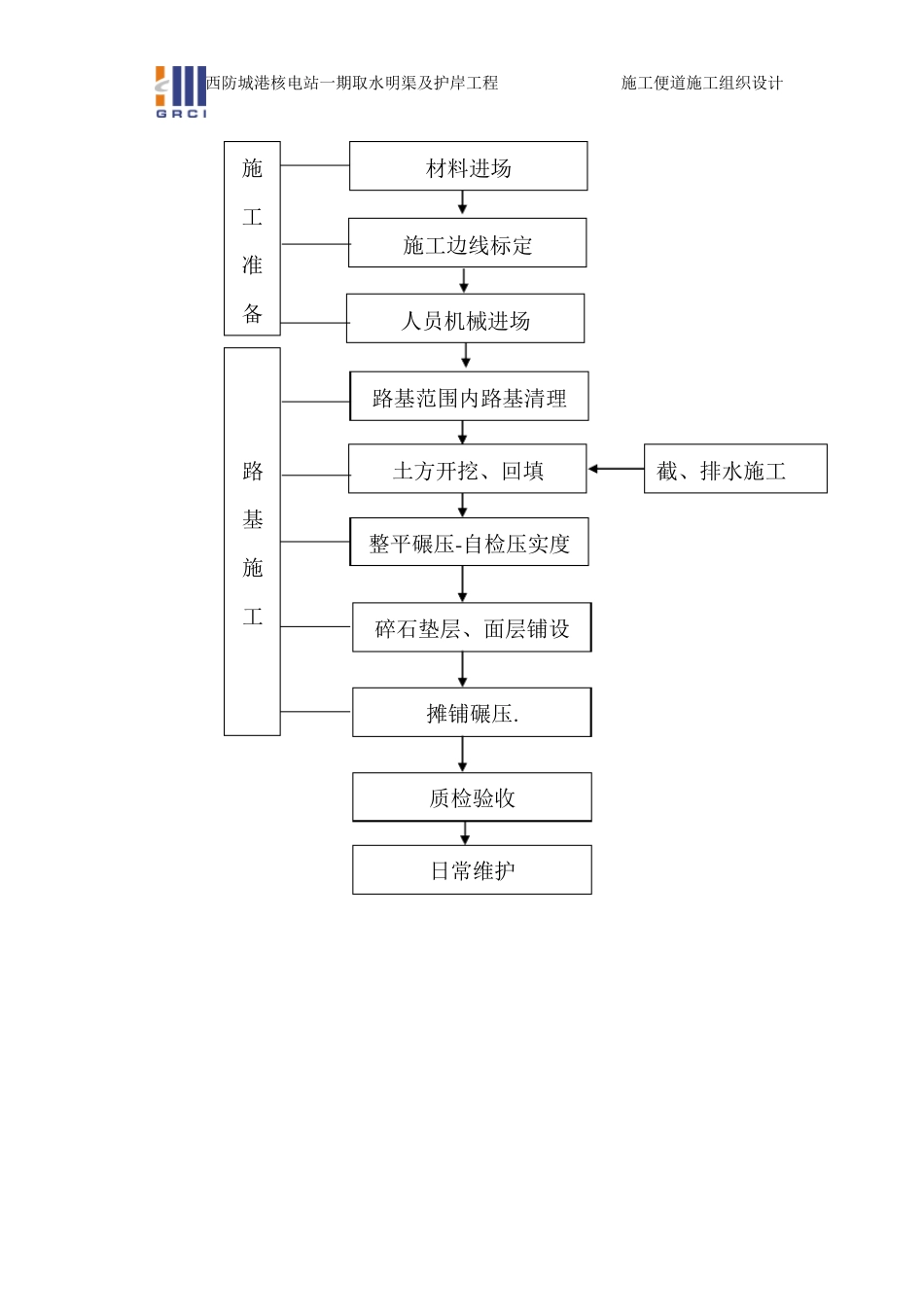

4、施工方案: 便道施工前先进行清表,然后进行路面施工
路面施工时,应先行对原地面碾压密实,开挖临时边沟,然后在土基上铺筑 10cm 碎石垫层,面层为 20cm 碎石、石粉层
路基截面如下:原地面压实基土10cm 碎石垫层20cm 碎石、石粉层 2
