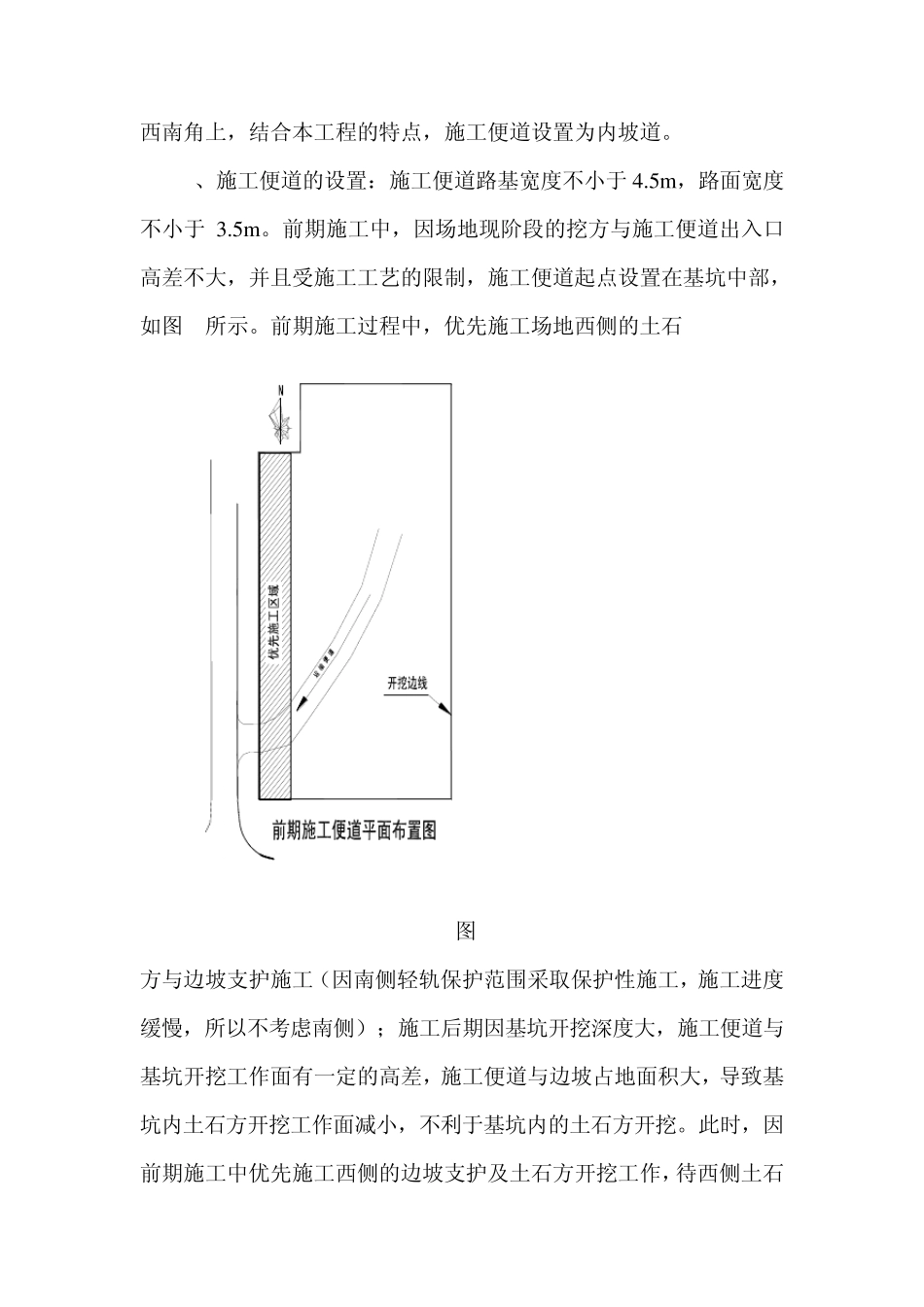

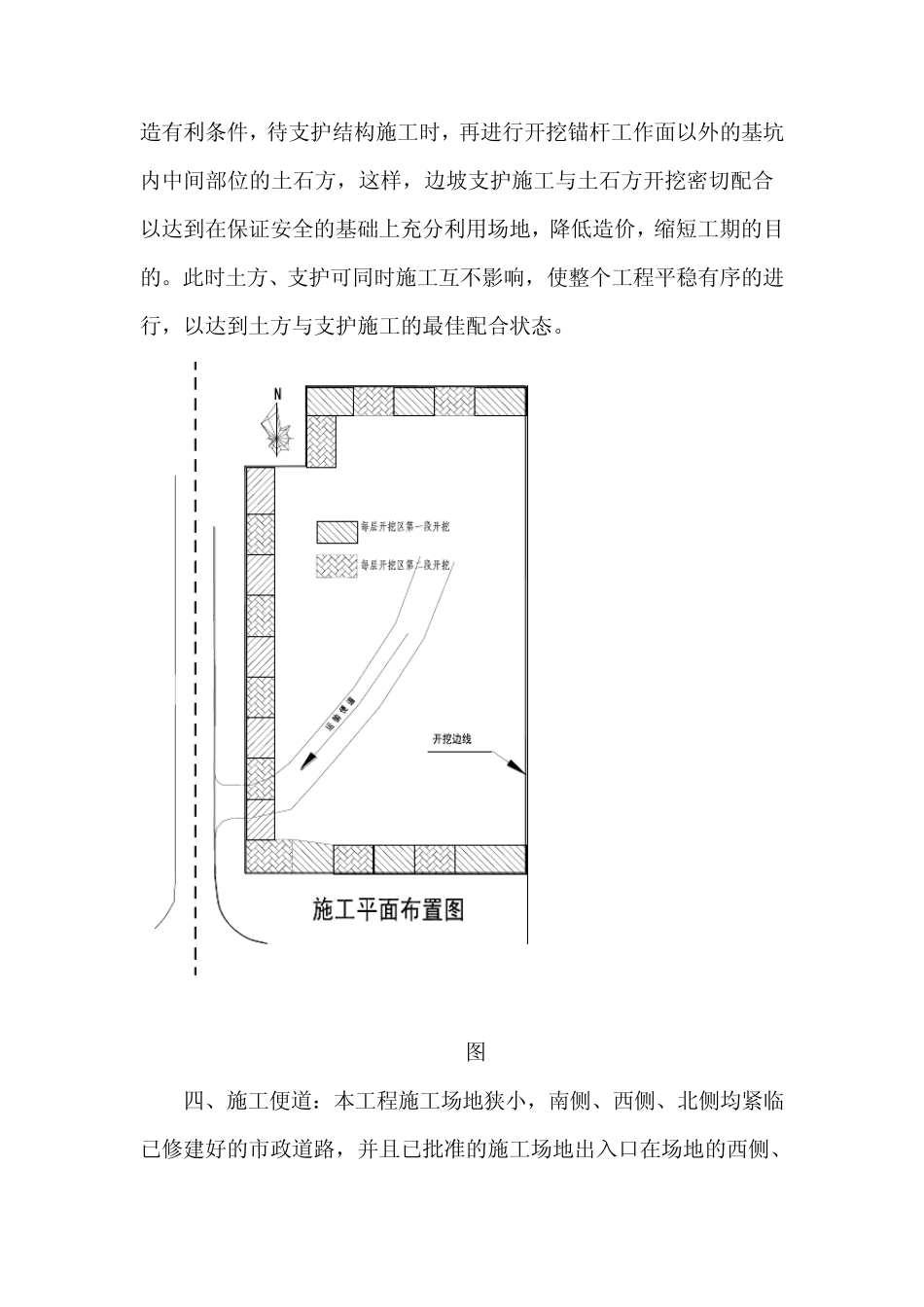

一、 工程概况: ******平基土石方及边坡支护工程位于**市江北嘴中央商务区,拟施工区域央因人工改造,现关地形较平坦,总体地形东高西低,北高南低,地面高程 240~250m,高差约 10m。北侧、西侧及南侧新建道路已形成,东侧为待开发场地,无任何建筑物。基坑开挖深度为17m~27m。 二、基坑工程特点 1、基坑开挖面积小,周边环境复杂,地下需要保护的管线较多,且基坑开挖很深,施工工期短,施工工序复杂。 2、由于场地内未发现滑坡、泥石流、崩塌、地面塌陷、地面沉降等不良地质作用,场地在自然状态下稳定性良好,给基坑支护和土石方开挖带来较好的施工条件。 3、基坑土石方开挖及边坡支护为分段跳槽开挖、逆作法施工,工期短,施工条件复杂,合理布置好施工作业面是本工程按时完成的关键。土石方工程是影响工期的主线,各分项工程都要围绕这一主线组织施工。要抓好土方开挖的连续突击作业,同时采用分区、分层、分步交叉流水作业。严格按照设计的分层开挖深度进行,充分利用空间和时间,保持土石方施工进度 三、土石方开挖平面布置: 土石方开挖拟采用分层、分区、分段进行开挖(见图 1),每层开挖高度按设计要求划分,并考虑锚杆的施工工作面要求;每层开挖分区进行,先开挖锚杆施工工作面以外的土石方,挖出锚杆工作面的临空面以后,采用光面爆破方式爆破、开挖锚杆工作面内的土石方;分段开挖按设计要求跳槽、分段。土石方的开挖要为支护结构施工创造有利条件,待支护结构施工时,再进行开挖锚杆工作面以外的基坑内中间部位的土石方,这样,边坡支护施工与土石方开挖密切配合,以达到在保证安全的基础上充分利用场地,降低造价,缩短工期的目的。此时土方、支护可同时施工互不影响,使整个工程平稳有序的进行,以达到土方与支护施工的最佳配合状态。 图 1 四、施工便道:本工程施工场地狭小,南侧、西侧、北侧均紧临已修建好的市政道路,并且已批准的施工场地出入口在场地的西侧、西南角上,结合本工程的特点,施工便道设置为内坡道。 1、施工便道的设置:施工便道路基宽度不小于 4.5m ,路面宽度不小于 3.5m 。前期施工中,因场地现阶段的挖方与施工便道出入口高差不大,并且受施工工艺的限制,施工便道起点设置在基坑中部,如图 2所示。前期施工过程中,优先施工场地西侧的土石 图 2 方与边坡支护施工(因南侧轻轨保护范围采取保护性施工,施工进度缓慢,所以不考虑南侧);施工后期因基坑开挖深度大,施工便道与基坑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工便道设置方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
