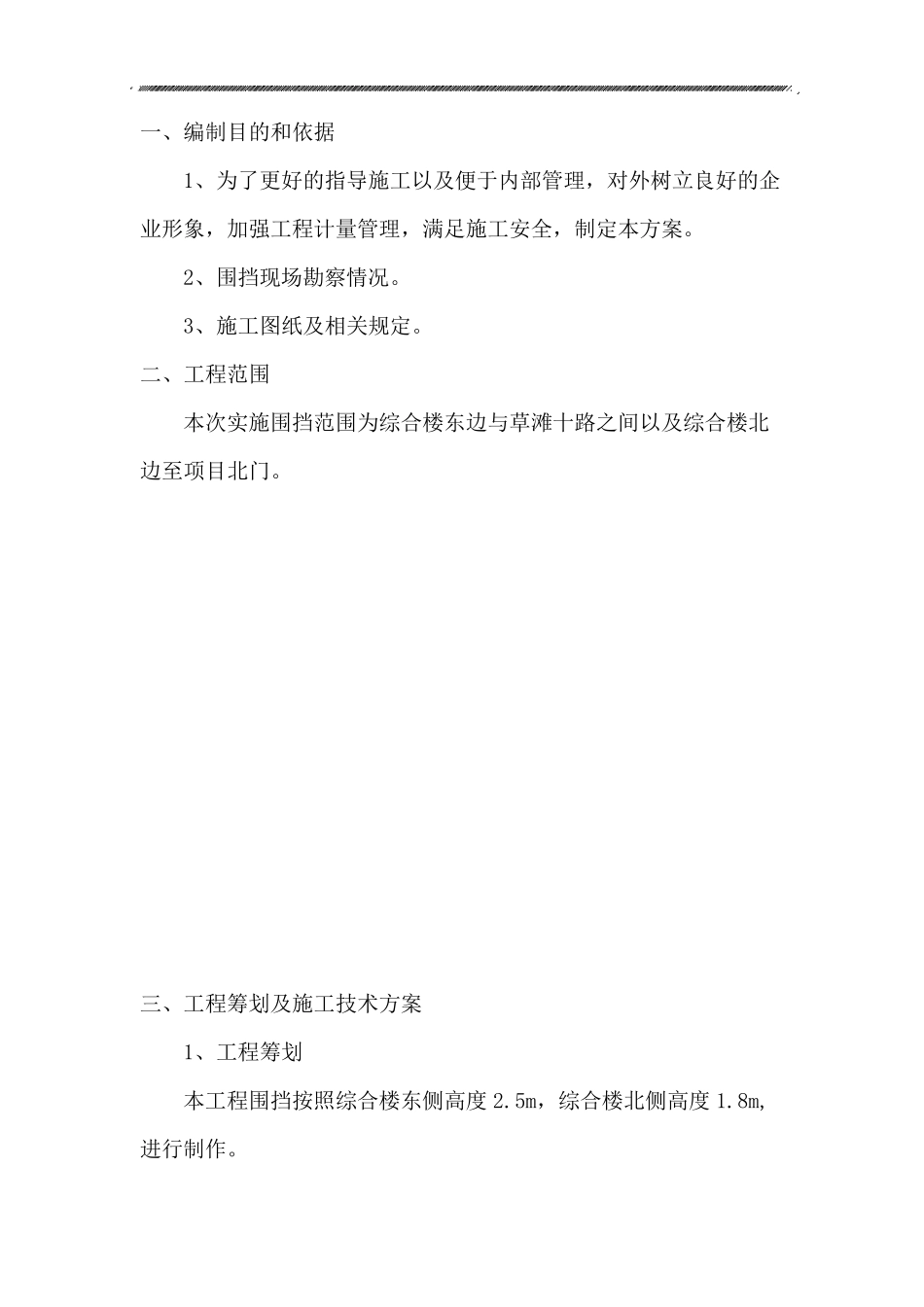

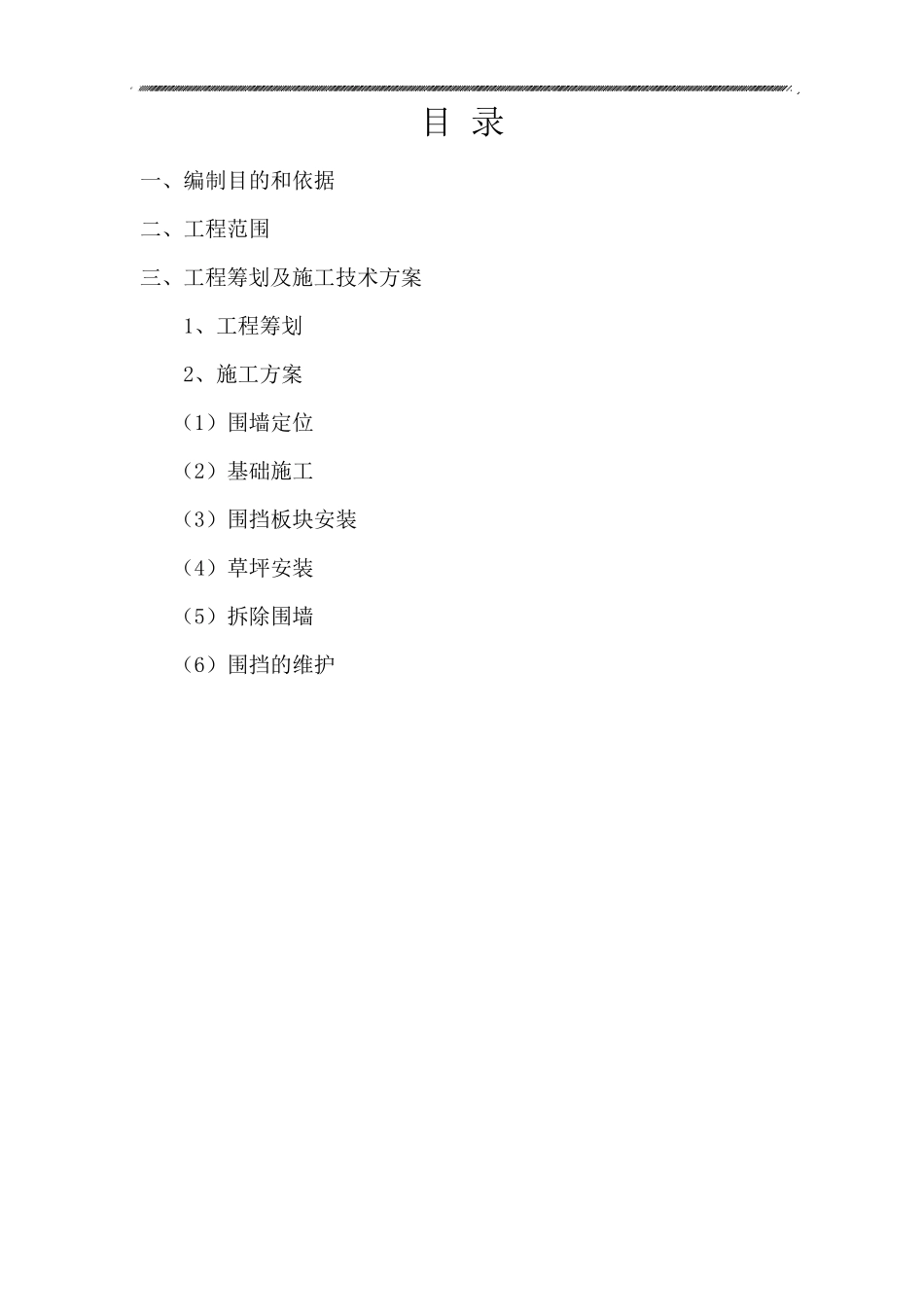

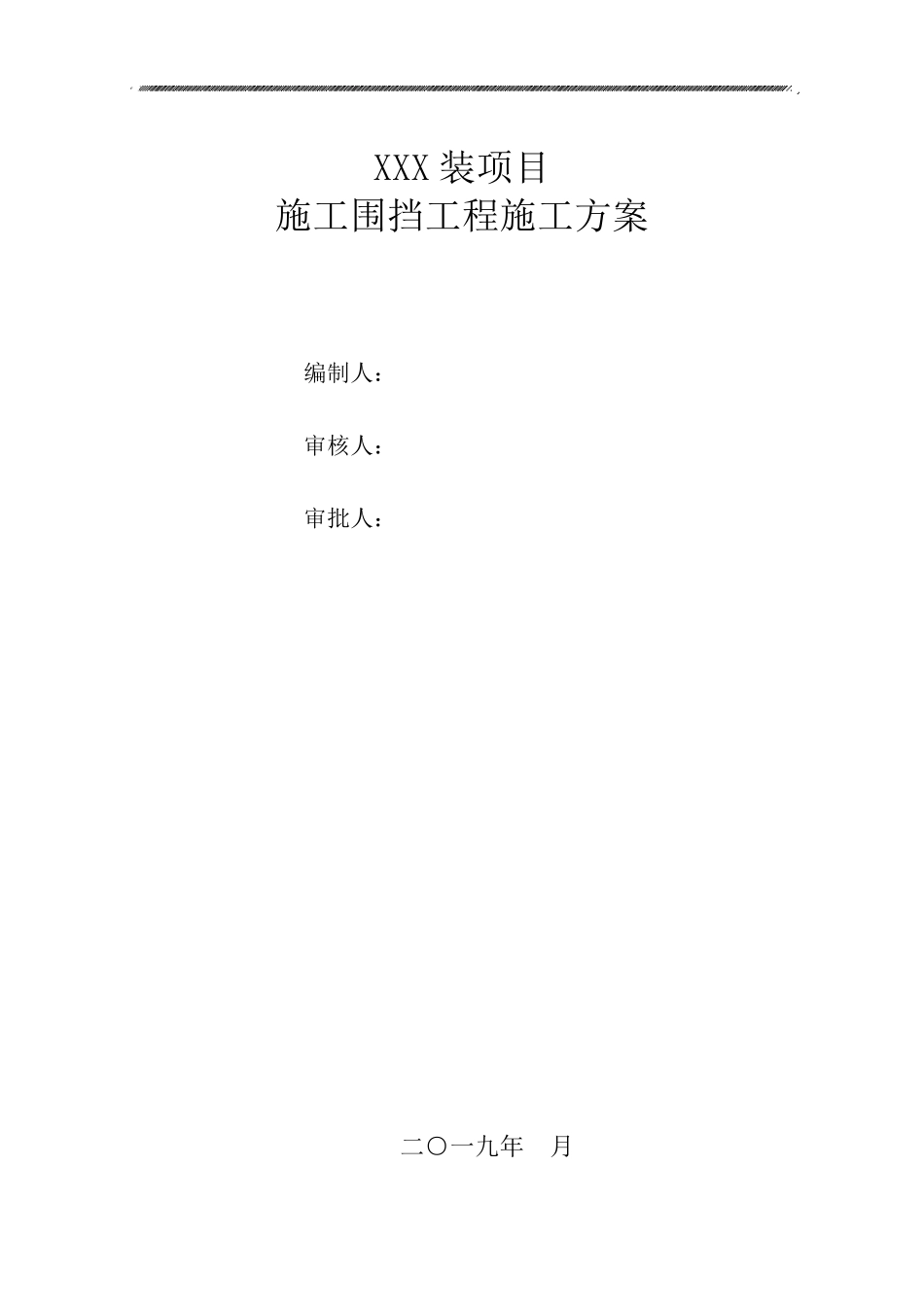

XXX 装项目 施工围挡工程施工方案 编制人: 审核人: 审批人: 二○一九年 月 目 录 一、编制目的和依据 二、工程范围 三、工程筹划及施工技术方案 1、工程筹划 2、施工方案 (1)围墙定位 (2)基础施工 (3)围挡板块安装 (4)草坪安装 (5)拆除围墙 (6)围挡的维护 一、编制目的和依据 1、为了更好的指导施工以及便于内部管理,对外树立良好的企业形象,加强工程计量管理,满足施工安全,制定本方案
2、围挡现场勘察情况
3、施工图纸及相关规定
二、工程范围 本次实施围挡范围为综合楼东边与草滩十路之间以及综合楼北边至项目北门
三、工程筹划及施工技术方案 1、工程筹划 本工程围挡按照综合楼东侧高度 2
5m,综合楼北侧高度 1
8m,进行制作
3、施工方案 (1)围墙定位 依据甲方下发的施工平面图和现场状况,对临时围挡进行测设定位
放完线后,请甲方予以确认,不符合要求部位及时进行调整
(2)基础施工 首先,根据弹设好的围墙位置线及设计图纸要求平整基础,使围挡在原有地势基础上保证上边线高度一致
同时将制作完成立柱预埋件的安装固定,综合楼东侧预埋件采用Φ20 钢筋植入地面500mm,地面以上部分长度不小于 500mm,并用200x200x200 混凝土基础固定,间距为 3m 设置一个
综合楼北侧施工场区内土质为沙土预埋件采用短钢管预埋在300x300x500 混凝土基础内,地面以上部分长度不小于 500m,基础混凝土浇筑完毕后及时覆盖并养护
(3)围挡板块安装 待基础砼达到一定强度后,进行立柱、板块安装
围挡主要采用定型化围挡,骨材采用扣件式脚手架钢管骨架: ① 、基坑东面围挡高度2
5m,总长度112 米,采用钢管搭设定型围挡骨架
搭设要求:钢管立杆套在预埋钢筋上,立杆高度地坪以上2m,立杆间距为 1
设置三道横杆,横杆间距为 800mm,下部距
