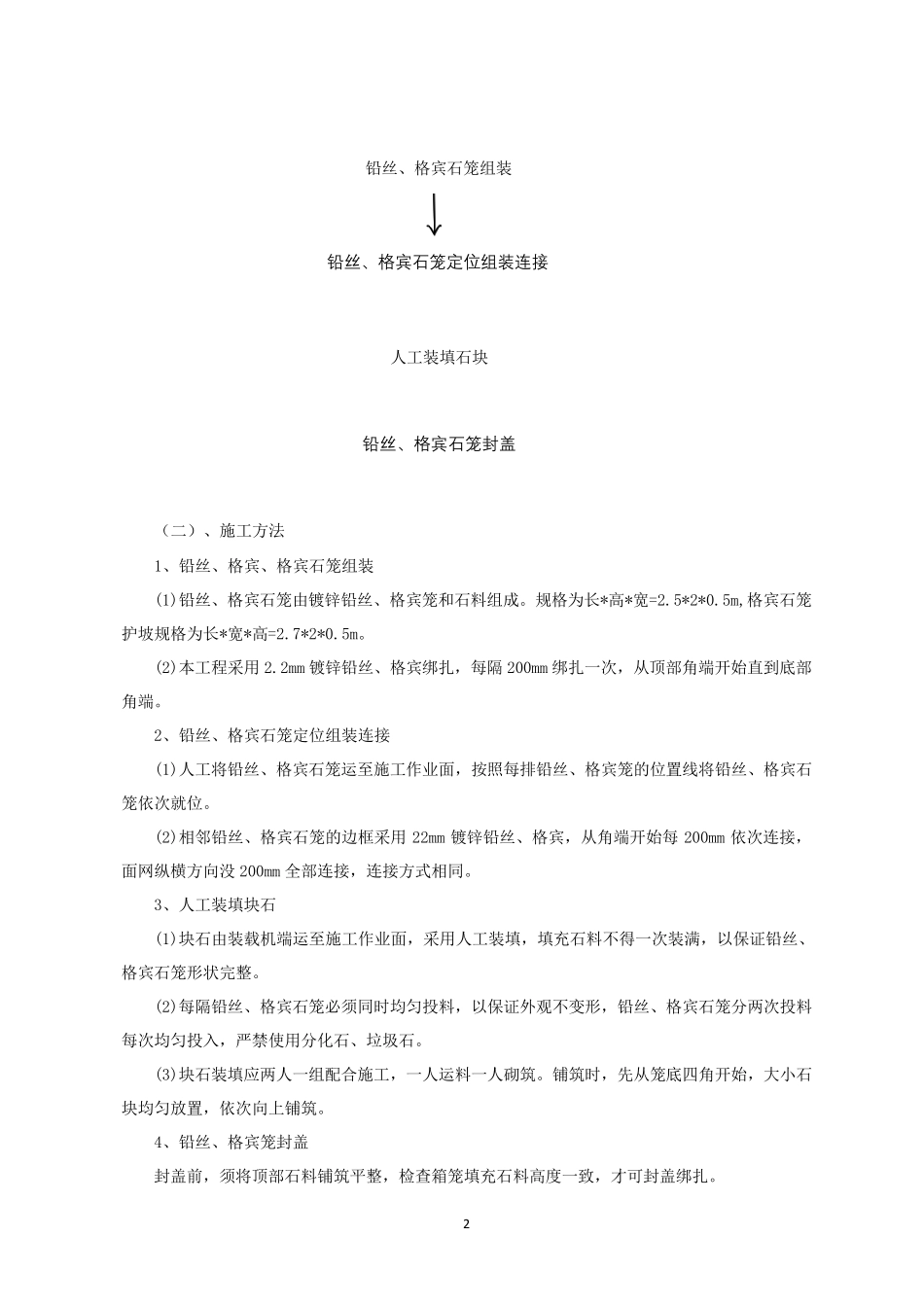

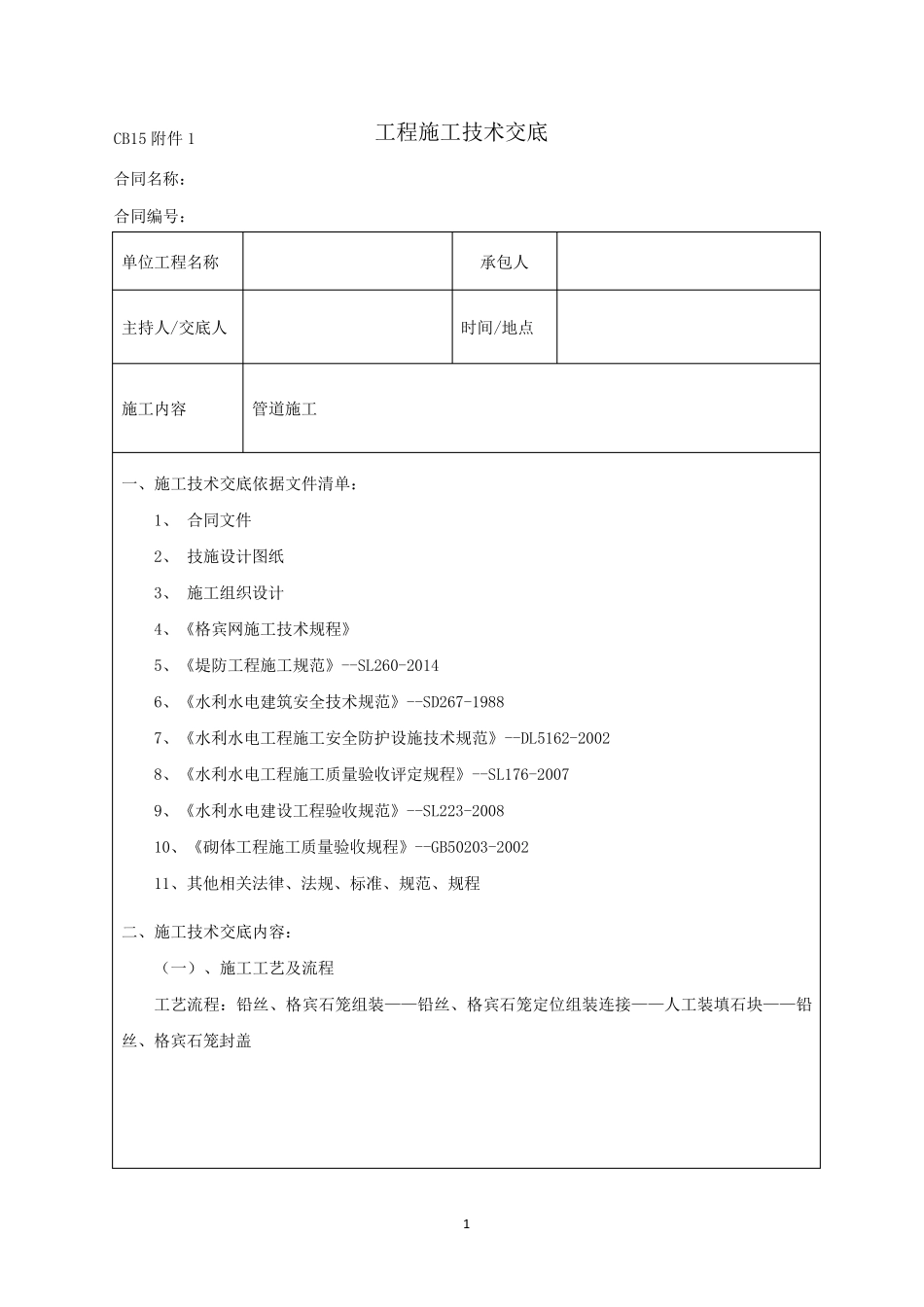

1 CB15 附件1 工程施工技术交底 合同名称: 合同编号: 单位工程名称 承包人 主持人/交底人 时间/地点 施工内容 管道施工 一、施工技术交底依据文件清单: 1、 合同文件 2、 技施设计图纸 3、 施工组织设计 4、《格宾网施工技术规程》 5、《堤防工程施工规范》--SL260-2014 6、《水利水电建筑安全技术规范》--SD267-1988 7、《水利水电工程施工安全防护设施技术规范》--DL5162-2002 8、《水利水电工程施工质量验收评定规程》--SL176-2007 9、《水利水电建设工程验收规范》--SL223-2008 10、《砌体工程施工质量验收规程》--GB50203-2002 11、其他相关法律、法规、标准、规范、规程 二、施工技术交底内容: (一)、施工工艺及流程 工艺流程:铅丝、格宾石笼组装——铅丝、格宾石笼定位组装连接——人工装填石块——铅丝、格宾石笼封盖 2 铅丝、格宾石笼组装 铅 丝 、 格 宾 石 笼 定 位 组 装 连 接 人工装填石块 铅 丝 、 格 宾 石 笼 封 盖 (二)、施工方法 1、铅丝、格宾、格宾石笼组装 (1)铅丝、格宾石笼由镀锌铅丝、格宾笼和石料组成
规格为长*高*宽=2
5m,格宾石笼护坡规格为长*宽*高=2
(2)本工程采用 2
2mm 镀锌铅丝、格宾绑扎,每隔 200mm 绑扎一次,从顶部角端开始直到底部角端
2、铅丝、格宾石笼定位组装连接 (1)人工将铅丝、格宾石笼运至施工作业面,按照每排铅丝、格宾笼的位置线将铅丝、格宾石笼依次就位
(2)相邻铅丝、格宾石笼的边框采用 22mm 镀锌铅丝、格宾,从角端开始每 200mm 依次连接,面网纵横方向没 200mm 全部连接,连接方式相同
3、人工装填块石 (1)块石由装载机端运至施工作业面,采用人工装填,填充石料不得一次
