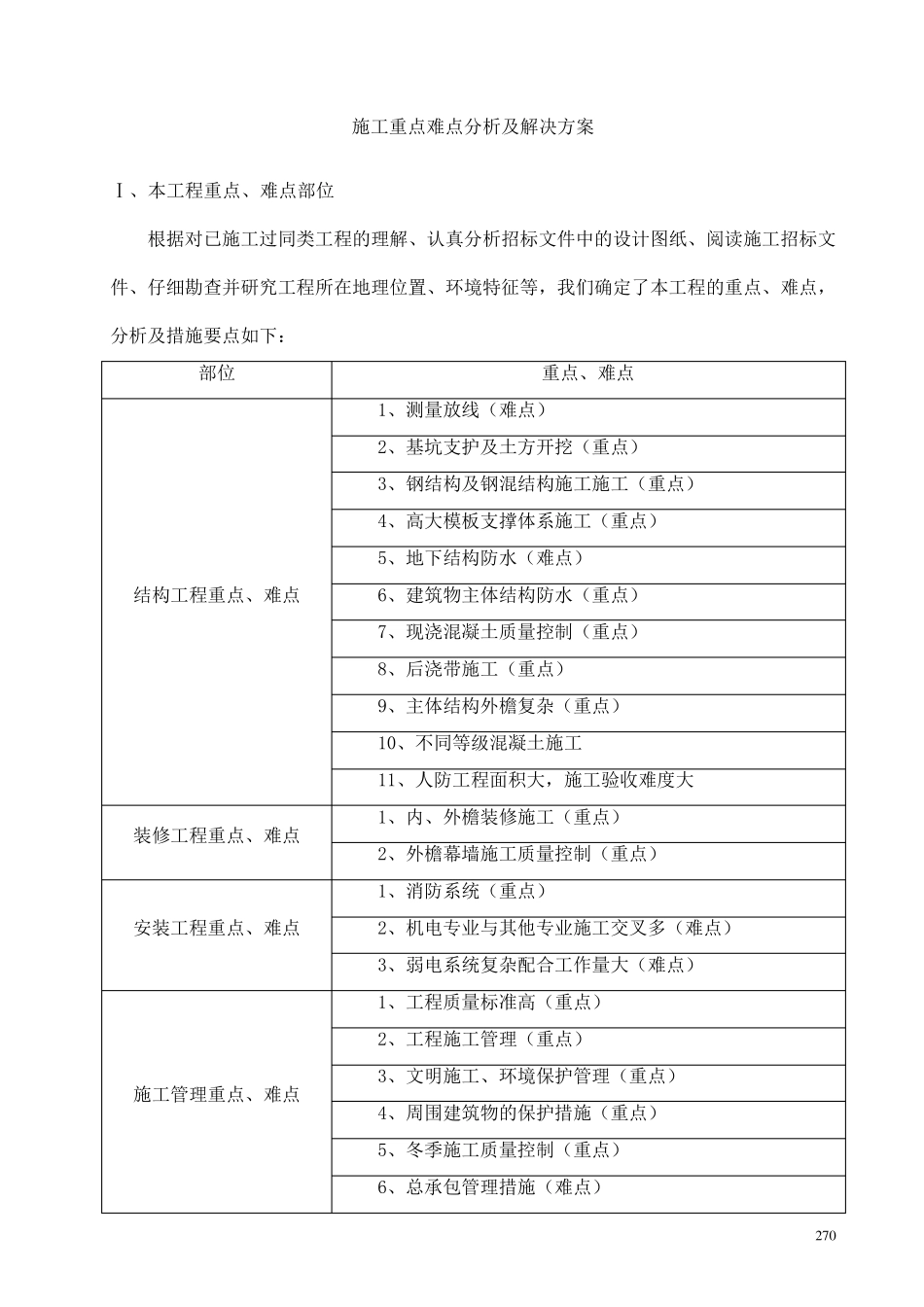

2 7 0 施工重点难点分析及解决方案 Ⅰ、本工程重点、难点部位 根据对已施工过同类工程的理解、认真分析招标文件中的设计图纸、阅读施工招标文件、仔细勘查并研究工程所在地理位置、环境特征等,我们确定了本工程的重点、难点,分析及措施要点如下: 部位 重点、难点 结构工程重点、难点 1、测量放线(难点) 2、基坑支护及土方开挖(重点) 3、钢结构及钢混结构施工施工(重点) 4、高大模板支撑体系施工(重点) 5、地下结构防水(难点) 6、建筑物主体结构防水(重点) 7、现浇混凝土质量控制(重点) 8、后浇带施工(重点) 9、主体结构外檐复杂(重点) 10、不同等级混凝土施工 11、人防工程面积大,施工验收难度大 装修工程重点、难点 1、内、外檐装修施工(重点) 2、外檐幕墙施工质量控制(重点) 安装工程重点、难点 1、消防系统(重点) 2、机电专业与其他专业施工交叉多(难点) 3、弱电系统复杂配合工作量大(难点) 施工管理重点、难点 1、工程质量标准高(重点) 2、工程施工管理(重点) 3、文明施工、环境保护管理(重点) 4、周围建筑物的保护措施(重点) 5、冬季施工质量控制(重点) 6、总承包管理措施(难点) 2 7 1 7、高层建筑垃圾处理(重点) Ⅱ、结构工程重点、难点及处理措施: 一、测量放线: 本工程建筑外檐形式复杂,定位较为复杂,达到精确测量有一定的困难,且本工程质量标准高,施工测量放线的准确性是控制施工质量的基础,故而作为本工程施工控制关键点之一
为此,我们将制定相应的针对性预案,在现场成立专职测量小组,配备相应精度、数量的测量仪器,制定专项方案,以 ISO-10012 管理体系组织测量工作
严格执行分级负责、验收的组织方法,确保各分项工程的安装准确

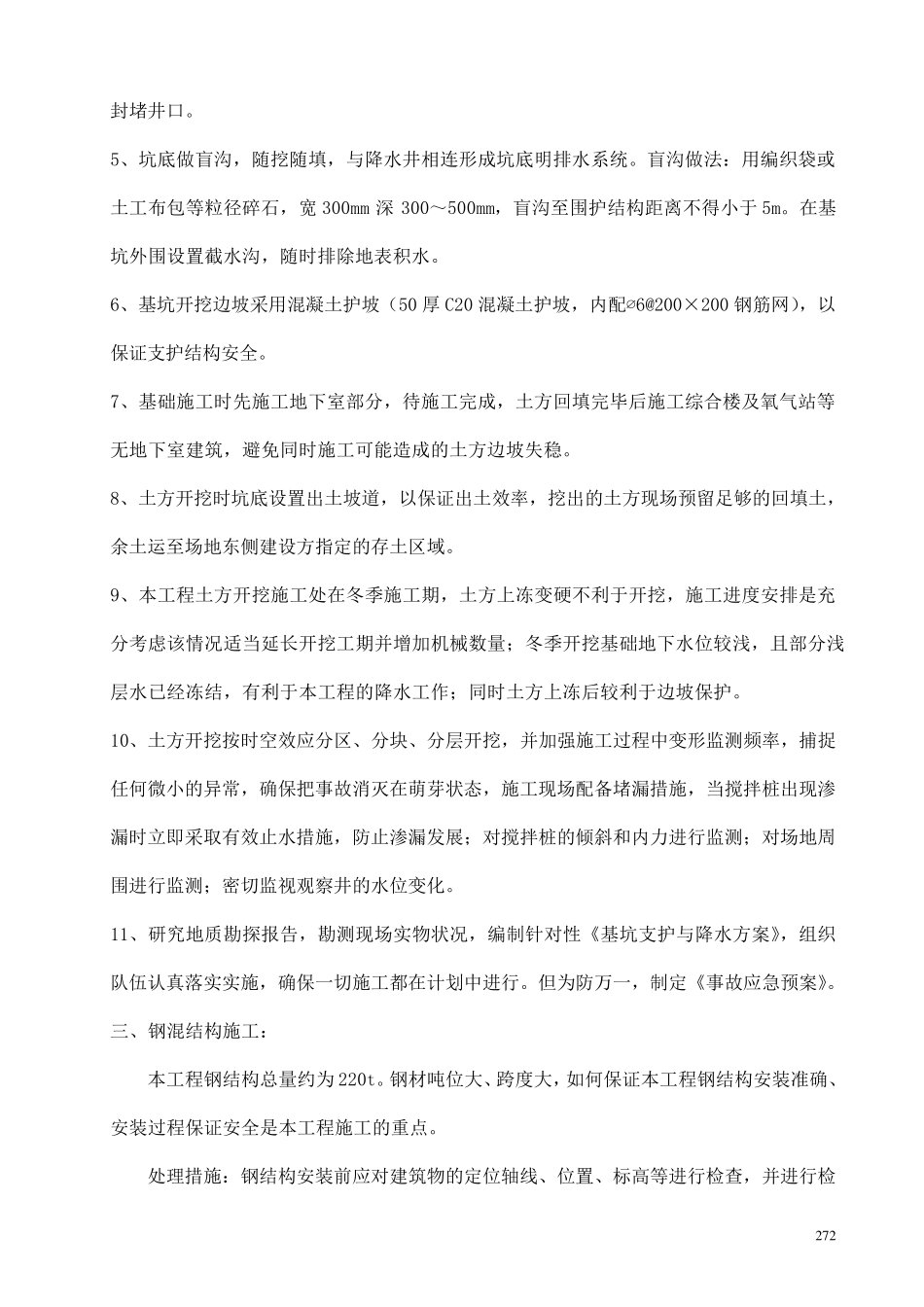

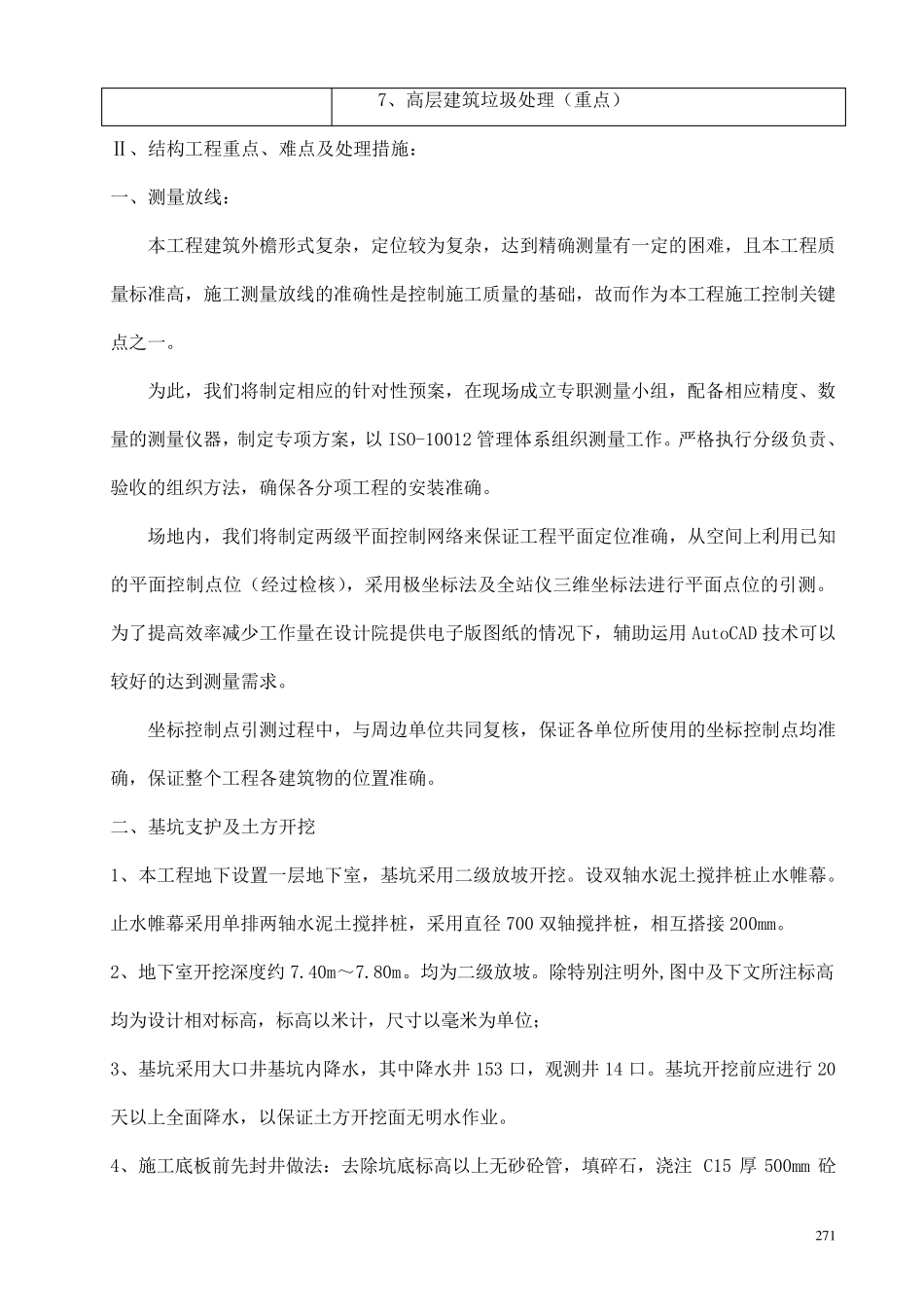

场地内,我们将制定两级平面控制网络来保证工程平面定位准确,从空间上利用已知的平面控制点位(经过检核),采用极坐标法
