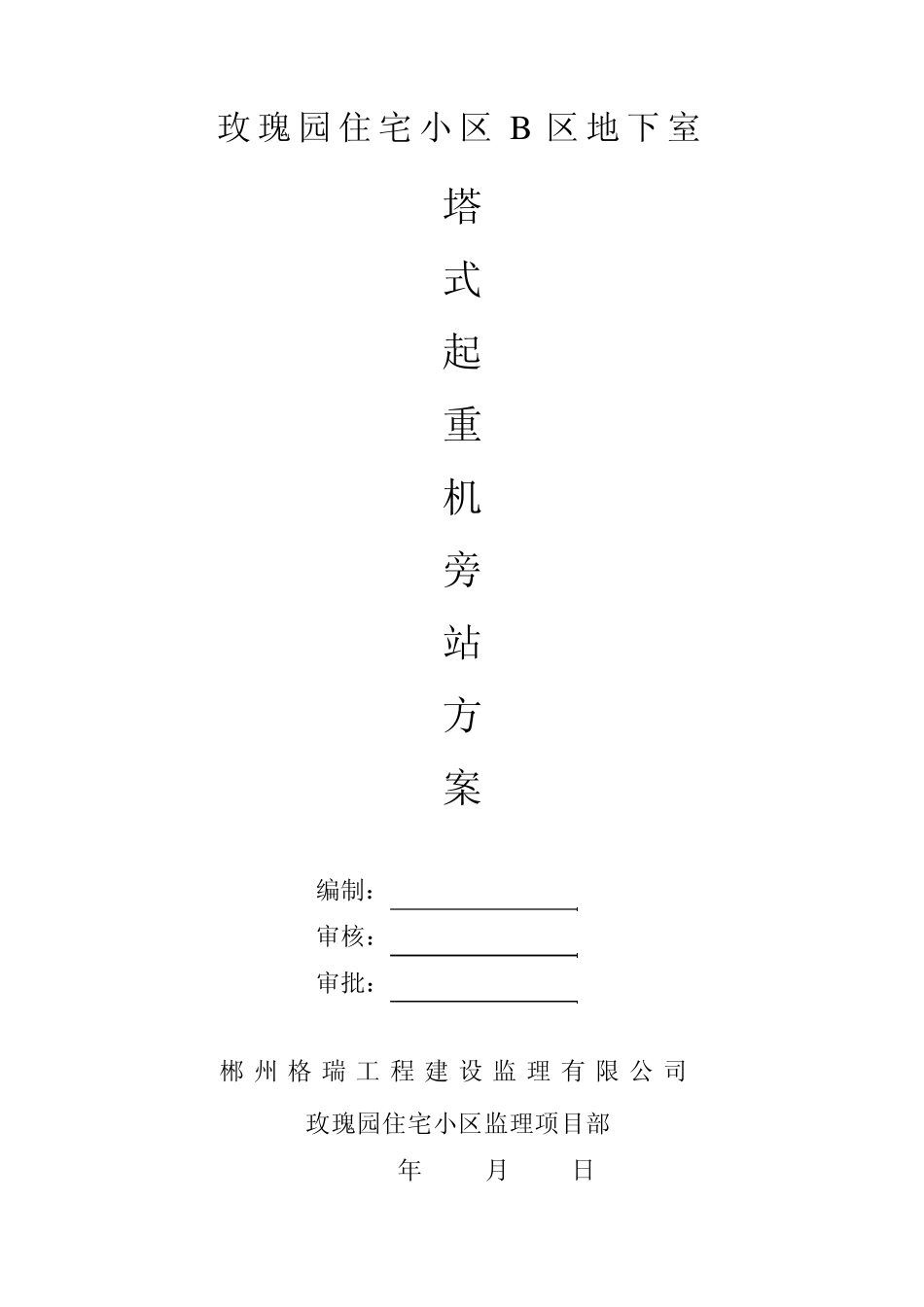

玫瑰园住宅小区B 区地下 室 塔 式 起 重 机 旁 站 方 案 编制: 审核: 审批: 郴 州 格 瑞 工 程 建 设 监 理 有 限 公 司 玫瑰园住宅小区监理项目部 年 月 日 2 塔式起重机专项监理旁站方案 一、编制依据: 1、《建筑法》、《建筑质量管理条例》、《建筑工程安全生产管理条例》 2、《委托合同》 3、已批准的监理规划 4、与本专项工程相关的标准、设计文件及技术资料 5、已审核通过的施工电梯安拆方案 6、公司质量体系文件和《建筑工程监理规范》 二、安全控制重点: 1、多塔交叉作业; (1)塔式起重机作业前应进行下列检查和试运转; a、基础应平直无沉陷,接头联结螺栓是否按使用说明书要求旋紧; b、各安全装置、传动装置、指示仪表、主要部位连接螺栓、钢丝绳磨损情况、供电电缆等必须符合有关规定; c、按有关规定进行试验和试运转。 2、当同一施工地点有两台以上起重机时,处于低位的塔吊臂架端部与另一台塔吊的塔身之间至少有 2M的安全距离,处于高位的塔吊(吊钩升至最高点)与低位塔吊的垂直距离在任何情况下不得小于 2M; 3、两台以上塔吊存在交叉作业时,必须采取防碰撞措施,制订防碰撞方案: (1)、安装过程中应采取高低错位安装,不得在同一水平面发生交叉碰撞,顶升加节时也必须保持一定高差,以确保大臂任何时候都不会发生碰撞; (2)、塔吊运转应按同一方向旋转,避免两台塔吊发生反方向碰撞,运转至交叉范围内,应发出防碰撞警告,以提示对方塔吊司机; (3)、吊臂如交叉作业时应由指挥人员统一指挥,信号不清或错误时应停止运行,保证交叉部位无碰撞时,才能旋转吊臂经过交叉部位; 3 (4)、采取安装限制旋转角度装置,控制碰撞; (5)、低塔让高塔原则,交叉时高塔优先运行。 4、提升重物作水平移动时,应高出其跨越的障碍物 0.5M以上; 5、装有上下两套操纵系统的起重机,不得上下同时使用; 6、作业中如遇六级及以上大风或阵风,应立即停止作业,将回转机构的制动器完全松开,起重臂应能随风转动。对轻型俯仰变幅起重机,应将起重臂落下并与塔身结构锁紧在一起; 7、塔吊指挥、司机必须持证上岗;塔吊指挥应使用旗语或对讲机; 8、作业完毕后起重臂应转到顺风方向,并松开回转制动器,小车及平衡重应置于非工作状态,吊钩宜升到离起重臂顶端 2~3M处; 9、停机时,应将每个控制器拨回零位,依次断开各开关,关闭操纵室门窗,下机后,应锁紧夹轨器...
