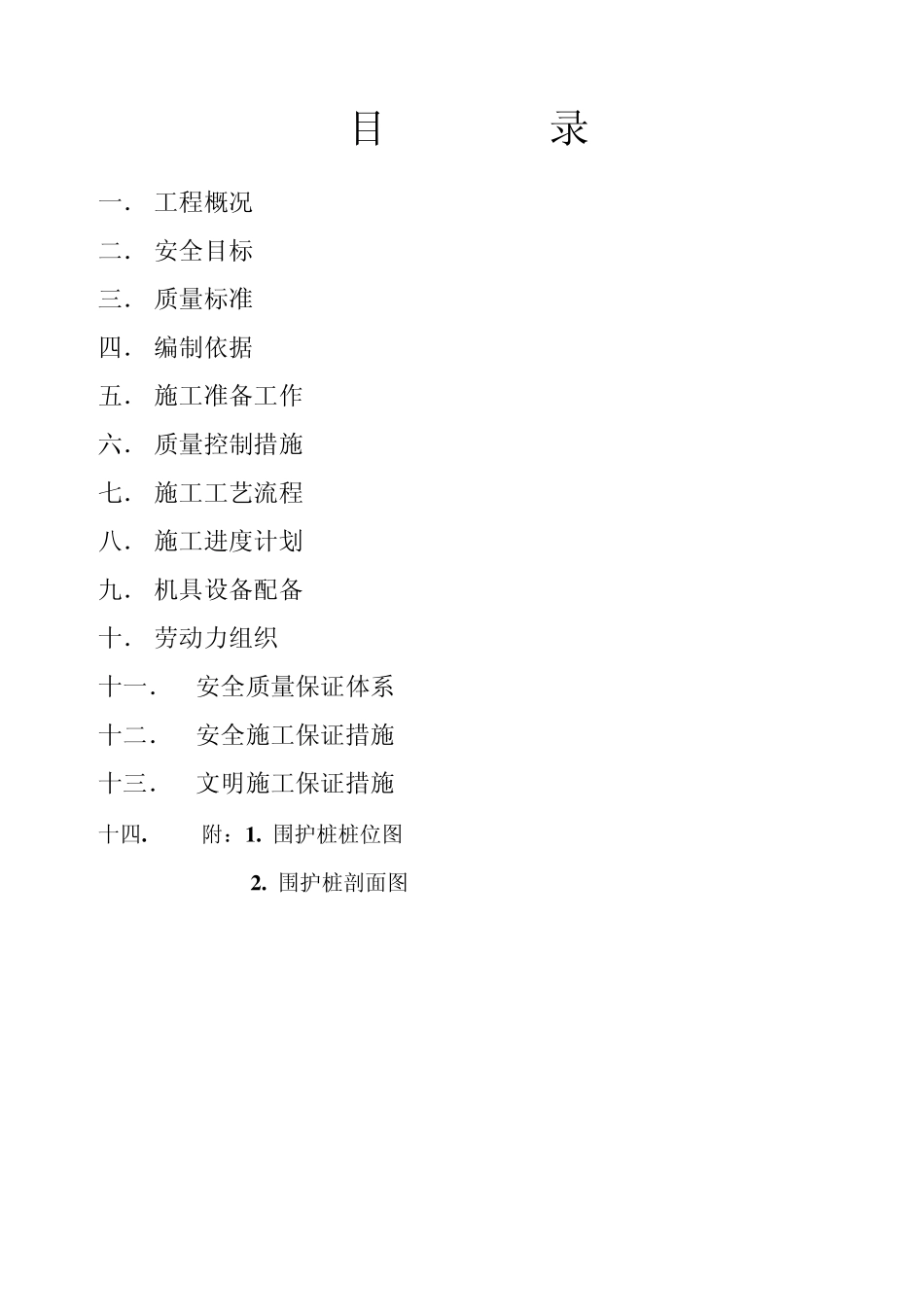

旋喷桩围护结构施工工程 施 工 组 织 设 计 编制单位: 编制日期: 目 录 一. 工程概况 二. 安全目标 三. 质量标准 四. 编制依据 五. 施工准备工作 六. 质量控制措施 七. 施工工艺流程 八. 施工进度计划 九. 机具设备配备 十. 劳动力组织 十一. 安全质量保证体系 十二. 安全施工保证措施 十三. 文明施工保证措施 十四
围护桩桩位图 2
围护桩剖面图 一

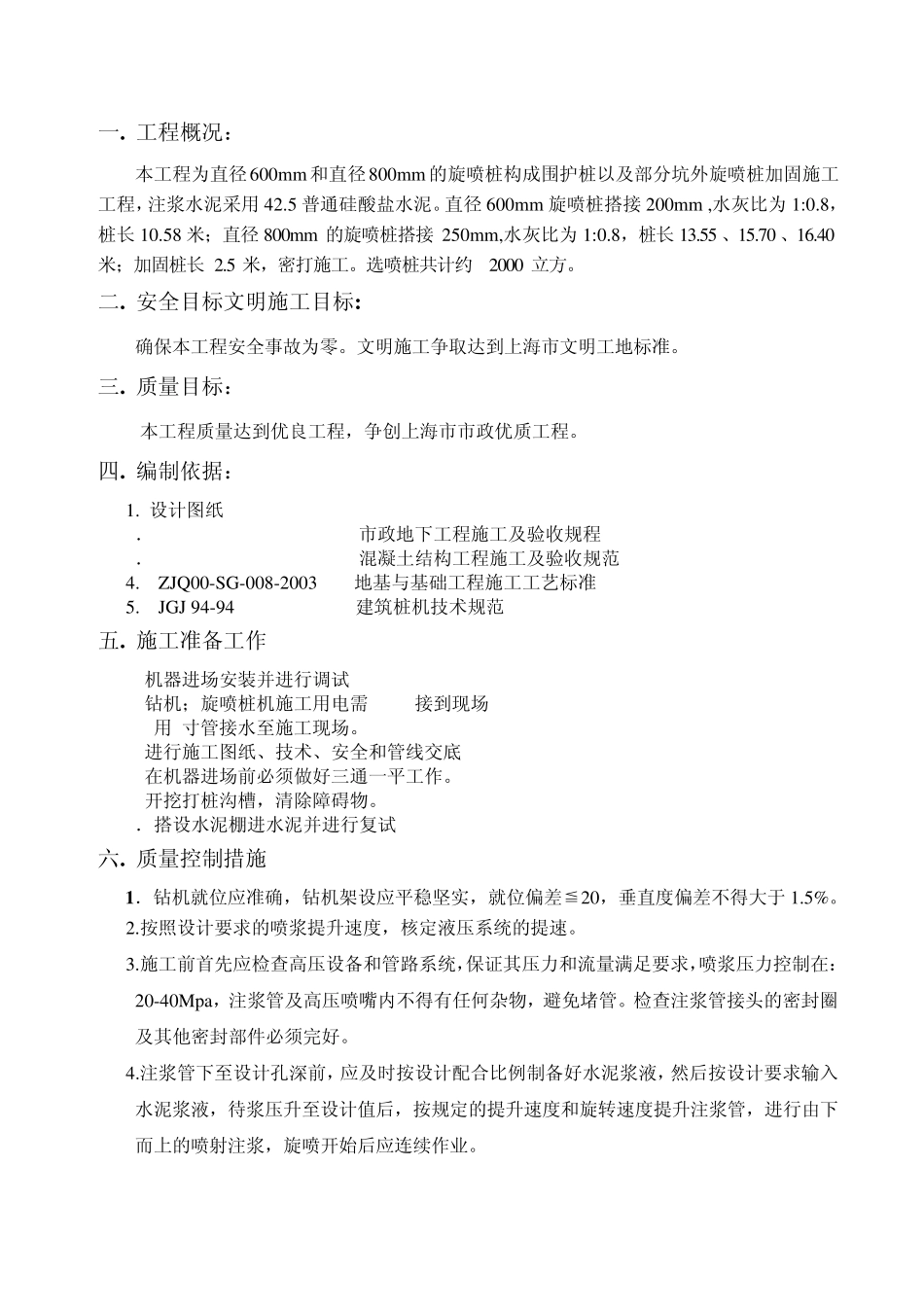

工程概况: 本工程为直径 600mm 和直径 800mm 的旋喷桩构成围护桩以及部分坑外旋喷桩加固施工工程,注浆水泥采用 42
5 普通硅酸盐水泥
直径 600mm 旋喷桩搭接 200mm ,水灰比为 1:0
8,桩长 10
58 米;直径 800mm 的旋喷桩搭接 250mm,水灰比为 1:0
8,桩长 13
55 、15
70 、16
40米;加固桩长 2
5 米,密打施工
选喷桩共计约2000 立方
安全目标文明施工目标: 确保本工程安全事故为零
文明施工争取达到上海市文明工地标准
质量目标: 本工程质量达到优良工程,争创上海市市政优质工程
编制依据: 1
设计图纸 2.DGJ08-236-1999 市政地下工程施工及验收规程 3.GB50204-92 混凝土结构工程施工及验收规范 4
ZJQ00-SG-008-2003 地基与基础工程施工工艺标准 5
JGJ 94-94 建筑桩机技术规范 五
施工准备工作 1
机器进场安装并进行调试
钻机;旋喷桩机施工用电需100KW接到现场
用2寸管接水至施工现场
进行施工图纸、技术、安全和管线交底
在机器进场前必须做好三通一平工作
开挖打桩沟槽,清除障碍物
7.搭设水泥棚进水泥并进行复试 六
质量控制措施 1.钻机就位应准确,钻机架设应平稳坚实,就位偏差≦20,垂直度
