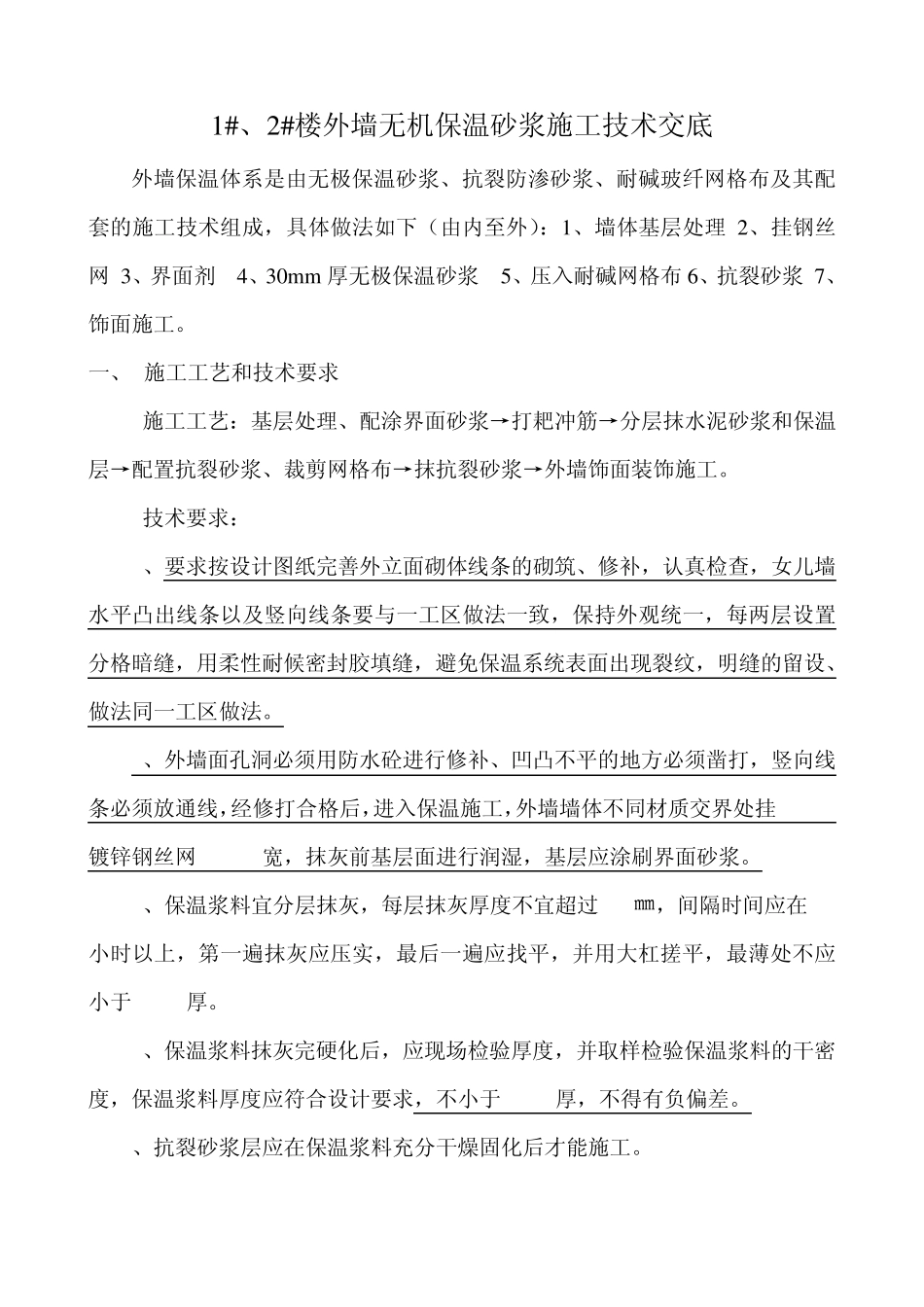

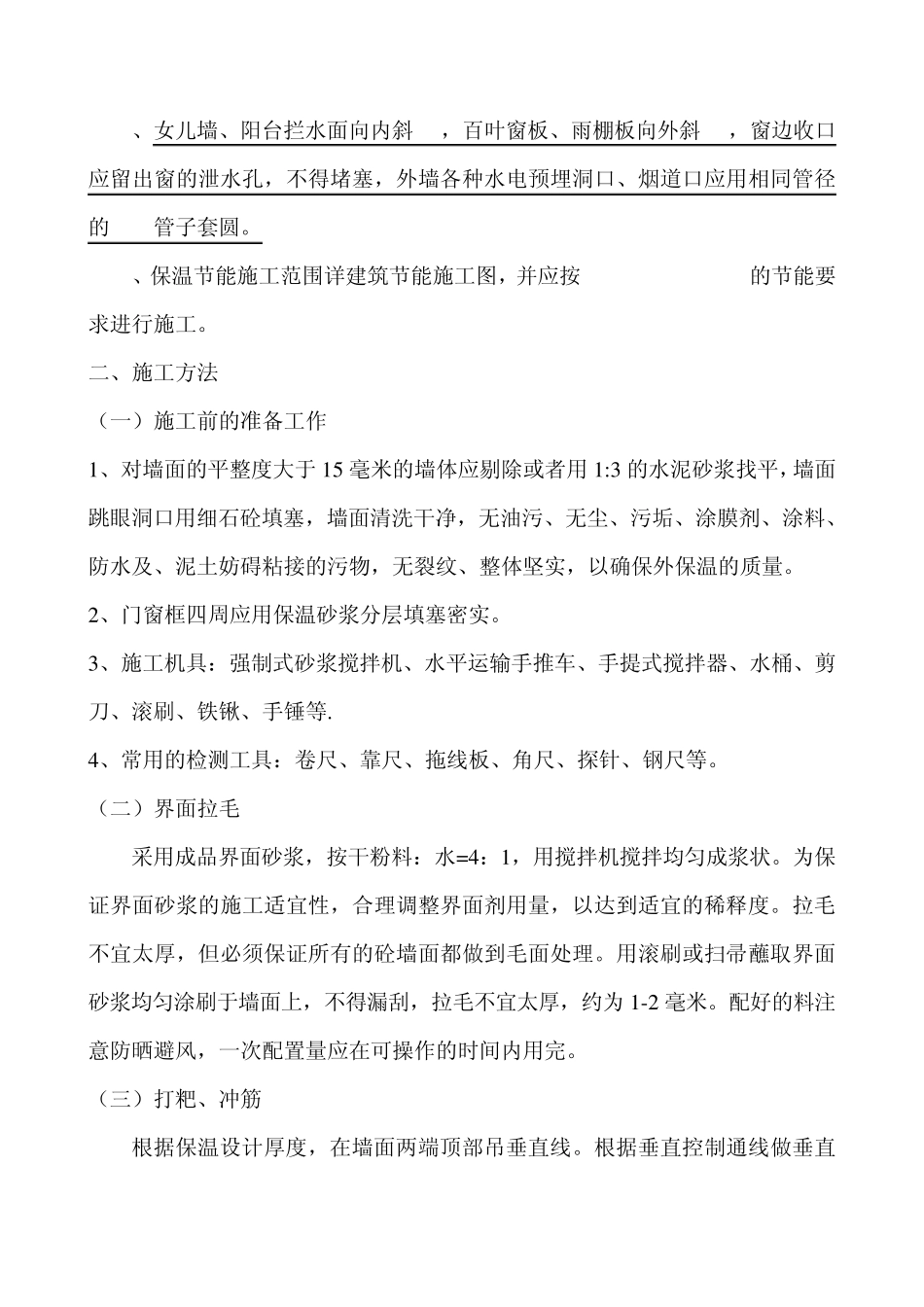

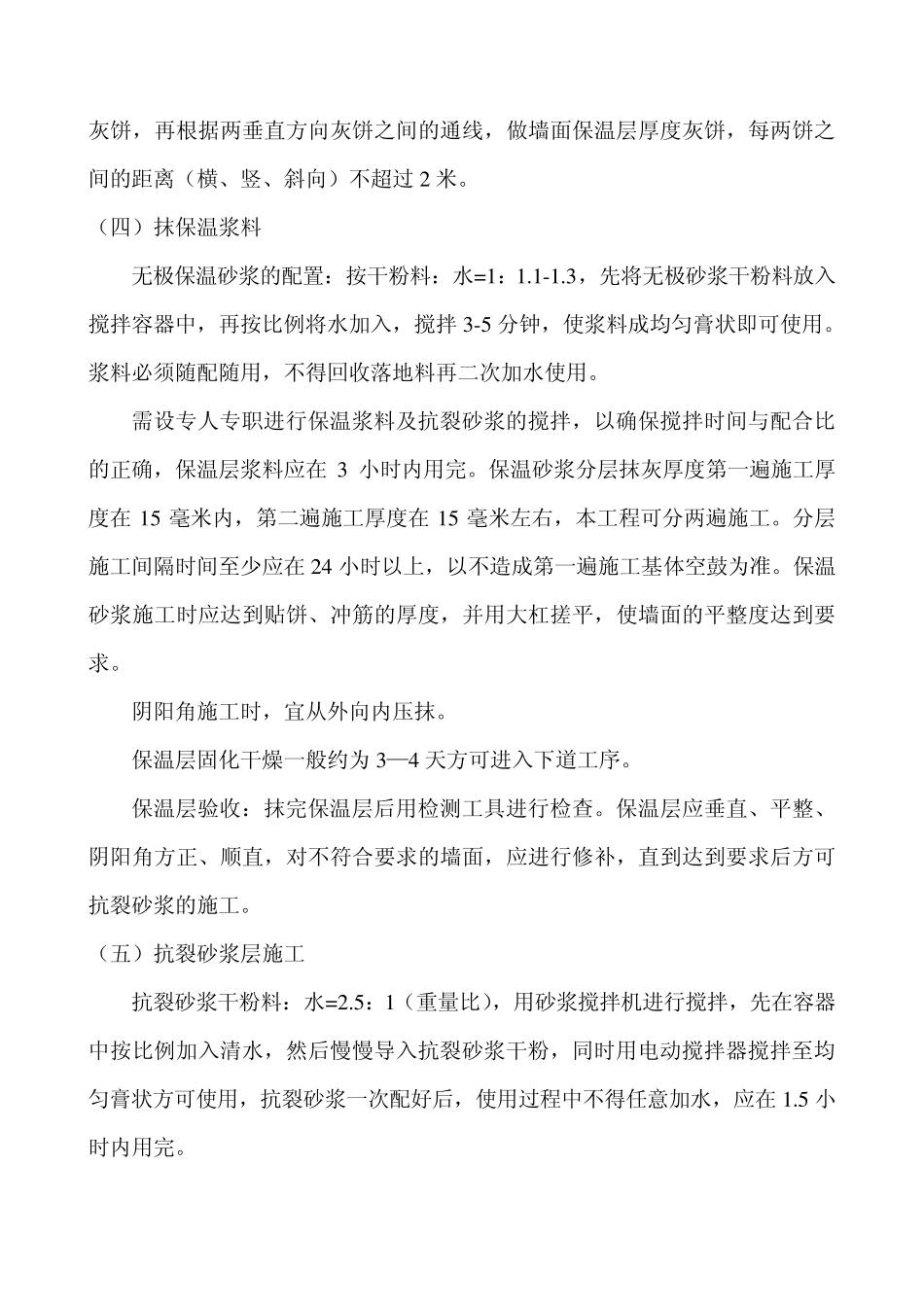

1#、2#楼外墙无机保温砂浆施工技术交底 外墙保温体系是由无极保温砂浆、抗裂防渗砂浆、耐碱玻纤网格布及其配套的施工技术组成,具体做法如下(由内至外):1、墙体基层处理 2、挂钢丝网 3、界面剂 4、30m m 厚无极保温砂浆 5、压入耐碱网格布6、抗裂砂浆 7、饰面施工。 一、 施工工艺和技术要求 施工工艺:基层处理、配涂界面砂浆→打耙冲筋→分层抹水泥砂浆和保温层→配置抗裂砂浆、裁剪网格布→抹抗裂砂浆→外墙饰面装饰施工。 技术要求: 1、要求按设计图纸完善外立面砌体线条的砌筑、修补,认真检查,女儿墙水平凸出线条以及竖向线条要与一工区做法一致,保持外观统一,每两层设置分格暗缝,用柔性耐候密封胶填缝,避免保温系统表面出现裂纹,明缝的留设、做法同一工区做法。 2、外墙面孔洞必须用防水砼进行修补、凹凸不平的地方必须凿打,竖向线条必须放通线,经修打合格后,进入保温施工,外墙墙体不同材质交界处挂0.8mm镀锌钢丝网300mm宽,抹灰前基层面进行润湿,基层应涂刷界面砂浆。 3、保温浆料宜分层抹灰,每层抹灰厚度不宜超过 15㎜,间隔时间应在 24小时以上,第一遍抹灰应压实,最后一遍应找平,并用大杠搓平,最薄处不应小于 30mm厚。 4、保温浆料抹灰完硬化后,应现场检验厚度,并取样检验保温浆料的干密度,保温浆料厚度应符合设计要求,不小于 30mm厚,不得有负偏差。 5、抗裂砂浆层应在保温浆料充分干燥固化后才能施工。 6、女儿墙、阳台拦水面向内斜 2%,百叶窗板、雨棚板向外斜 2%,窗边收口应留出窗的泄水孔,不得堵塞,外墙各种水电预埋洞口、烟道口应用相同管径的 PVC管子套圆。 7、保温节能施工范围详建筑节能施工图,并应按 DBJ50-102-2010)的节能要求进行施工。 二、施工方法 (一)施工前的准备工作 1、对墙面的平整度大于 15 毫米的墙体应剔除或者用 1:3 的水泥砂浆找平,墙面跳眼洞口用细石砼填塞,墙面清洗干净,无油污、无尘、污垢、涂膜剂、涂料、防水及、泥土妨碍粘接的污物,无裂纹、整体坚实,以确保外保温的质量。 2、门窗框四周应用保温砂浆分层填塞密实。 3、施工机具:强制式砂浆搅拌机、水平运输手推车、手提式搅拌器、水桶、剪刀、滚刷、铁锹、手锤等. 4、常用的检测工具:卷尺、靠尺、拖线板、角尺、探针、钢尺等。 (二)界面拉毛 采用成品界面砂浆,按干粉料:水= 4:1,用搅拌机搅拌均匀成浆状。为保证界面砂浆的施工适宜性,合理调整界面剂用量,以达到适...
