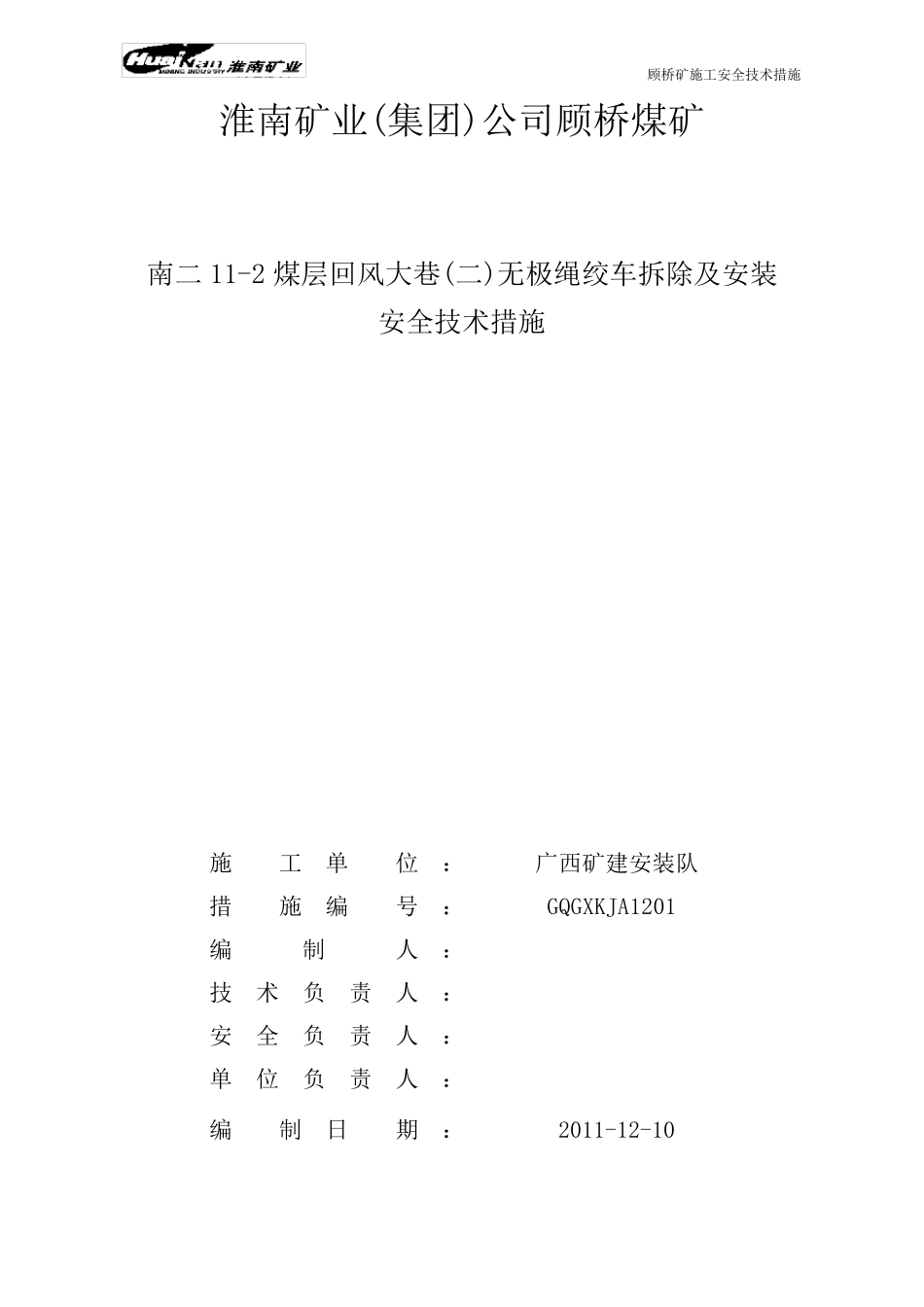

顾桥矿施工安全技术措施 淮南矿业(集团)公司顾桥煤矿 南二 11-2 煤层回风大巷(二)无极绳绞车拆除及安装 安全技术措施 施 工 单 位 : 广西矿建安装队 措 施 编 号 : GQGXKJA1201 编 制 人 : 技 术 负 责 人 : 安 全 负 责 人 : 单 位 负 责 人 : 编 制 日 期 : 2011-12-10 顾桥矿施工安全技术措施 预审意见 措施名称:南二11-2 煤层回风大巷(二)无极绳绞车拆除及安装安全技术措施 人 员 预审意见 签字 生产一班 生产二班 生产三班 技术负责人 安全负责人 施工负责人 顾桥矿施工安全技术措施 规程(措施)会审签字单 措施名称 : 南二 11-2 煤层回风大巷(二)无极绳绞车拆除及安装 安全技术措施 机电安装科: 年 月 日 矿 建 科: 年 月 日 调 度 所: 年 月 日 安 监 处: 年 月 日 副总工程师: 年 月 日 顾桥矿施工安全技术措施 规程(措施)会审意见单 措施名称 : 南二11-2 煤层回风大巷(二)无极绳绞车拆除及安装 安全技术措施 1、该工程严格按照本措施执行,原 12 月 2 日所批措施停止使用
顾桥矿施工安全技术措施 南二11-2 煤层回风大巷(二)无极绳绞车拆除及 安装安全技术措施 一、 概况 为保证南二11-2 煤层回风大巷(二)施工的正常进行,减少绞车打运环节,确保掘进施工材料的安全顺利打运,经矿相关部门及领导安排,将原南二11-2 煤层回风大巷(二)提料斜巷上口SQ-90D 无极绳绞车拆除,安装到斜巷下口(位置见附图)
为确保无极绳绞车拆除及安装过程的施工安全,特编制本措施
二、施工安全技术措施 (一)、原斜巷无极绳绞车拆除 1、施工技术要求 1
1、将煤层回风大巷(二)下车场主道及道岔拆除,斜巷轨道与副道接茬
2、拆除斜巷及下车场Φ325 瓦斯管路及两趟风筒(风筒由所属
