doc0欧阳海大桥下部构造施工方案1 工程概况K41+207 欧阳海大桥桥梁全长为 191
下部结构 1、2、3、4、5 号墩设计为柱式墩,基础为钻孔桩基础
2 施工方案、施工方法选定原则:在满足安全、质量、施工进度的前提下,要讲求经济效益,尽量采用低造价的施工方法
根据现场条件,进行科学地组织、合理地机械配置、安全地施工

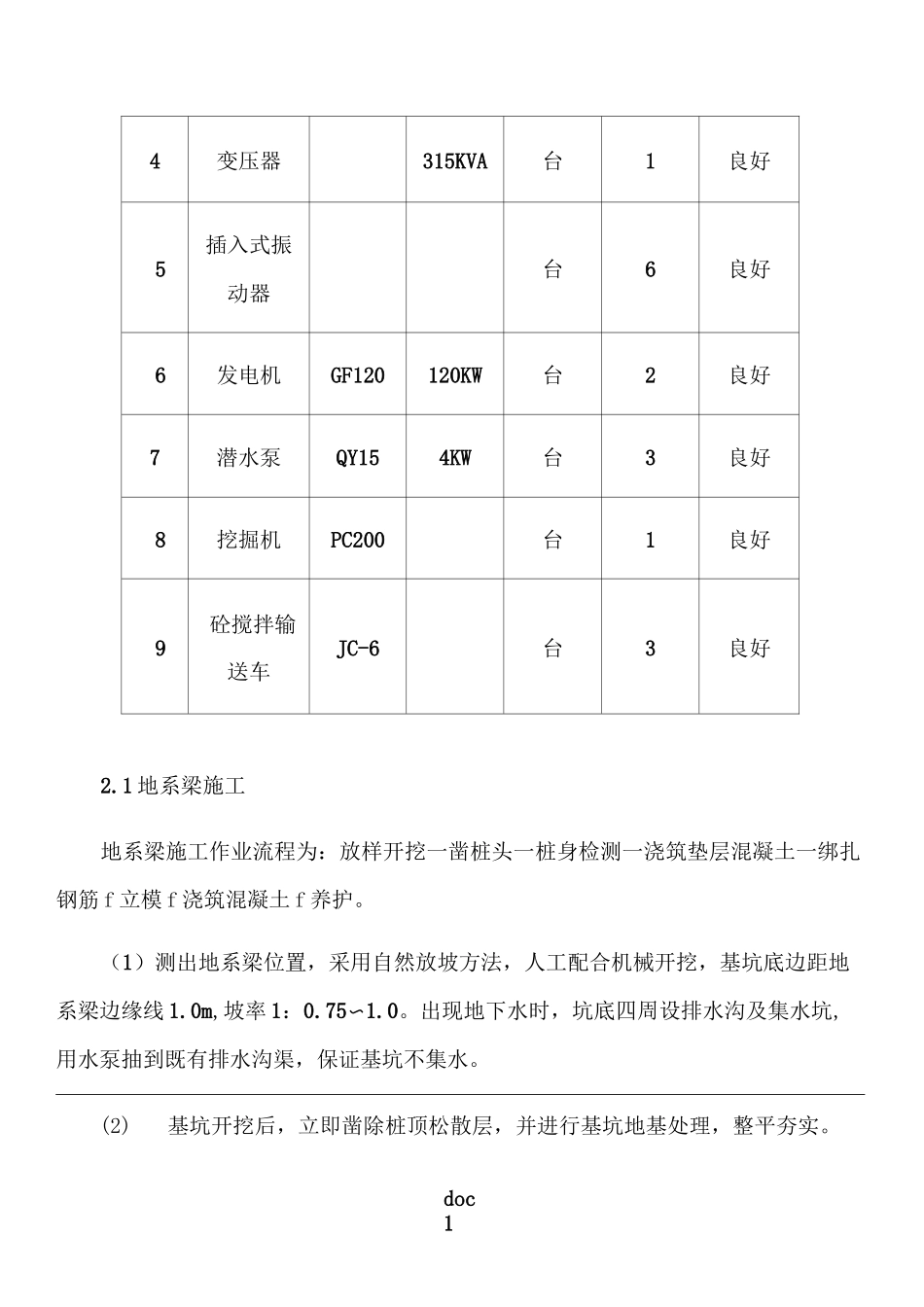

1 施工主要机械设备表 1 欧阳海大桥施工机械设备表序号设备型号生产能力单位数量性能1电焊机380V台3良好2汽车起重机QY1625t台2良好3装载机ZLM502
8m3台1良好doc14变压器315KVA台1良好5插入式振动器台6良好6发电机GF120120KW台2良好7潜水泵QY154KW台3良好8挖掘机PC200台1良好9砼搅拌输送车JC-6台3良好2
1 地系梁施工地系梁施工作业流程为:放样开挖一凿桩头一桩身检测一浇筑垫层混凝土一绑扎钢筋 f 立模 f 浇筑混凝土 f 养护
(1)测出地系梁位置,采用自然放坡方法,人工配合机械开挖,基坑底边距地系梁边缘线 1
0m,坡率 1:0
出现地下水时,坑底四周设排水沟及集水坑,用水泵抽到既有排水沟渠,保证基坑不集水
(2)基坑开挖后,立即凿除桩顶松散层,并进行基坑地基处理,整平夯实

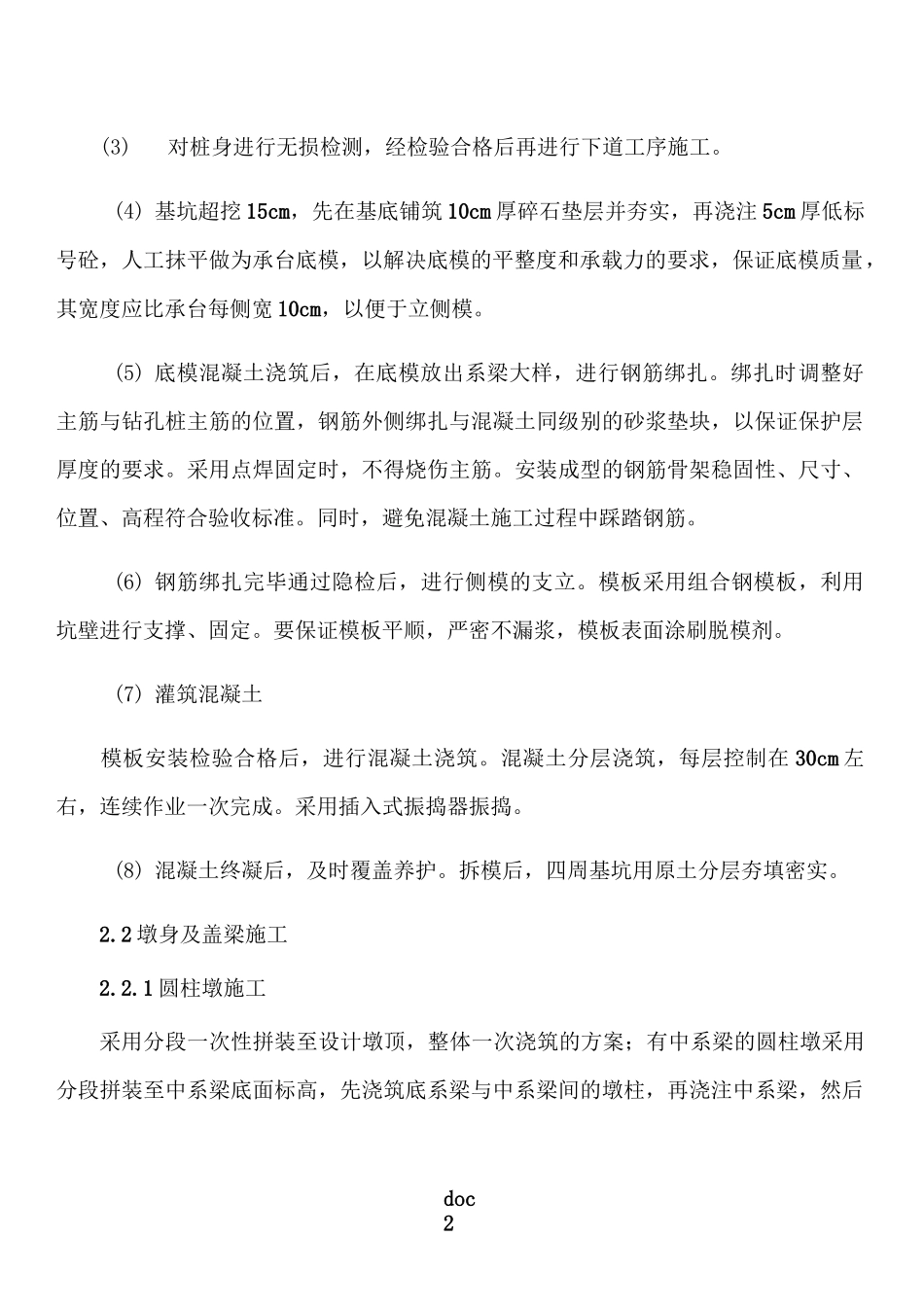

doc2(3)对桩身进行无损检测,经检验合格后再进行下道工序施工
(4) 基坑超挖 15cm,先在基底铺筑 10cm 厚碎石垫层并夯实,再浇注 5cm 厚低标号砼,人工抹平做为承台底模,以解决底模的平整度和承载力的要求,保证底模质量,其宽度应比承台每侧宽 10cm,以便于立侧模
(5) 底模混凝土浇筑后,在底模放出系梁大样,进行钢筋绑扎
绑扎时调整好主筋与钻孔桩主筋的位置,钢筋外侧绑扎与混凝土同级别的砂浆垫块,以保证保护层厚度的要求
采用点焊固定时,不得烧伤主筋
安装成型的钢筋骨架稳固性、尺寸、位置、高
