第 1 页共 6 页工程名称交底部位基础集水坑及电梯井坑施工单位上海************集团有限公司日期2019 年 3 月 14 日交底内容:一、工程概况二、施工准备1、人员准备:对所有操作人员进行详细认真的技术交底,并派有操作经验的人员带班
2、材料准备:15mm 多层板、38*88 木方、©48 钢管、扣件、〃3〃形卡、海绵条、① 14 止水螺杆、① 14 对拉螺杆、脱膜剂等
3、机具准备:打眼电钻、扳手、钳子、水平尺、钢卷尺、铁榔头、托线板、钉子、爬梯、脚手架及塔吊等
三、作业条件1、底板及导墙钢筋绑扎完毕,经技术复核完毕,并办好隐检手续
2、墙钢筋绑扎完毕,水电管线、各种预留预埋件已安装完毕,钢筋保护层垫块已绑好
隐检手续已办完
3、模板板面清理并刷好脱模剂
4、钢筋内部杂物和钢筋本身应清理干净
5、模板安装控制线,水平控制标高引测到位
四、施工工艺及施工方法工艺流程:模板制作一模板安装一模板加固一预检一浇筑时钢筋模板的复查维护f 拆模 f 模板清理1、底板内集水坑的模板体系:采用 15 厚木胶板,内侧加 B12@600 定位钢筋,横向背楞为 38X88 木方,间距300mm
模板拼缝处必须有木方,竖向背楞为 88*88 木方
中间加设©48 钢管顶撑,间距 500mm,最下一道距底 250mm,采用 U 托调节加固
模板表面涂刷隔离剂
集水坑模板下口预先按底板混凝土面的标高焊好©12 钢筋,然后拉线焊接焊牢,作为模板的下口控制线
为保证模板的水平位置,用©12 的钢筋棍与加固钢筋焊接
为防止第 2 页共 6 页工程名称交底部位基础集水坑及电梯井坑施工单位上海************集团有限公司日期2019 年 3 月 14 日模板在浇筑混凝土时上浮,用©12 的钢筋把对撑钢管与底板底层钢筋连接

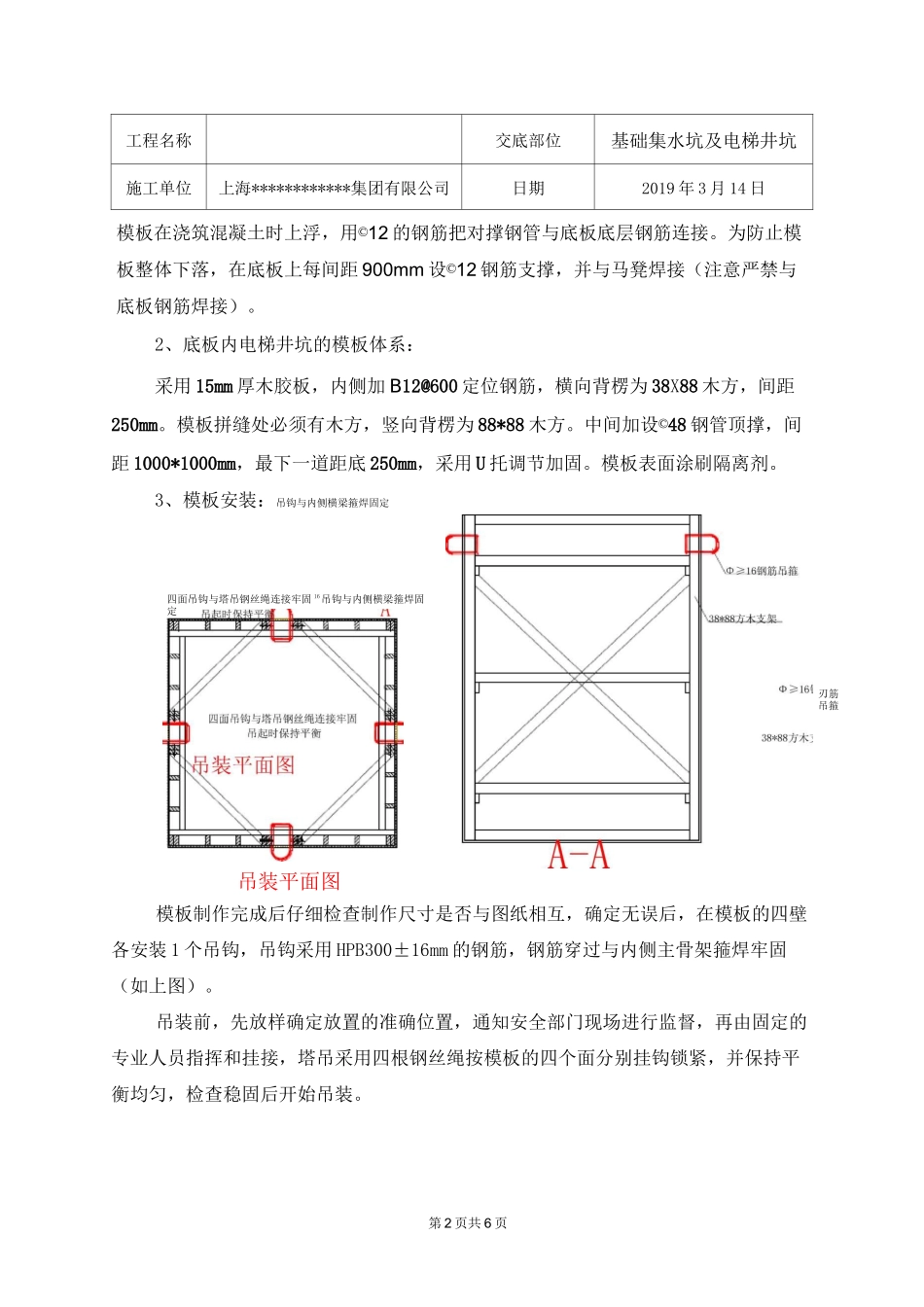

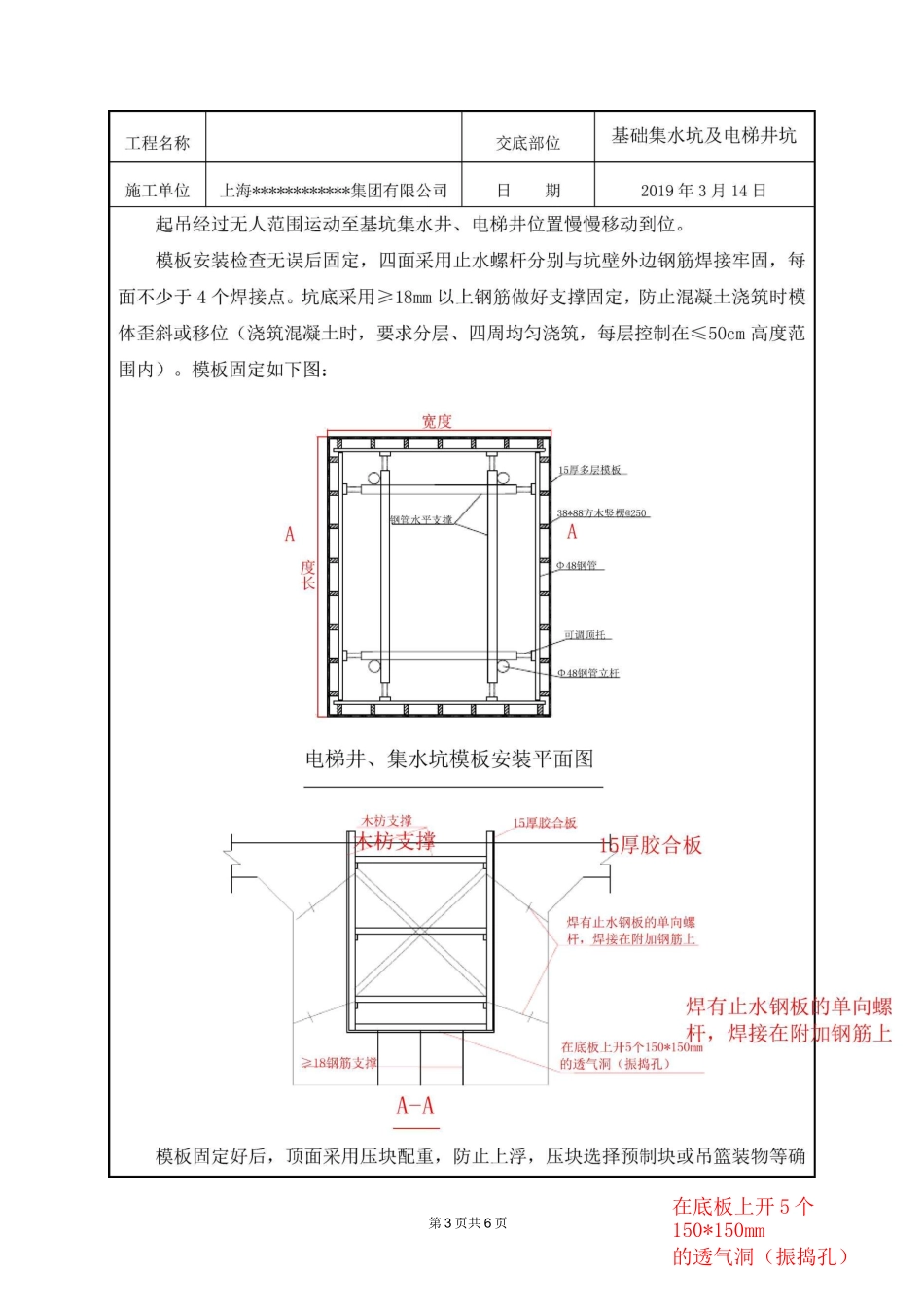

为防止模板整体下落,在底板上每间距 900mm 设©12 钢筋支
