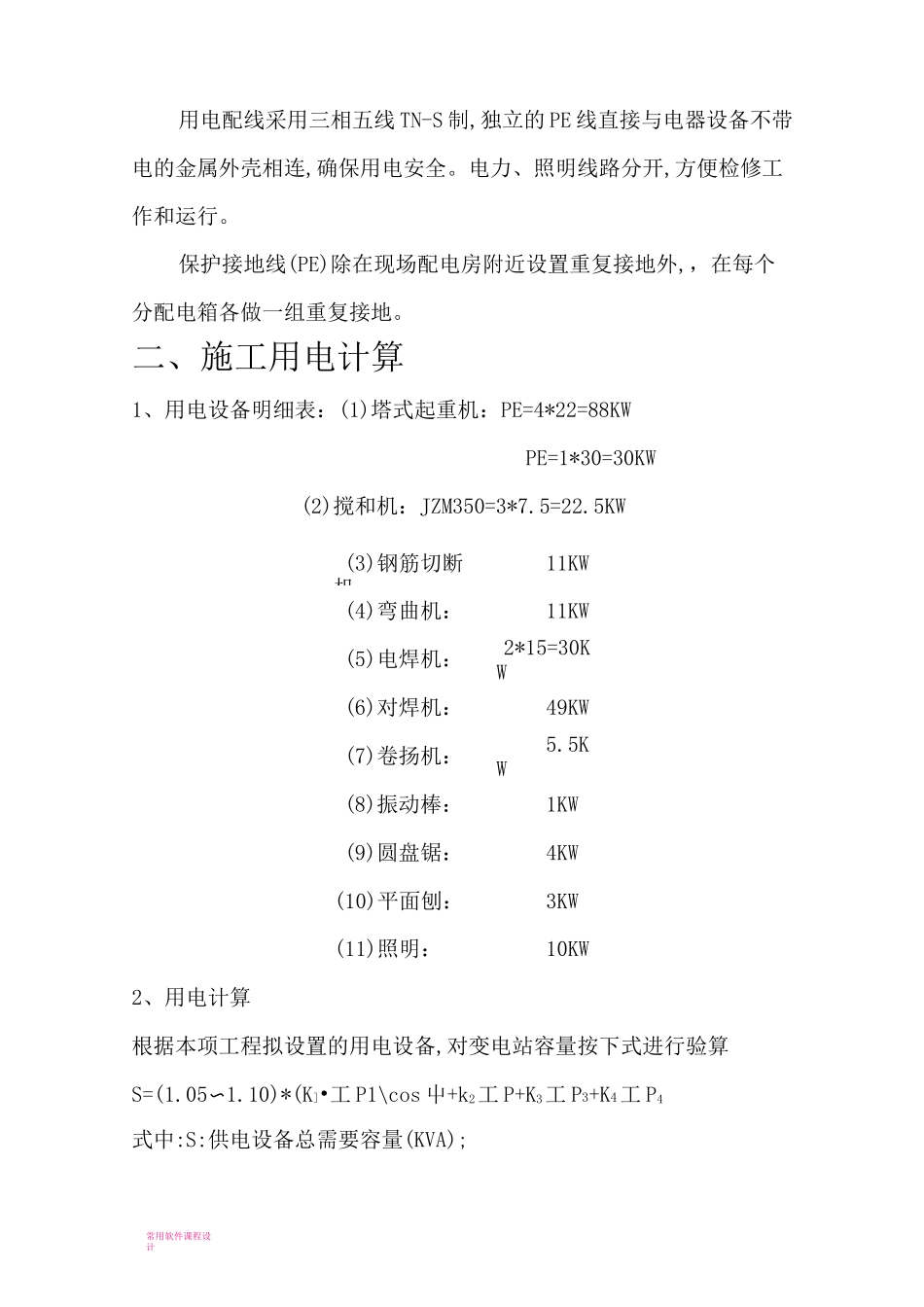

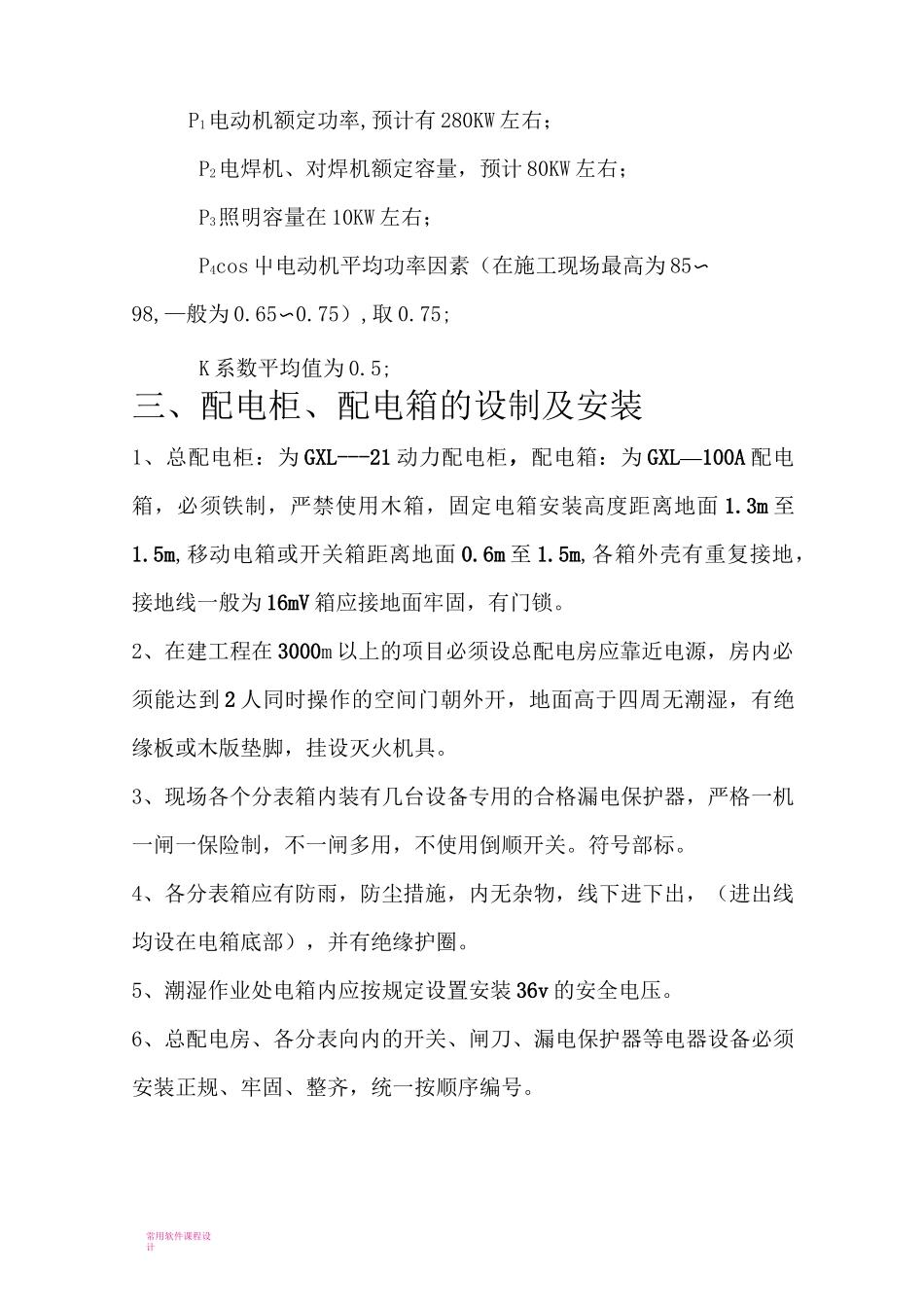

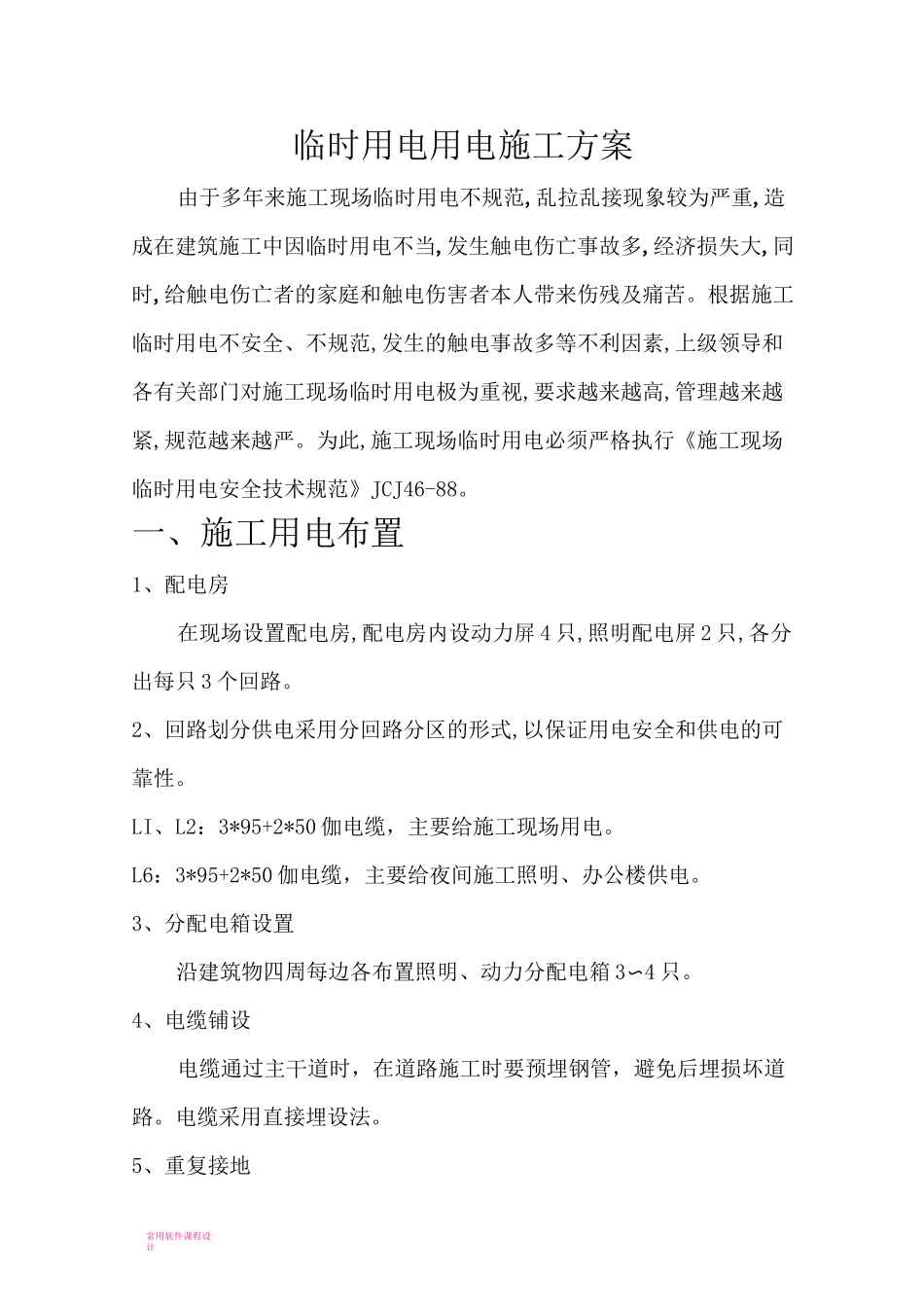

常用软件课程设计临时用电用电施工方案由于多年来施工现场临时用电不规范,乱拉乱接现象较为严重,造成在建筑施工中因临时用电不当,发生触电伤亡事故多,经济损失大,同时,给触电伤亡者的家庭和触电伤害者本人带来伤残及痛苦。根据施工临时用电不安全、不规范,发生的触电事故多等不利因素,上级领导和各有关部门对施工现场临时用电极为重视,要求越来越高,管理越来越紧,规范越来越严。为此,施工现场临时用电必须严格执行《施工现场临时用电安全技术规范》JCJ46-88。一、施工用电布置1、配电房在现场设置配电房,配电房内设动力屏 4 只,照明配电屏 2 只,各分出每只 3 个回路。2、回路划分供电采用分回路分区的形式,以保证用电安全和供电的可靠性。LI、L2:3*95+2*50 伽电缆,主要给施工现场用电。L6:3*95+2*50 伽电缆,主要给夜间施工照明、办公楼供电。3、分配电箱设置沿建筑物四周每边各布置照明、动力分配电箱 3〜4 只。4、电缆铺设电缆通过主干道时,在道路施工时要预埋钢管,避免后埋损坏道路。电缆采用直接埋设法。5、重复接地常用软件课程设计用电配线采用三相五线 TN-S 制,独立的 PE 线直接与电器设备不带电的金属外壳相连,确保用电安全。电力、照明线路分开,方便检修工作和运行。保护接地线(PE)除在现场配电房附近设置重复接地外,,在每个分配电箱各做一组重复接地。二、施工用电计算1、用电设备明细表:(1)塔式起重机:PE=4*22=88KWPE=1*30=30KW(2)搅和机:JZM350=3*7.5=22.5KW(3)钢筋切断机:11KW(4)弯曲机:11KW(5)电焊机:2*15=30KW(6)对焊机:49KW(7)卷扬机:5.5KW(8)振动棒:1KW(9)圆盘锯:4KW(10)平面刨:3KW(11)照明:10KW2、用电计算根据本项工程拟设置的用电设备,对变电站容量按下式进行验算S=(1.05〜1.10)*(K]•工 P1\cos 屮+k2工 P+K3工 P3+K4工 P4式中:S:供电设备总需要容量(KVA);常用软件课程设计P1电动机额定功率,预计有 280KW 左右;P2电焊机、对焊机额定容量,预计 80KW 左右;P3照明容量在 10KW 左右;P4cos 屮电动机平均功率因素(在施工现场最高为 85〜98,—般为 0.65〜0.75),取 0.75;K 系数平均值为 0.5;三、配电柜、配电箱的设制及安装1、总配电柜:为 GXL---21 动力配电柜,配电箱:为 GXL—100A 配电箱,必须铁制,严禁使用木箱,固定电箱安装高度距离地面 1.3m 至1.5m,移动电箱或开关箱距离地面 0.6m 至 1.5m,各箱外壳有重复接地,接地线一般为 16mV 箱应接地面牢固,有门...
