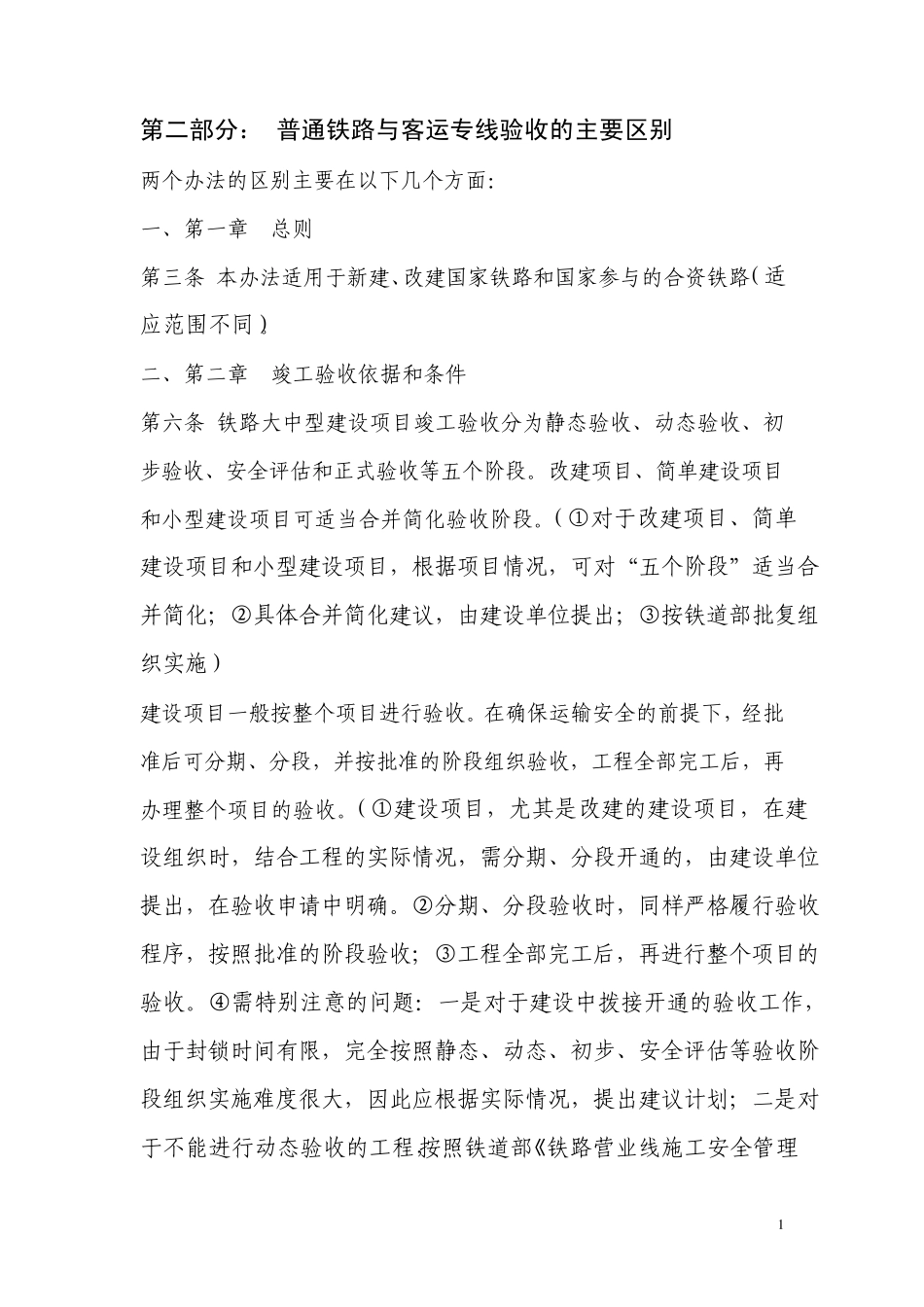

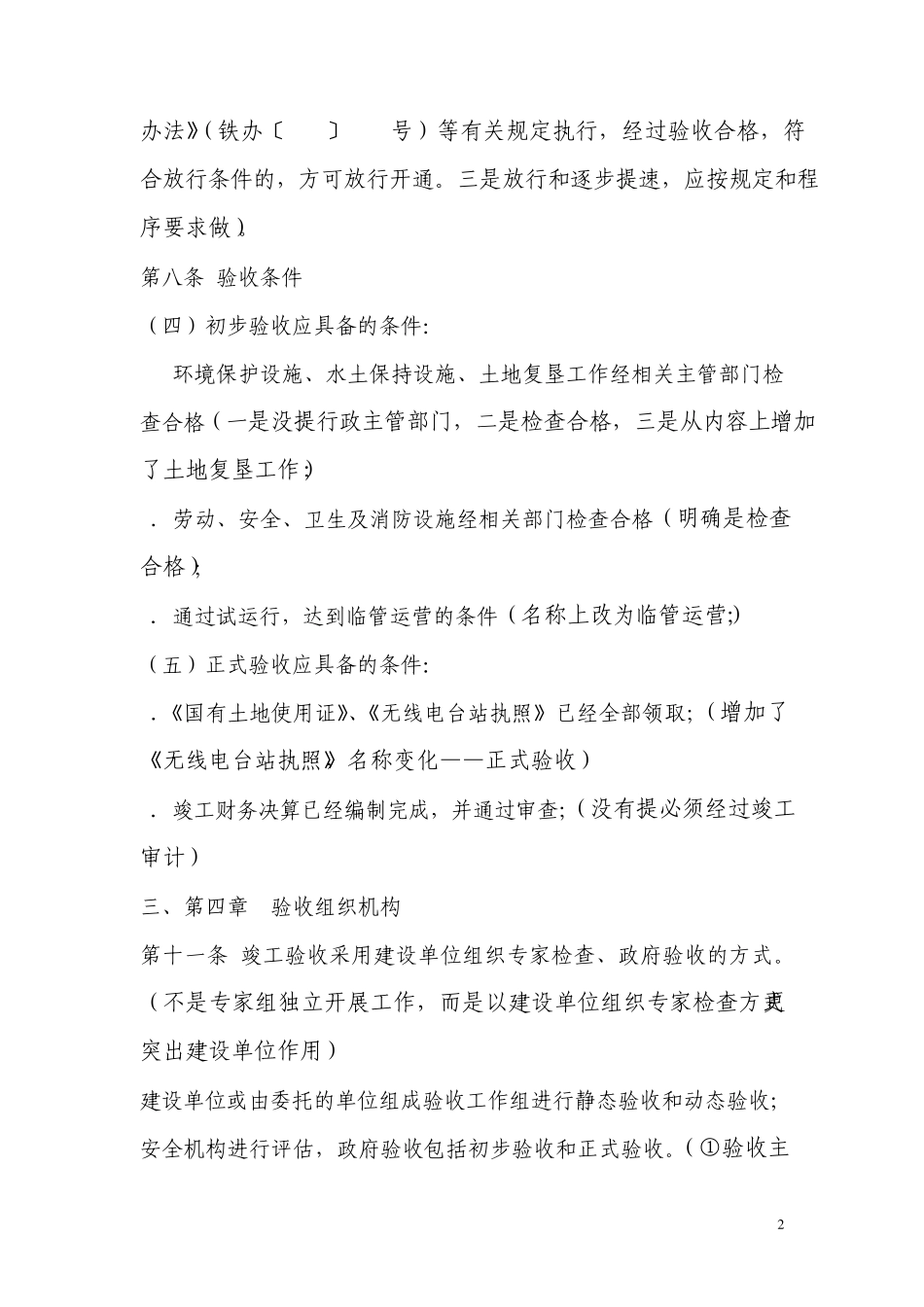

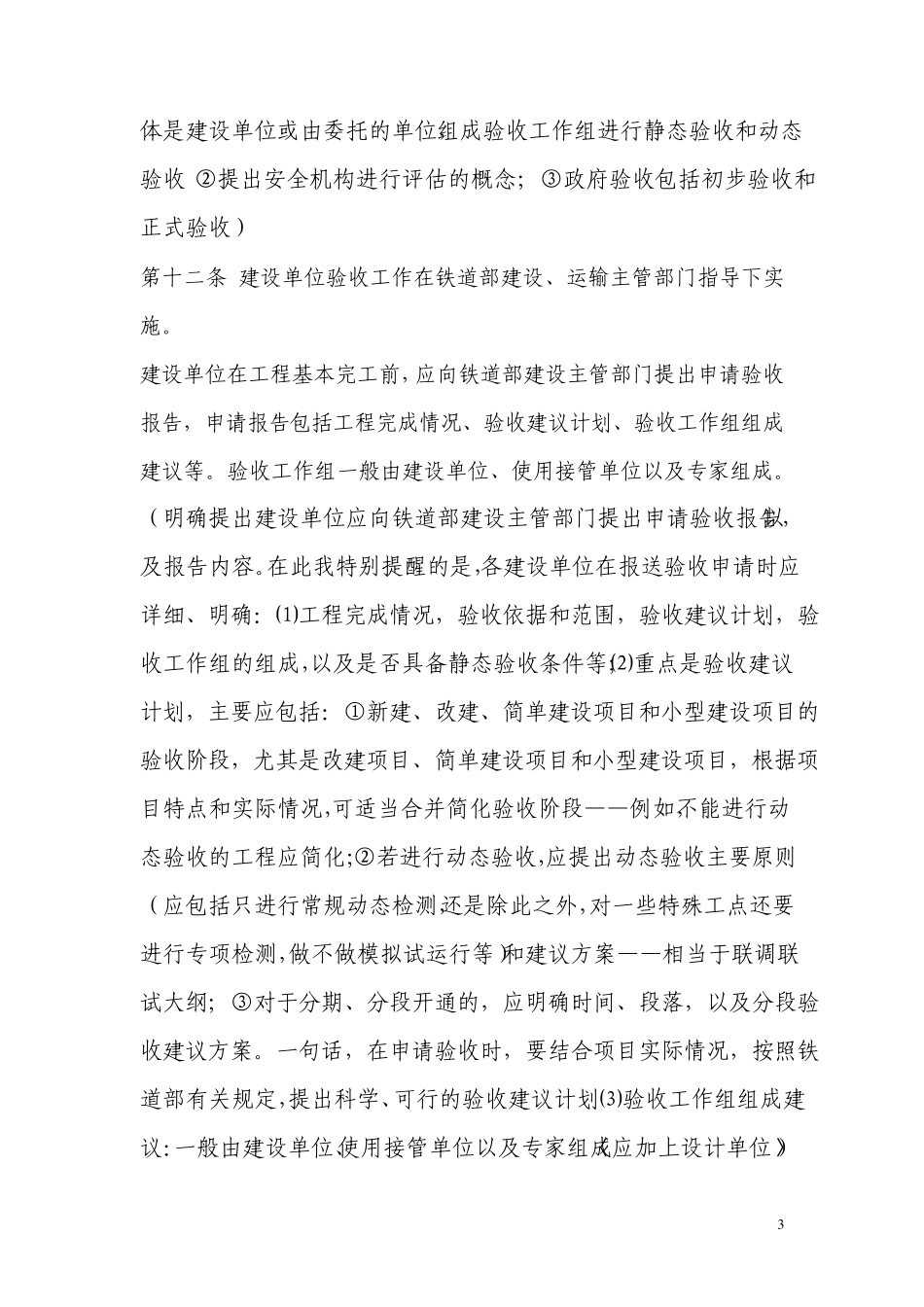

1 第二部分: 普通铁路与客运专线验收的主要区别 两个办法的区别主要在以下几个方面: 一、第一章 总则 第三条 本办法适用于新建、改建国家铁路和国家参与的合资铁路(适应范围不同)
二、第二章 竣工验收依据和条件 第六条 铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段
改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段
(①对于改建项目、简单建设项目和小型建设项目,根据项目情况,可对“五个阶段”适当合并简化;②具体合并简化建议,由建设单位提出;③按铁道部批复组织实施) 建设项目一般按整个项目进行验收
在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收
(①建设项目,尤其是改建的建设项目,在建设组织时,结合工程的实际情况,需分期、分段开通的,由建设单位提出,在验收申请中明确
②分期、分段验收时,同样严格履行验收程序,按照批准的阶段验收;③工程全部完工后,再进行整个项目的验收
④需特别注意的问题:一是对于建设中拨接开通的验收工作,由于封锁时间有限,完全按照静态、动态、初步、安全评估等验收阶段组织实施难度很大,因此应根据实际情况,提出建议计划;二是对于不能进行动态验收的工程,按照铁道部•铁路营业线施工安全管理 2 办法‣(铁办„2008‟190号)等有关规定执行,经过验收合格,符合放行条件的,方可放行开通
三是放行和逐步提速,应按规定和程序要求做)
第八条 验收条件 (四)初步验收应具备的条件: 3
环境保护设施、水土保持设施、土地复垦工作经相关主管部门检查合格(一是没提行政主管部门,二是检查合格,三是从内容上增加了土地复垦工作); 4.劳动、安全、卫生及消防设施经相关部门检查合格(明确是检查合格); 5.通过试运行,达到临管运营的条件(名称上改为临管运营); (五)正式
