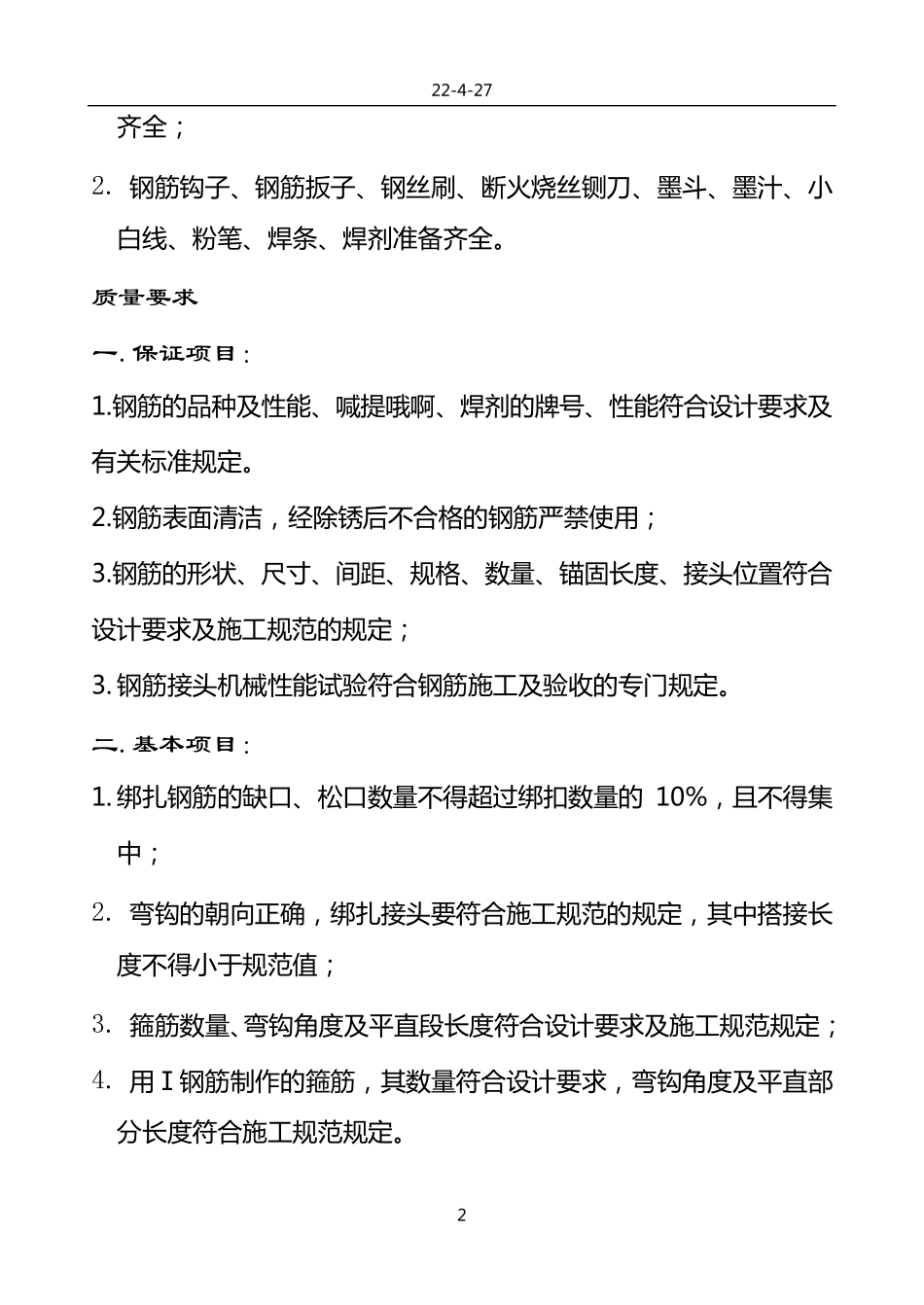

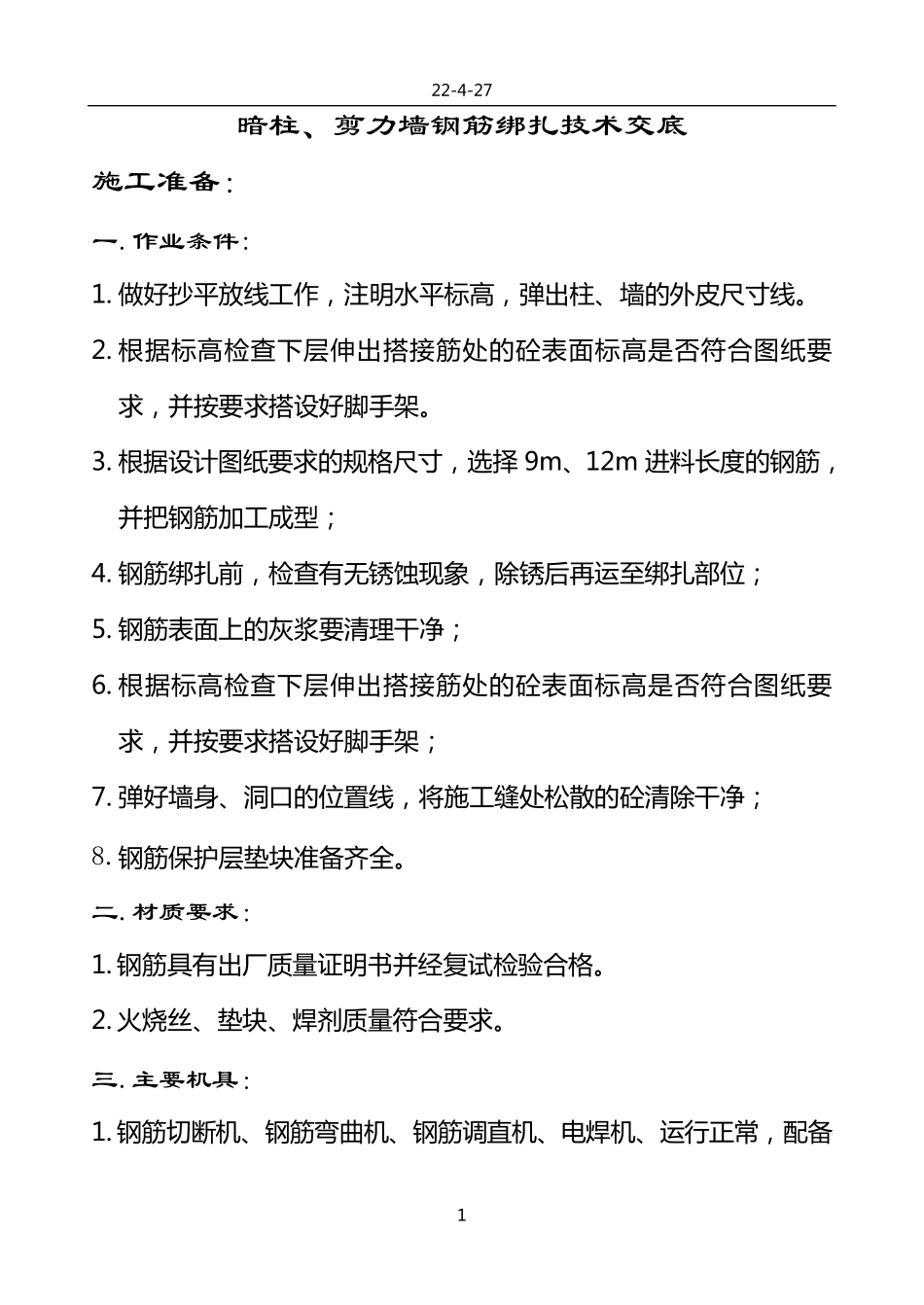

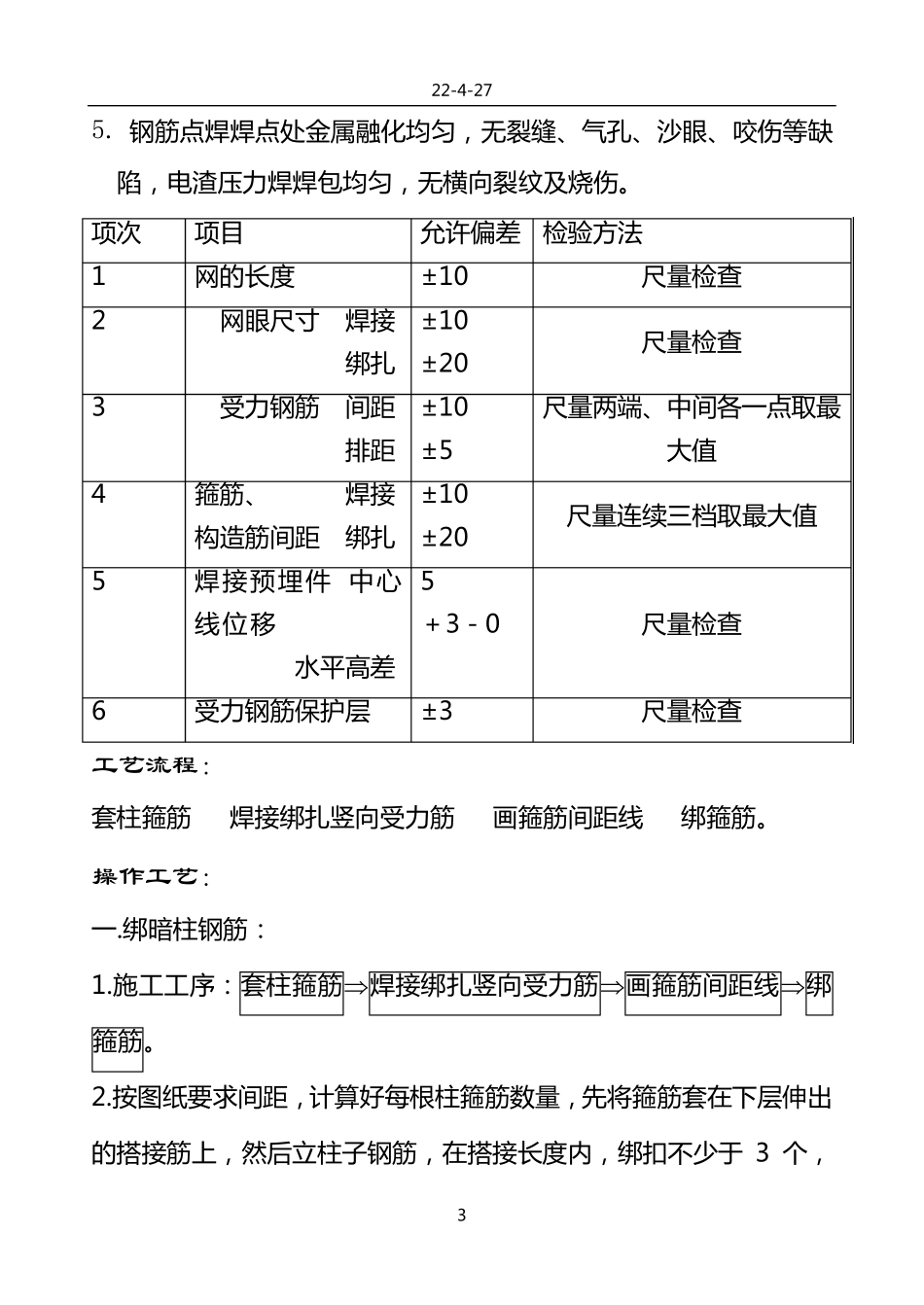

22-4-27 1 暗柱、剪力墙钢筋绑扎技术交底 施工准备: 一.作业条件: 1. 做 好 抄 平 放 线 工 作 , 注 明 水 平 标 高 , 弹 出 柱 、墙的外皮尺寸线 。 2. 根据标 高 检查下层伸出 搭接筋处的砼表面标 高 是否符合图纸要求, 并按要求搭设好 脚手架。 3. 根据设计图纸要求的规格尺寸, 选择 9m、12m 进料长度的钢筋,并把钢筋加工 成型; 4. 钢筋绑扎前, 检查有无锈蚀现象, 除锈后再运至绑扎部位; 5. 钢筋表面上的灰浆要清理干净; 6. 根据标 高 检查下层伸出 搭接筋处的砼表面标 高 是否符合图纸要求, 并按要求搭设好 脚手架; 7. 弹 好 墙身、洞口的位置线 , 将施工 缝处松散的砼清除干净; 8.钢筋保护层垫块准备齐全。 二.材质要求: 1. 钢筋具有出 厂质量证明 书并经复试检验合格。 2. 火烧丝、垫块、焊剂质量符合要求。 三.主要机具: 1. 钢筋切断机、钢筋弯曲机、钢筋调直机、电焊机、运行正常, 配备22-4-27 2 齐 全 ; 2. 钢 筋 钩 子 、 钢 筋 扳 子 、 钢 丝 刷 、 断 火 烧 丝 铡 刀 、 墨 斗 、 墨 汁 、 小白 线 、 粉 笔 、 焊 条 、 焊 剂 准 备 齐 全 。 质量要求 一.保证项目: 1.钢 筋 的 品 种 及 性 能 、 喊 提 哦 啊 、 焊 剂 的 牌 号 、 性 能 符 合 设 计 要 求 及有 关 标 准 规 定 。 2.钢 筋 表 面 清 洁 , 经 除 锈 后 不 合 格 的 钢 筋 严 禁 使 用 ; 3.钢 筋 的 形 状 、 尺 寸 、 间 距 、 规 格 、 数 量 、 锚 固 长 度 、 接 头 位 置 符 合设 计 要 求 及 施 工 规 范 的 规 定 ; 3. 钢 筋 接 头 机 械 性 能 试 验 符 合 钢 筋 施 工 及 验 收 的 专 门 规 定 。 二.基本项目: 1. 绑 扎 钢 筋 的 缺 口 、 松 口 数 量 不 得 超 过 绑 扣 数 量 的10%, 且 不 得 集中 ; 2. 弯 钩 的 朝 向 正 确 , 绑 扎 接 头 要 符 合 施 工 规 范 的 规 定 , 其 中 搭 接 长度 不 得 小 于 规 范 值 ; 3. 箍 筋 数 量 、弯 钩 角 度 及 平 直 段 长 度 符 合 设 计 要 求 及 施 工 规 范 规 定 ; 4. 用 Ⅰ钢 筋 制作的 箍 筋 ...
