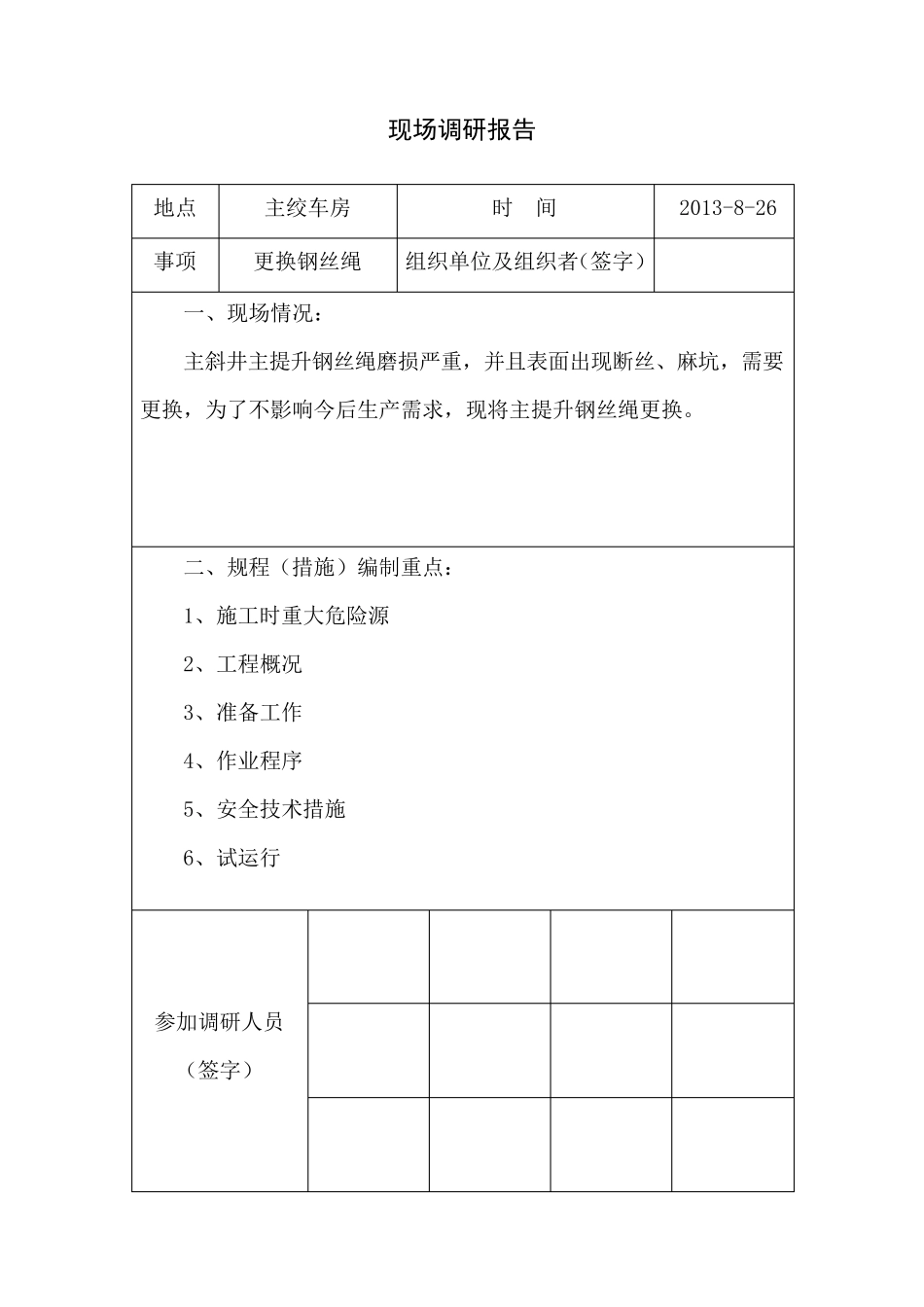

现场调研报告 地点 主绞车房 时 间 2013-8-26 事项 更换钢丝绳 组织单位及组织者(签字) 一、现场情况: 主斜井主提升钢丝绳磨损严重,并且表面出现断丝、麻坑,需要更换,为了不影响今后生产需求,现将主提升钢丝绳更换
二、规程(措施)编制重点: 1、施工时重大危险源 2、工程概况 3、准备工作 4、作业程序 5、安全技术措施 6、试运行 参加调研人员 (签字) 规程(措施)编制通知单 编号:安措 号 施工单位 机运队 施工地点 主绞车房 措施名称 更换主绞车钢丝绳安全技术措施 通知日期 2013-8-25 完成日期 2013-8-27 通知人 王居福 编制人 吕刚 主提升钢丝绳磨损严重,表面出现断丝、麻坑,需要更换
运输科 2013-8-25 重大危险源及危险因素辨识 1、人工拉绳时不协调,易造成事故; 2、叉车(铲车)吊钢丝绳时,人员站位不合理,易发生事故; 3、绞车滚筒绳卡固定不牢,引发事故; 4、绳头不合格,易造成溜车(跑车)事故; 5、绞车缠绳时,缠绕不规格(剁绳),损坏钢丝绳
更换主绞车钢丝绳安全技术措施 一、工程概况 我公司主提升钢丝绳磨损严重,并且表面出现断丝、麻坑,需要更换,为了保质保量完成更换任务,确保安全,特编制更换主提升钢丝绳安全技术措施
二、准备工作 1、准备好更换钢丝绳所用的所有工具、器械(扳手、钢丝绳、钢丝钳、绳卡、木料、棉纱、手锤、滑轮等)
2、把准备盘放旧钢丝绳的场地清理干净
3、把待换的钢丝绳用铲车(叉车)吊至合适的位置并上好支架
4、现场负责人按照操作工序,对人员进行分工,并指定小组负责人,对各小组讲解各工序操作方法及注意事项
三、施工内容:更换主绞车钢丝绳 四、作业程序 1、通知调度室更换主绞车的钢丝绳,将主绞车的保护关闭,让主绞车司机根据人工拉绳速度低速开车,将旧钢丝绳从绞车滚筒上拉出绞车房外的空闲场地盘整齐,
