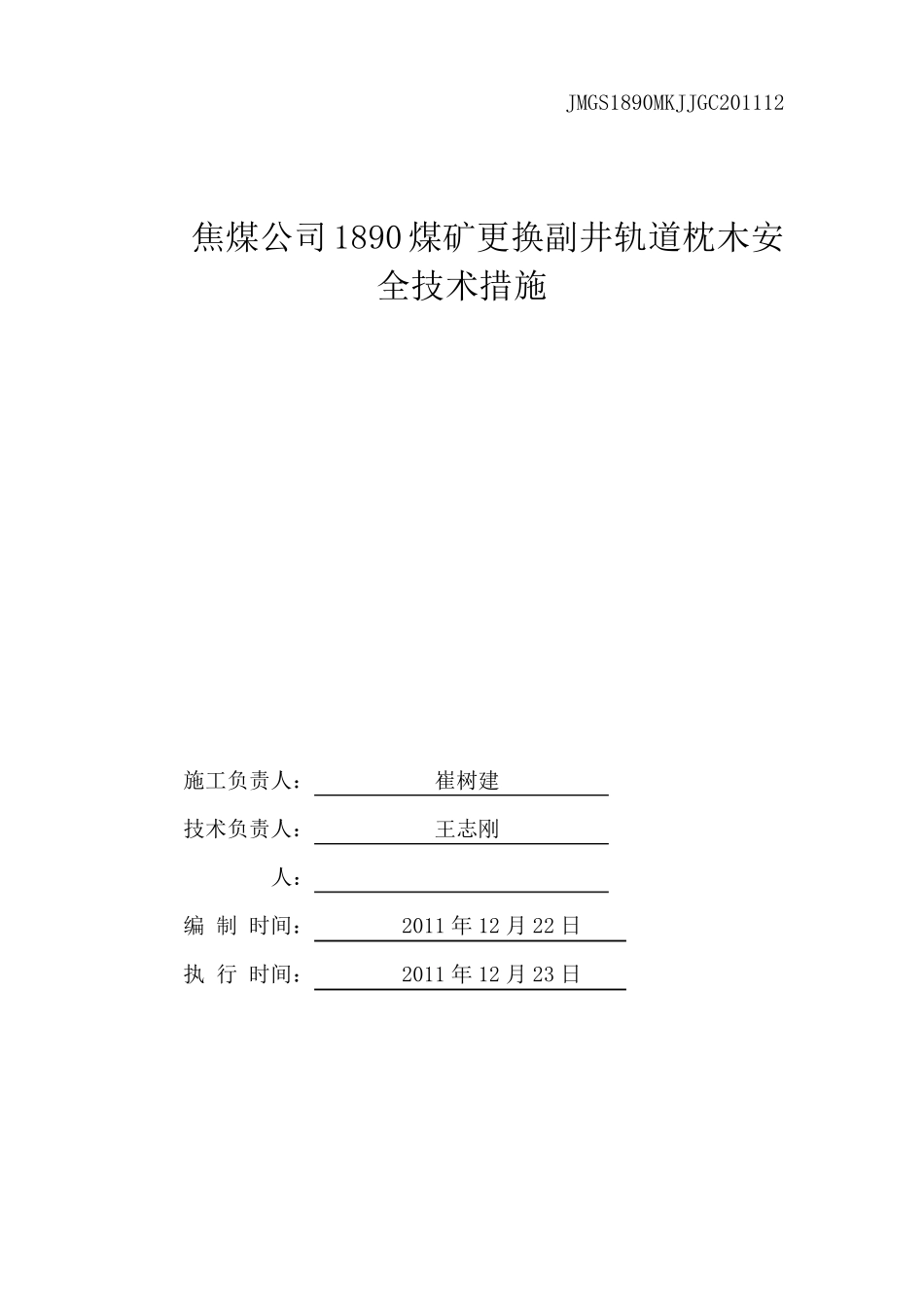

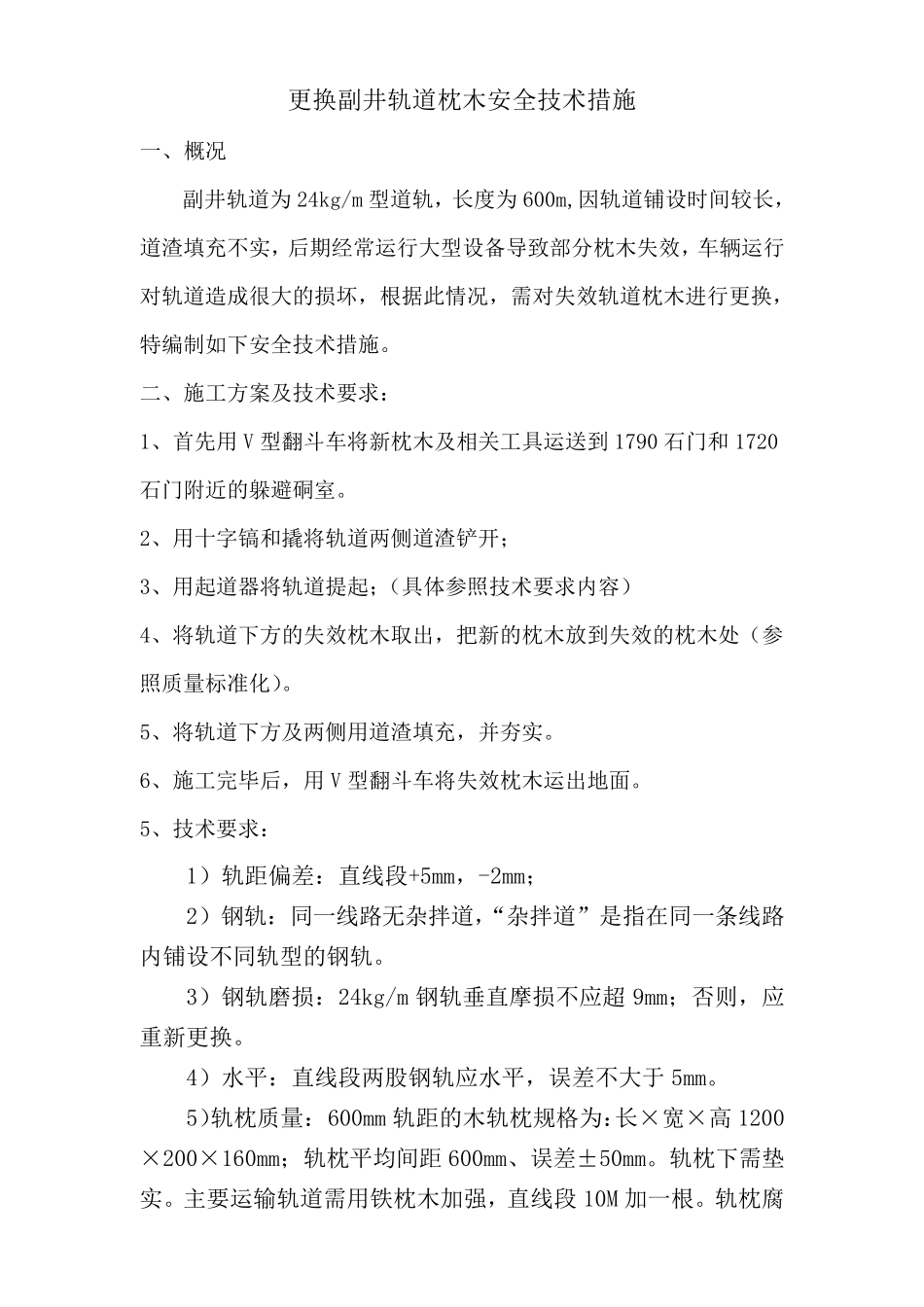

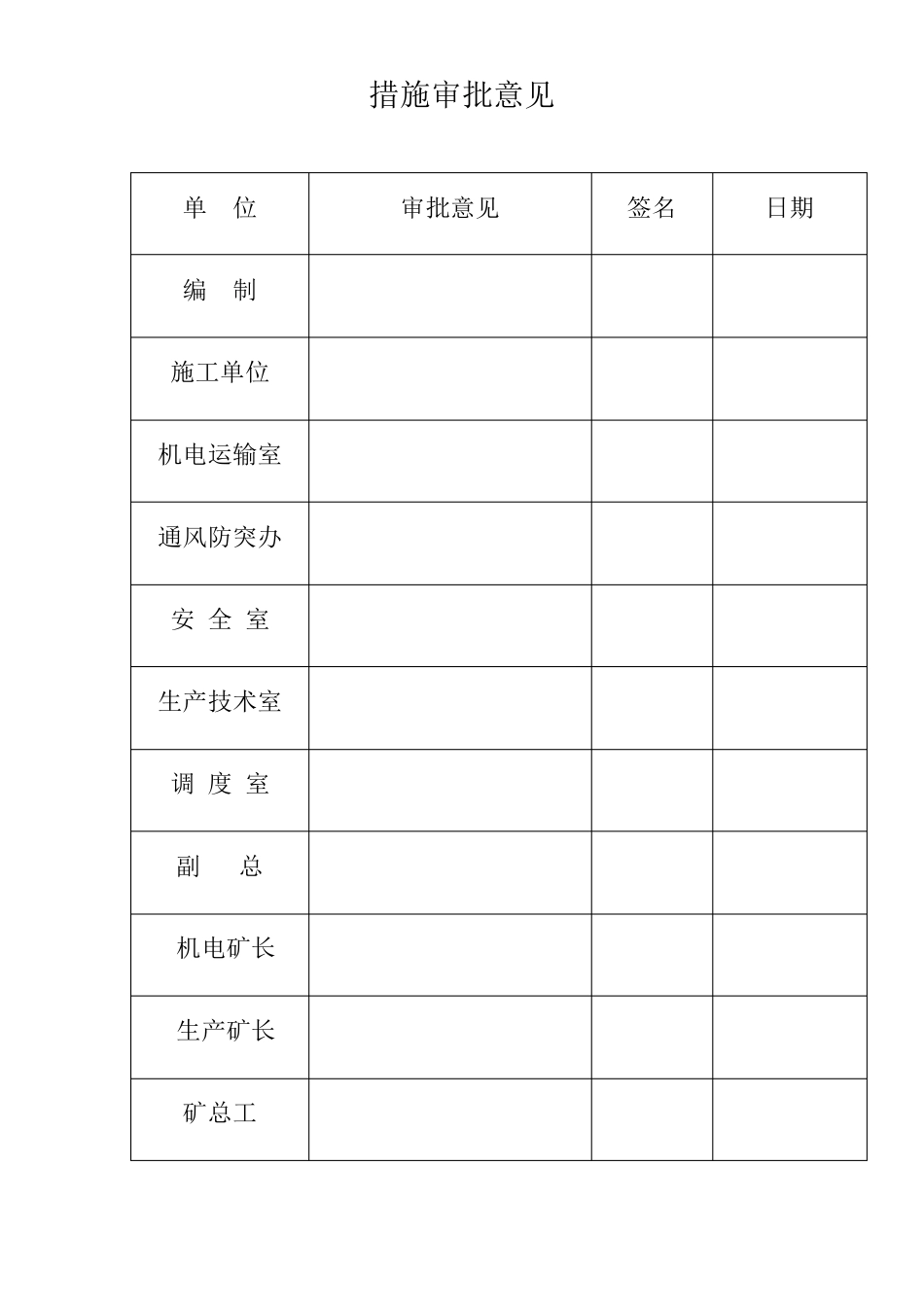

JMGS1890MKJJGC201112 焦煤公司1890 煤矿更换副井轨道枕木安全技术措施 施工负责人: 崔树建 技术负责人: 王志刚 * * 人: *** 编 制 时间: 2011 年 12 月 22 日 执 行 时间: 2011 年 12 月 23 日 措施审批意见 单 位 审批意见 签名 日期 编 制 施工单位 机电运输室 通风防突办 安 全 室 生产技术室 调 度 室 副 总 机电矿长 生产矿长 矿总工 更 换 副 井 轨 道 枕 木 安 全 技 术 措 施 一 、 概 况 副 井 轨 道 为 24kg/m 型 道 轨 , 长 度 为 600m,因 轨 道 铺 设 时 间 较 长 ,道 渣 填 充 不 实 , 后 期 经 常 运 行 大 型 设 备 导 致 部 分 枕 木 失 效 , 车 辆 运 行对 轨 道 造 成 很 大 的 损 坏 , 根 据 此 情 况 , 需 对 失 效 轨 道 枕 木 进 行 更 换 ,特 编 制 如 下 安 全 技 术 措 施
二 、 施 工 方 案 及 技 术 要 求 : 1、 首 先 用 V 型 翻 斗 车 将 新 枕 木 及 相 关 工 具 运 送 到 1790 石 门 和 1720石 门 附 近 的 躲 避 硐 室
2、 用 十 字 镐 和 撬 将 轨 道 两 侧 道 渣 铲 开 ; 3、 用 起 道 器 将 轨 道 提 起 ;( 具 体 参 照 技 术 要 求 内 容 ) 4、 将 轨 道 下 方 的 失 效 枕 木 取 出 , 把 新 的 枕 木 放 到 失 效 的 枕 木 处 ( 参照 质 量 标 准 化 )
5、 将 轨 道 下 方 及 两 侧 用 道 渣 填 充 , 并 夯实
6、 施 工 完毕后 , 用 V 型 翻 斗 车 将 失 效 枕 木 运 出 地面
5、 技 术 要 求 : 1) 轨 距偏差
