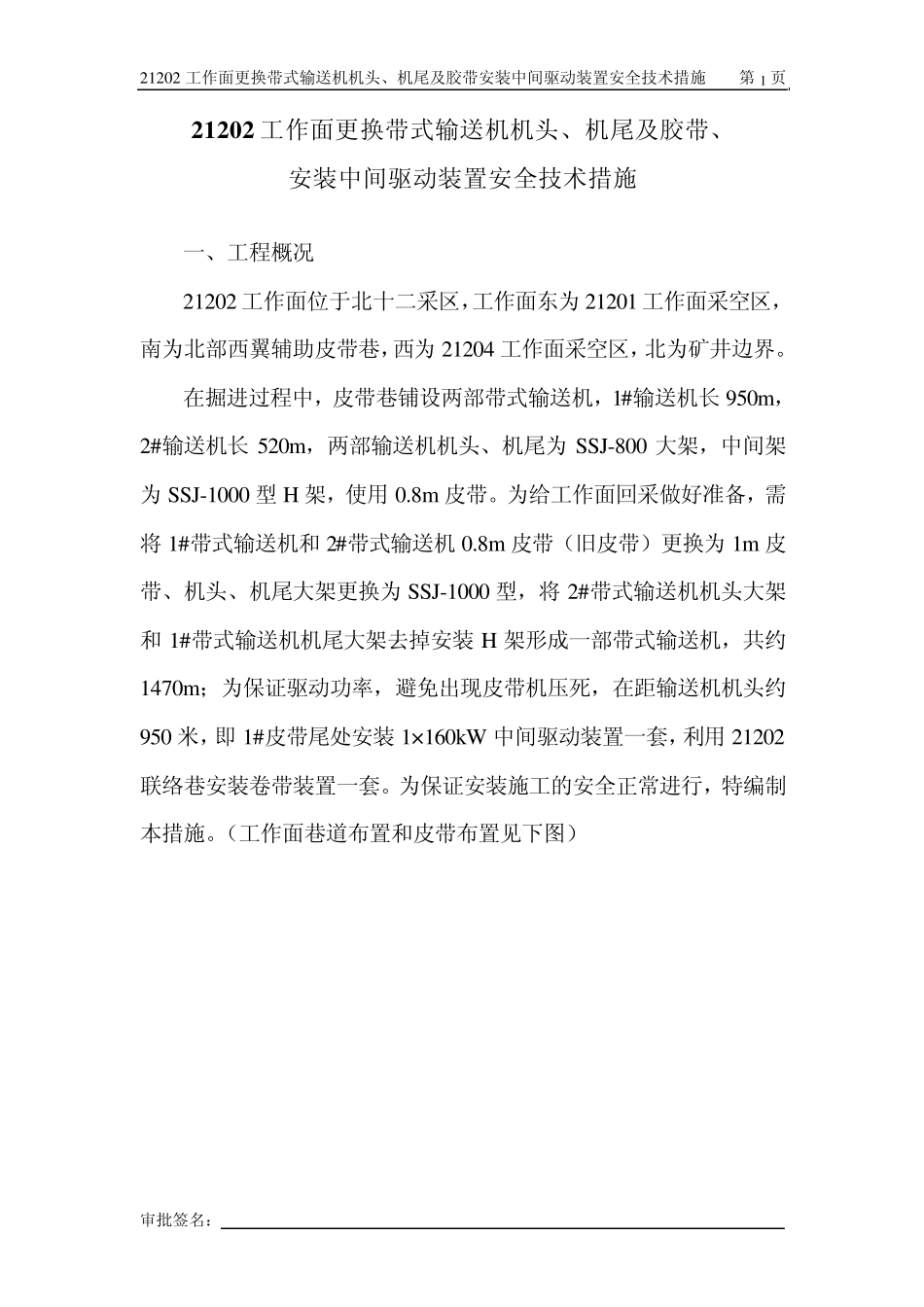

21202 工作面更换带式输送机机头、机尾及胶带安装中间驱动装置安全技术措施 第 1 页 审批签名: 2 1 2 0 2 工作面更换带式输送机机头、机尾及胶带、 安装中间驱动装置安全技术措施 一、工程概况 21202 工作面位于北十二采区,工作面东为 21201 工作面采空区,南为北部西翼辅助皮带巷,西为 21204 工作面采空区,北为矿井边界
在掘进过程中,皮带巷铺设两部带式输送机,1#输送机长 950m,2#输送机长 520m,两部输送机机头、机尾为 SSJ-800 大架,中间架为 SSJ-1000 型 H 架,使用 0
为给工作面回采做好准备,需将 1#带式输送机和 2#带式输送机0
8m 皮带(旧皮带)更换为 1m 皮带、机头、机尾大架更换为 SSJ-1000 型,将 2#带式输送机机头大架和 1#带式输送机机尾大架去掉安装 H 架形成一部带式输送机,共约1470m;为保证驱动功率,避免出现皮带机压死,在距输送机机头约950 米,即 1#皮带尾处安装 1×160kW 中间驱动装置一套,利用 21202联络巷安装卷带装置一套
为保证安装施工的安全正常进行,特编制本措施

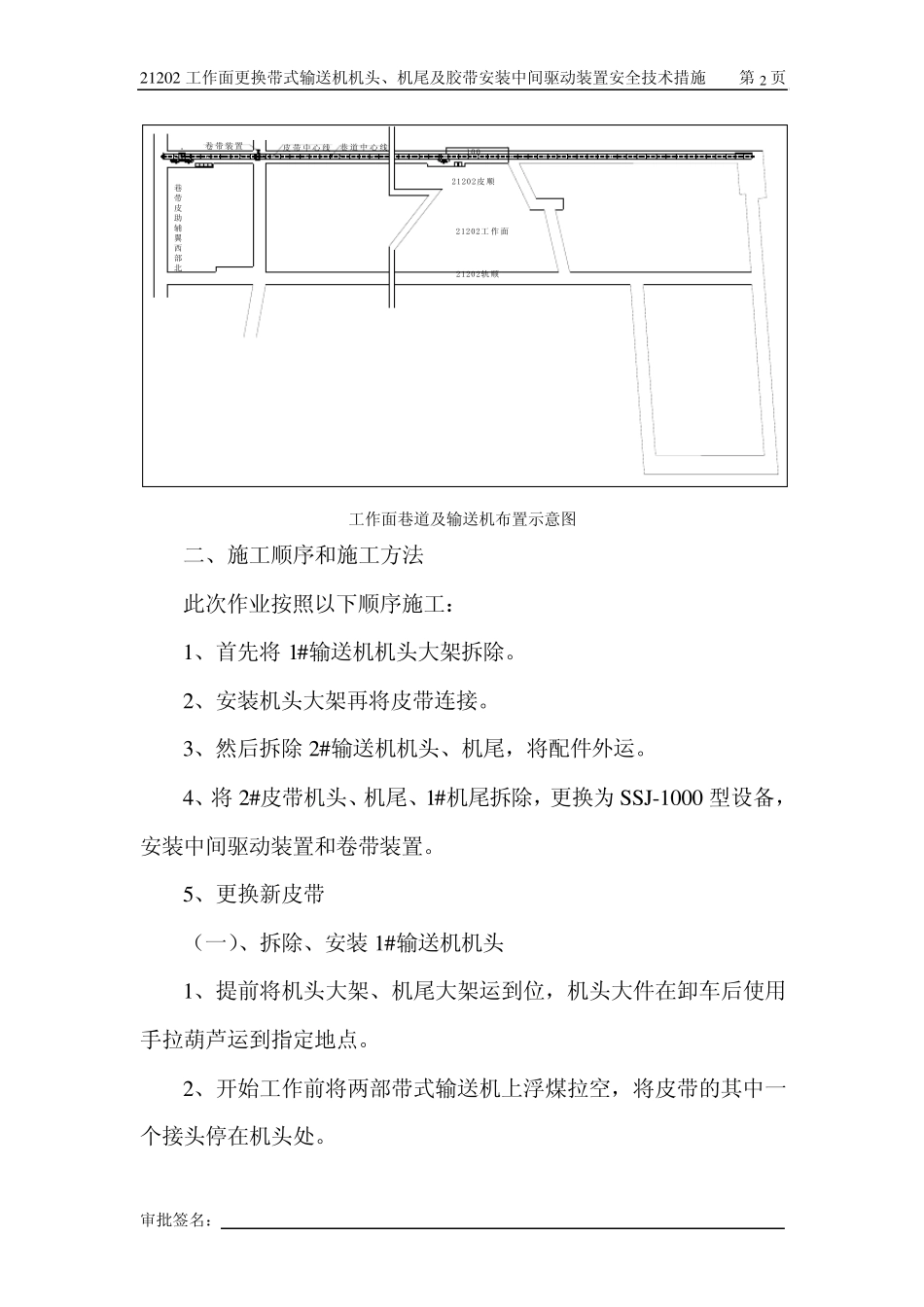

(工作面巷道布置和皮带布置见下图) 21202 工作面更换带式输送机机头、机尾及胶带安装中间驱动装置安全技术措施 第 2 页 审批签名: 巷 道 中 心 线皮 带中 心 线卷 带装 置100m21202工作面21202轨 顺21202皮 顺北部西翼辅助皮带巷工作面巷道及输送机布置示意图 二、施工顺序和施工方法 此次作业按照以下顺序施工: 1、首先将 1#输送机机头大架拆除
2、安装机头大架再将皮带连接
3、然后拆除 2#输送机机头、机尾,将配件外运
4、将 2#皮带机头、机尾、1#机尾拆除,更换为 S S J-1000 型设备,安装中间驱动装置和卷带装置

5、更换新皮带 (一)、拆
