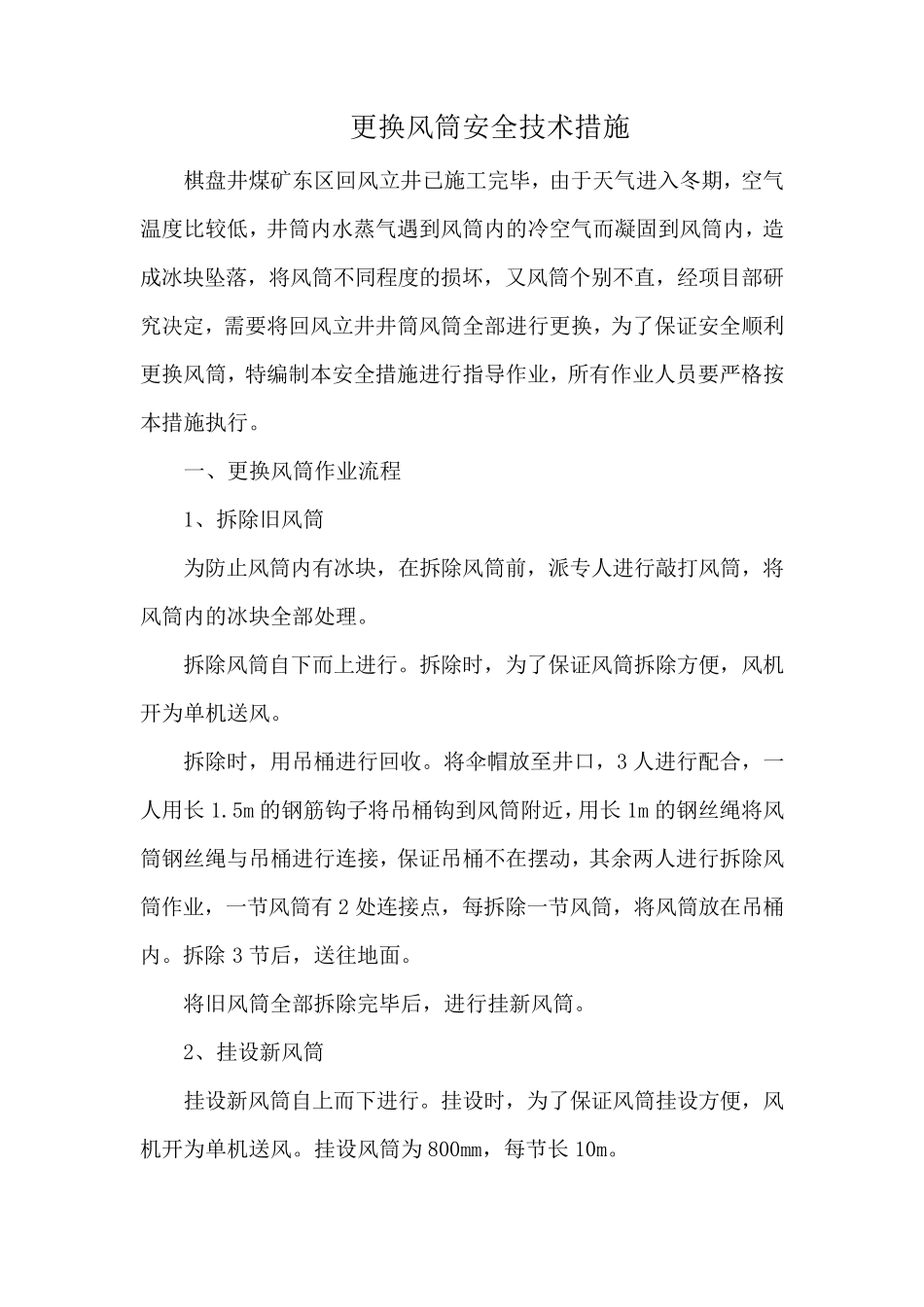

神华蒙西煤化股份有限公司 棋盘井煤矿东区回风立井井筒工程 更换风筒安全技术措施 编制人: 审核人: 批准人: 浙江中宇实业发展有限公司 棋盘井矿项目部 2014 年 12 月 25 日 更换风筒安全技术措施 棋盘井煤矿东区回风立井已施工完毕,由于天气进入冬期,空气温度比较低,井筒内水蒸气遇到风筒内的冷空气而凝固到风筒内,造成冰块坠落,将风筒不同程度的损坏,又风筒个别不直,经项目部研究决定,需要将回风立井井筒风筒全部进行更换,为了保证安全顺利更换风筒,特编制本安全措施进行指导作业,所有作业人员要严格按本措施执行。 一、更换风筒作业流程 1、拆除旧风筒 为防止风筒内有冰块,在拆除风筒前,派专人进行敲打风筒,将风筒内的冰块全部处理。 拆除风筒自下而上进行。拆除时,为了保证风筒拆除方便,风机开为单机送风。 拆除时,用吊桶进行回收。将伞帽放至井口,3 人进行配合,一人用长1.5m 的钢筋钩子将吊桶钩到风筒附近,用长1m 的钢丝绳将风筒钢丝绳与吊桶进行连接,保证吊桶不在摆动,其余两人进行拆除风筒作业,一节风筒有2 处连接点,每拆除一节风筒,将风筒放在吊桶内。拆除 3 节后,送往地面。 将旧风筒全部拆除完毕后,进行挂新 风筒。 2、挂设 新 风筒 挂设 新 风筒自上而下进行。挂设 时,为了保证风筒挂设 方便,风机开为单机送风。挂设 风筒为800mm,每节长10m。 挂设风筒前,地面将风筒摆顺放到吊桶内,每次3 节风筒,将伞帽放至井口,3 人进行配合,一人用长1.5m 的钢筋钩子将吊桶钩到风筒附近,用长1m 的钢丝绳将风筒钢丝绳与吊桶进行连接,保证吊桶不在摆动,其余两人进行挂设风筒作业,一节风筒有2 处连接点,每挂设一节风筒,向下延伸10m。每处连接点用8#铁丝与卡子进行与风筒钢丝绳进行连接,风筒用Φ10mm 钢丝绳,从井口悬吊到井底,每50m 与井壁节进行固定。 风筒连接时,为了保证井壁水不向风筒内流,下部风筒穿在上部风筒内,再进行连接固定。依次向下挂设。 二、危险源辨识及分析评估 风筒提升、下放危险源辨识及处理措施表 序号 施工工序 危险源 风险评估 处理措施 1 风筒提升 、下放 1、风筒未绑扎牢靠 中等 1.开好班前会,进行分析评估。 2.当班班长要现场支护进行施工。 2 2、绞车速度过快 中等 1.定期对绞车司机进行岗位专项培训; 2.严格按照规定速度进行操作; 3.当班领导应经行绞车房盯防。 3 3、风筒未能有效的安装 中等 1....
