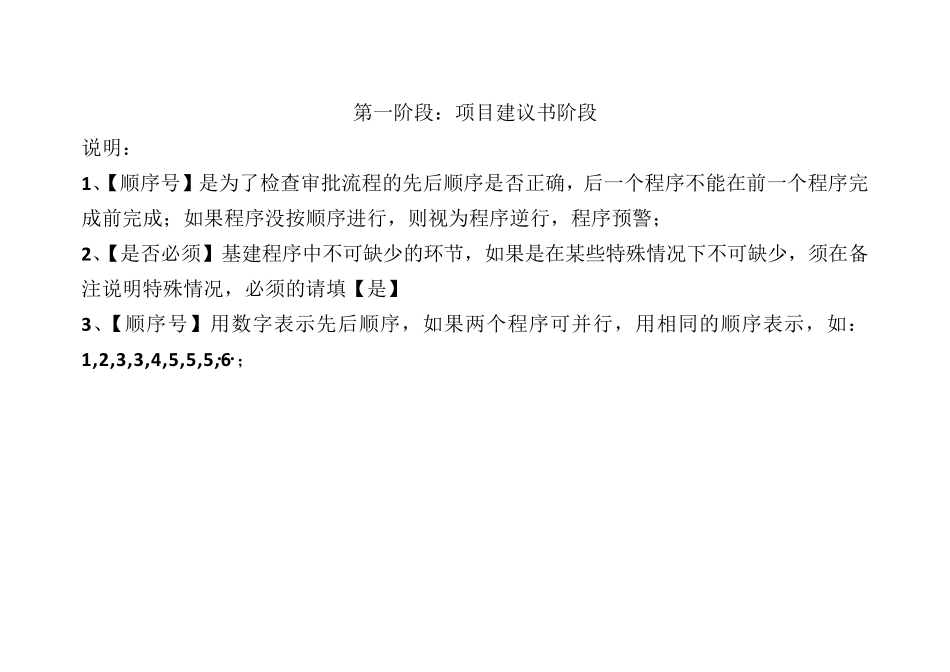

第一阶段:项目建议书阶段 说明: 1、【顺序号】是为了检查审批流程的先后顺序是否正确,后一个程序不能在前一个程序完成前完成;如果程序没按顺序进行,则视为程序逆行,程序预警; 2、【是否必须】基建程序中不可缺少的环节,如果是在某些特殊情况下不可缺少,须在备注说明特殊情况,必须的请填【是】 3、【顺序号】用数字表示先后顺序,如果两个程序可并行,用相同的顺序表示,如:1,2,3,3,4,5,5,5,6…; 工 作阶 段 工 作 内 容 流 程 名 称 顺 序 号 是 否必 须 是 否 需 要委 托 第 三方 办 理单 位 审 批 单 位 备 注 前 期 基建 程 序 1、第 一阶 段(项目建 议书阶 段 ) 1.1 项目建 议书 1 是 是 使 用 单 位 市 发 改 委 1.1.1 项 目 建 议 书 编 制 单 位 委托 1.1.2 概 念 方 案 单 位 委 托 1.1.3 项 目 调 研 、与发 改 委 沟通 1.1.4 项 目 建 议 书 、概 念 方 案 编制 、设计、评审、修改 1.1.5 项 目 建 议 书 、概 念 方 案 定稿,使 用 单 位 确认 1.1.6 项 目 建 议 书 申报 1.1.7 项 目 建 议 书 审 核 、沟 通 、修 改 1.1.8 取 得 项 目 建 议 书 批 复 ★ 是 是 使 用 单 位 市 发 改 委 1.2 项 目 选 址 及 用 地 预 审 否 否 使 用 单 位 规 划 、国 土 部 门 1.2.1 与 区 政 府 、规 划 国 土 部 门达 成 初 步 选 址 共 识 1 1.2.2 同 项 目 立 项 一 并 上 报 市 政府 审 定 1 1.2.3 地 块 总 体 利 用 规 划 调 整 1 如 需 要 1.2.4 法 定 图 则 调 整 1 1.2.5 取 得 项 目 选 址 及 用 地 预 审意 见 书 ★ 2 否 否 使 用 单 位 规 划 、国 土 部 门 项 目 建 议 书 为其前置条件 1.3 地 形 测 量 、管线探测 、红线放点、初步勘察 3 是 是 建 设 单 位 无 1.3.1 组 织 设 计 单 位 出 具 勘 点图 , 估 算 工 作 量 1.3.2 委 托 造 价 咨 询 单 位 出 具 估价 书 1.3.3 勘 察 单 位 招 标 上 会 、备案、抽签、定标 1.3.4 勘 察 中标 通知书 发放、合同签订 1.3.5 地形测量 、管线探测、红线放点 、初步勘 察 1.3.6 出 具 地形测量 、管线探测...
