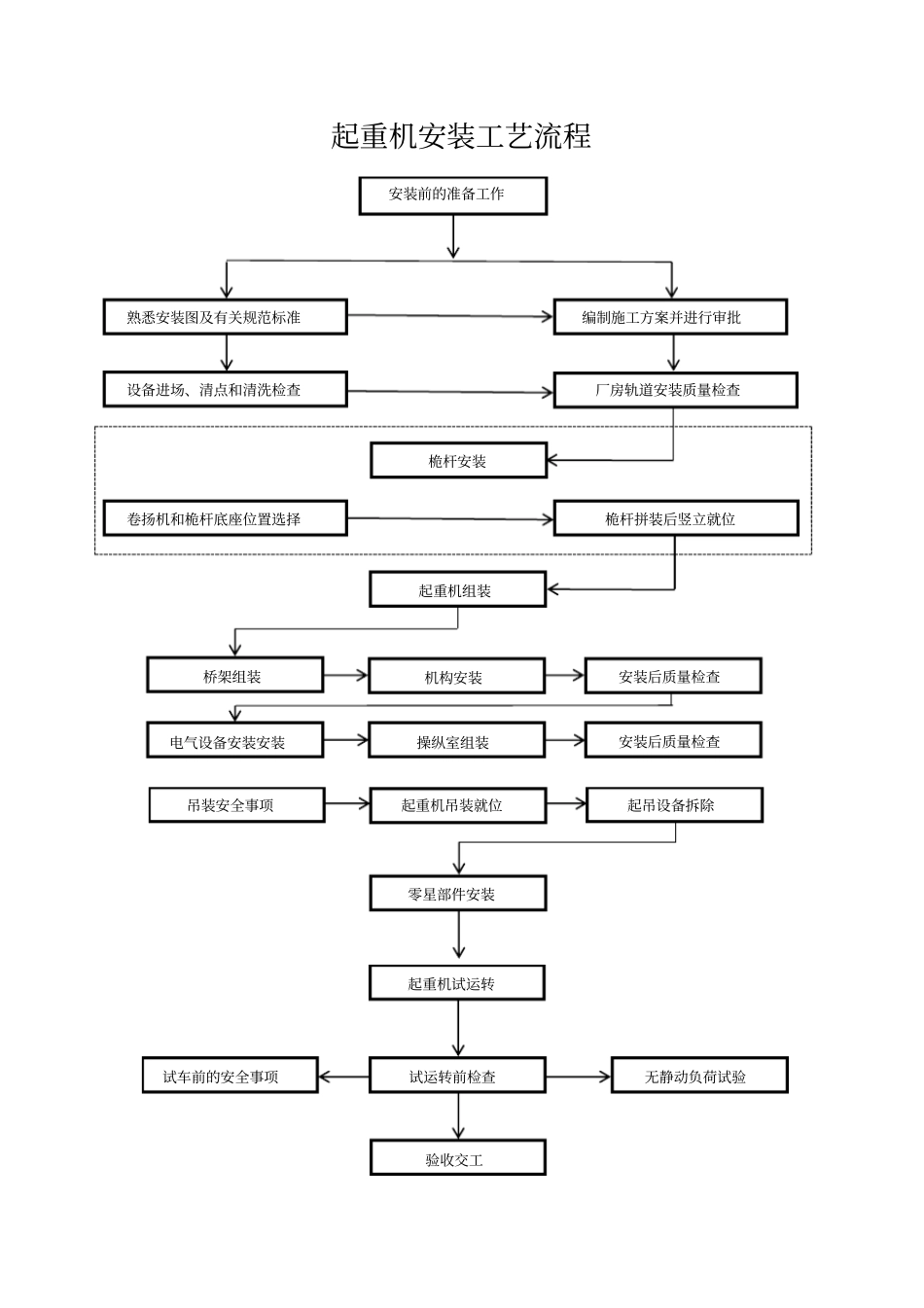

单、双梁、桥、门式起重机施 工 方 案 及 安 全 保 护 措施施工单位:中国化学工程第六建设有限公司施工地点:山东统洲化工有限公司施工时间 :年月日起重机安装工艺流程安装前的准备工作熟悉安装图及有关规范标准编制施工方案并进行审批设备进场、清点和清洗检查厂房轨道安装质量检查桅杆安装卷扬机和桅杆底座位置选择桅杆拼装后竖立就位起重机组装桥架组装安装后质量检查机构安装安装后质量检查操纵室组装电气设备安装安装起吊设备拆除起重机吊装就位吊装安全事项零星部件安装起重机试运转验收交工试运转前检查试车前的安全事项无静动负荷试验起重机安装施工方案一、 基本内容1、起重机型号型,起重量吨,吨度米,起重高度米,地面(空中)操纵工作制度A(级)。2、轨道型号,轨道长度米(双面)。3、安全滑触线 DHC。二、 安装施工人员1、电工人,电焊工人,安装维修工人,共人,预计工期为天完工。以上各施工人员均有起重机安装维修作业证及特种作业操作证。三、 资质证实本公司持有河南技术监督局颁发的起重机械安装维修资格许可证。四、 起重机未安装的准备工作1、起重机在安装前, 要组织施工人员认真制定出安装施工方案及安全规程制度。五、 施工期间基本要求1、起重机在安装多部分在高空作业, 在施工前技术人员详细介绍安装及其要领,和有关指挥信号。2、在施工期间, 起重机下严禁站人或通行, 与施工无关的人员不准进入施工现场。3、施工工人进入施工现场,必须按有关安全规定佩戴安全用品(安全帽、安全带、绝缘鞋)4、在施工现场使用氧气。乙炔,必须保证立方,并固定好,距离动火点 10 米以上。5、为了施工工作安全正常, 在施工中上下拉件时, 要认真检查捆绑的是否牢固。6、在施工前要认真检查现场, 排除障碍物, 并在施工周边设置明显的施工标志。六、 轨道的安装步骤1、将轨道中心线与承轨梁上的中心线对正,并再次测量跨度保证符合要求。2、将符合跨度要求的轨道用压板进行紧压与紧固。3、再次检查并调整轨道, 保证跨度的准确, 并同时保证轨道接头间隙> 3mm;接头高低差与错位< 1mm;二根轨道在同一截面的高低差< 10mm;二根轨道的接头相错距离>200mm,确认无误后,再次紧固。七、 轨道的安装步骤铺设安全滑触线,轨道为基准,取垂直平面和水平平面两个平面确定滑触线的位置,并保证安全滑触线对中心线的偏离值均不大于5mm,且滑触线本身位置不偏斜、 不扭曲,各个接头螺钉不得有松动...
