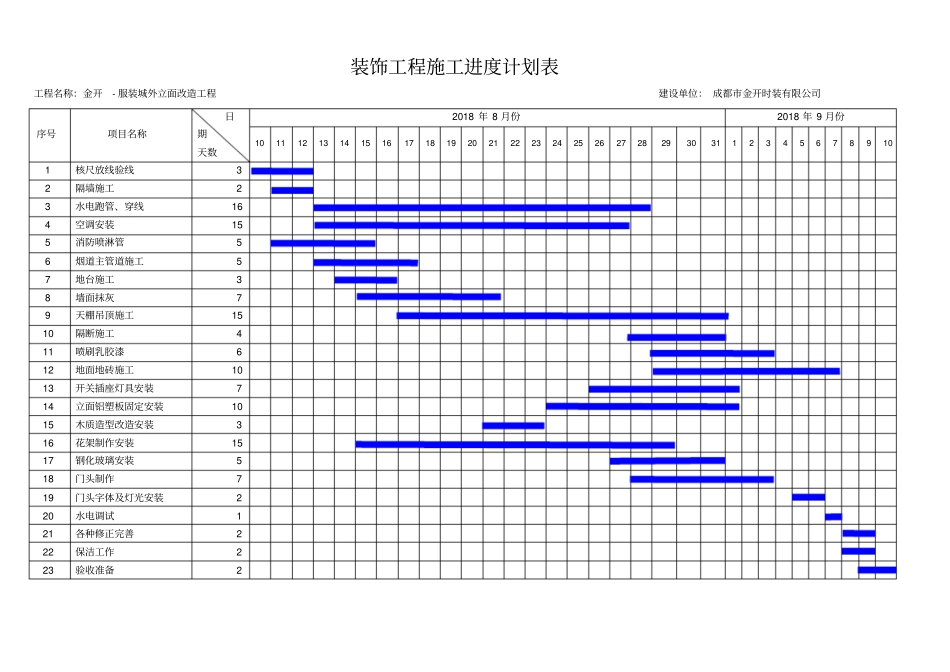

装饰工程施工进度计划表工程名称:金开- 服装城外立面改造工程建设单位: 成都市金开时装有限公司序号项目名称日期天数2018 年 8 月份2018 年 9 月份10111213141516171819202122232425262728293031123456789101核尺放线验线32隔墙施工23水电跑管、穿线164空调安装155消防喷淋管56烟道主管道施工57地台施工38墙面抹灰79天棚吊顶施工1510隔断施工411喷刷乳胶漆612地面地砖施工1013开关插座灯具安装714立面铝塑板固定安装1015木质造型改造安装316花架制作安装1517钢化玻璃安装518门头制作719门头字体及灯光安装220水电调试121各种修正完善222保洁工作223验收准备2
