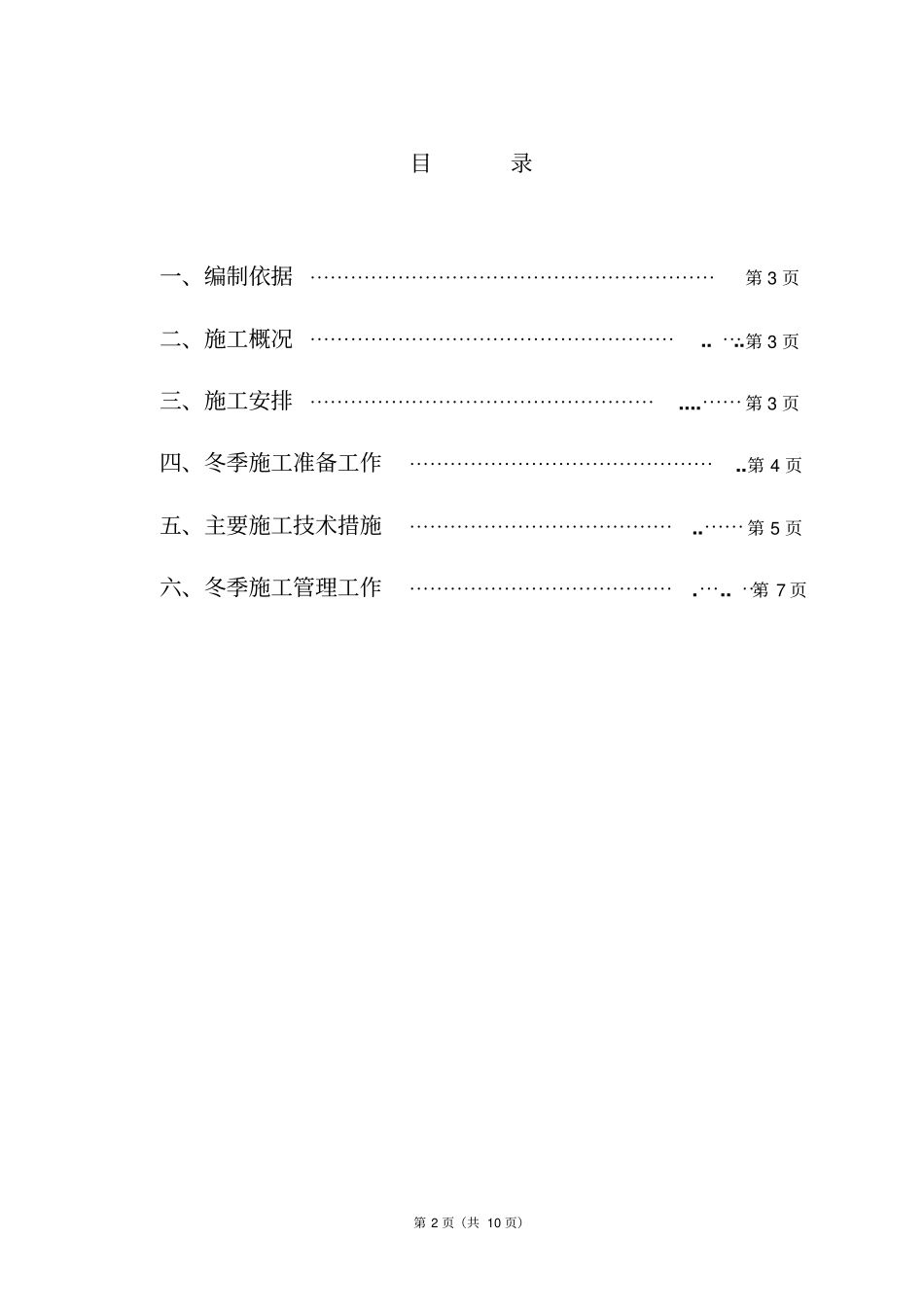

第 1 页(共 10 页)郑州大学第一附属医院高级病房楼装饰装修工程冬季施工方案编制:审核:批准:中国建筑第六工程局第三建筑工程公司二 00 六年十一月一日第 2 页(共 10 页)目录一、编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯第 3 页二、施工概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
第 3 页三、施工安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯ 第 3 页四、冬季施工准备工作⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
第 4 页五、主要施工技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯ 第 5 页六、冬季施工管理工作⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯

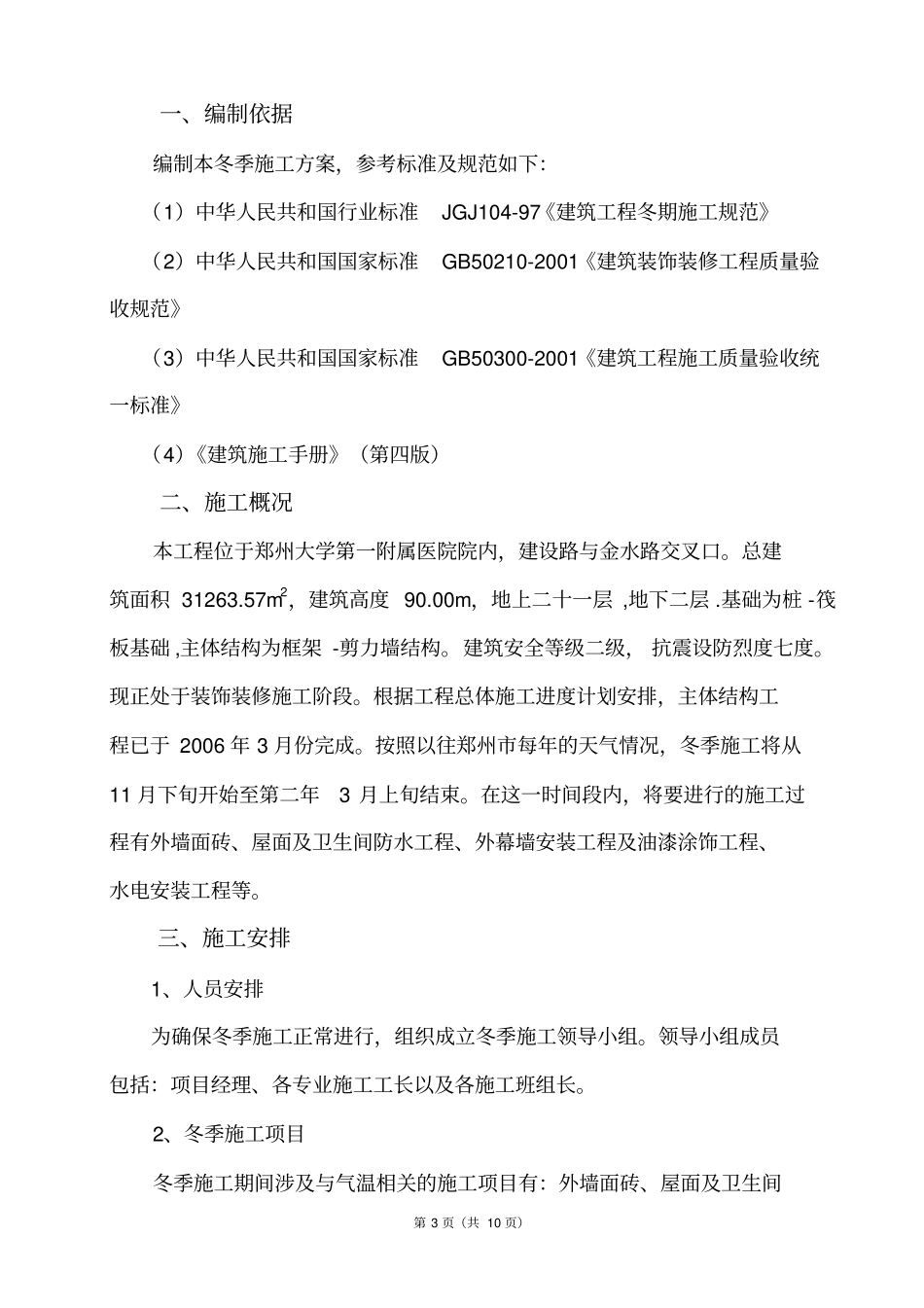

⋯第 7 页第 3 页(共 10 页)一、编制依据编制本冬季施工方案,参考标准及规范如下:(1)中华人民共和国行业标准JGJ104-97《建筑工程冬期施工规范》(2)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》(4)《建筑施工手册》(第四版)二、施工概况本工程位于郑州大学第一附属医院院内,建设路与金水路交叉口
总建筑面积 31263
57m2,建筑高度 90
00m,地上二十一层 ,地下二层
基础为桩 -筏板基础 ,主体结构为框架 -剪力墙结构
建筑安全等级二级, 抗震设防烈度七度
现正处于装饰装修施工阶段
根据工程总体施工进度计划安排,主体结构工程已于 2006 年 3 月份完成
按照以往郑州市每年的天气情况,冬季施工将从11 月下旬开始至第二年3 月上旬结束
在这一时间段内,将要进行的施工过程有外墙面砖、屋面及卫生间防水工程、外幕墙安装工程及油漆涂饰工程、水电安装工程等
三、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬季施工领导小组
领导小组成员包括:项目经理、各专业施工工长以及
