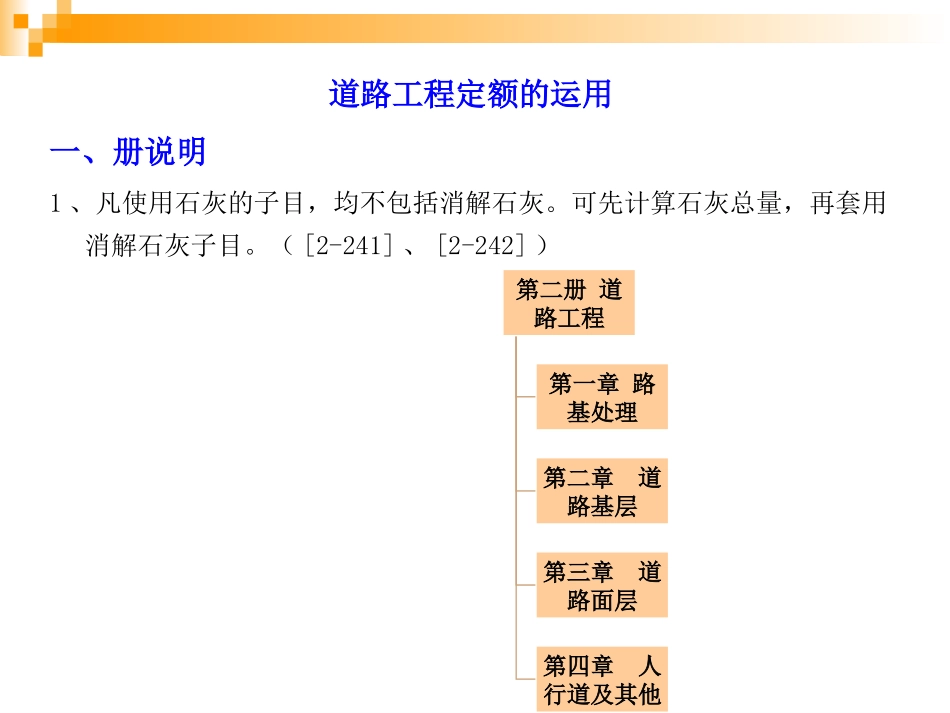

道路工程定额的运用道路工程定额的运用一、册说明1、凡使用石灰的子目,均不包括消解石灰
可先计算石灰总量,再套用消解石灰子目

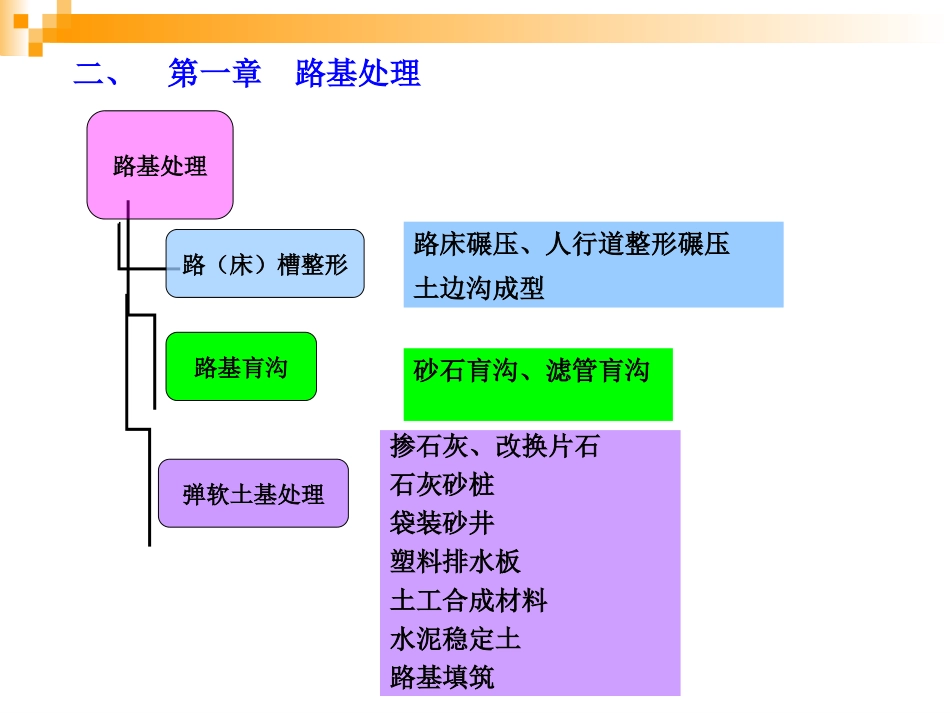

([2-241]、[2-242])第二册道路工程第一章路基处理第二章道路基层第三章道路面层第四章人行道及其他路基处理路(床)槽整形路基肓沟弹软土基处理砂石肓沟、滤管肓沟路床碾压、人行道整形碾压土边沟成型掺石灰、改换片石石灰砂桩袋装砂井塑料排水板土工合成材料水泥稳定土路基填筑二、第一章路基处理1、路床(槽)整形(1)工作内容:平均厚度≤10cm的人工挖高、填低、整平路床,形成纵横坡度,并用压路机碾压密实
(2)工程量=路床(槽)整形碾压面积=碾压宽度×长度碾压宽度=设计道路底层宽度+加宽值路床碾压检验:加宽值=2×25cm施工方案人行道整形碾压:加宽值=25cm车行道定额规定【例题】某道路横断面如图4-9所示,两侧人行道宽6m,中间车行道宽18m,道路长100m,车行道采用沥青砼路面,试计算路床整形工程量
【解】1、(车行道)路床碾压道路底层宽度=车行道基层底宽=17
5×2=18
5m碾压宽度=18
25×2=19
0m车行道路床碾压工程量=19
0×100=1900m22、人行道整形碾压每侧人行道底层宽度=6-0
85m每侧碾压宽度=5
1m人行道碾压工程量=6
1×100×2=1220m2车行道宽度包括平石宽人行道宽度包括侧石宽沥青砼路面宽=18-0
25×2=17
5m每侧人行道板铺设宽=6-0
85m【例题】某水泥砼道路平面图、横断面如图7
1所示,两侧人行道宽2m,中间车行道宽14m,道路长200m,试计算车行道路床整形工程量
【解】车行道路面宽=14m道路底层宽度=塘渣垫层底宽=14+2×0
4m加宽值=2×0
5m碾压宽度=15
