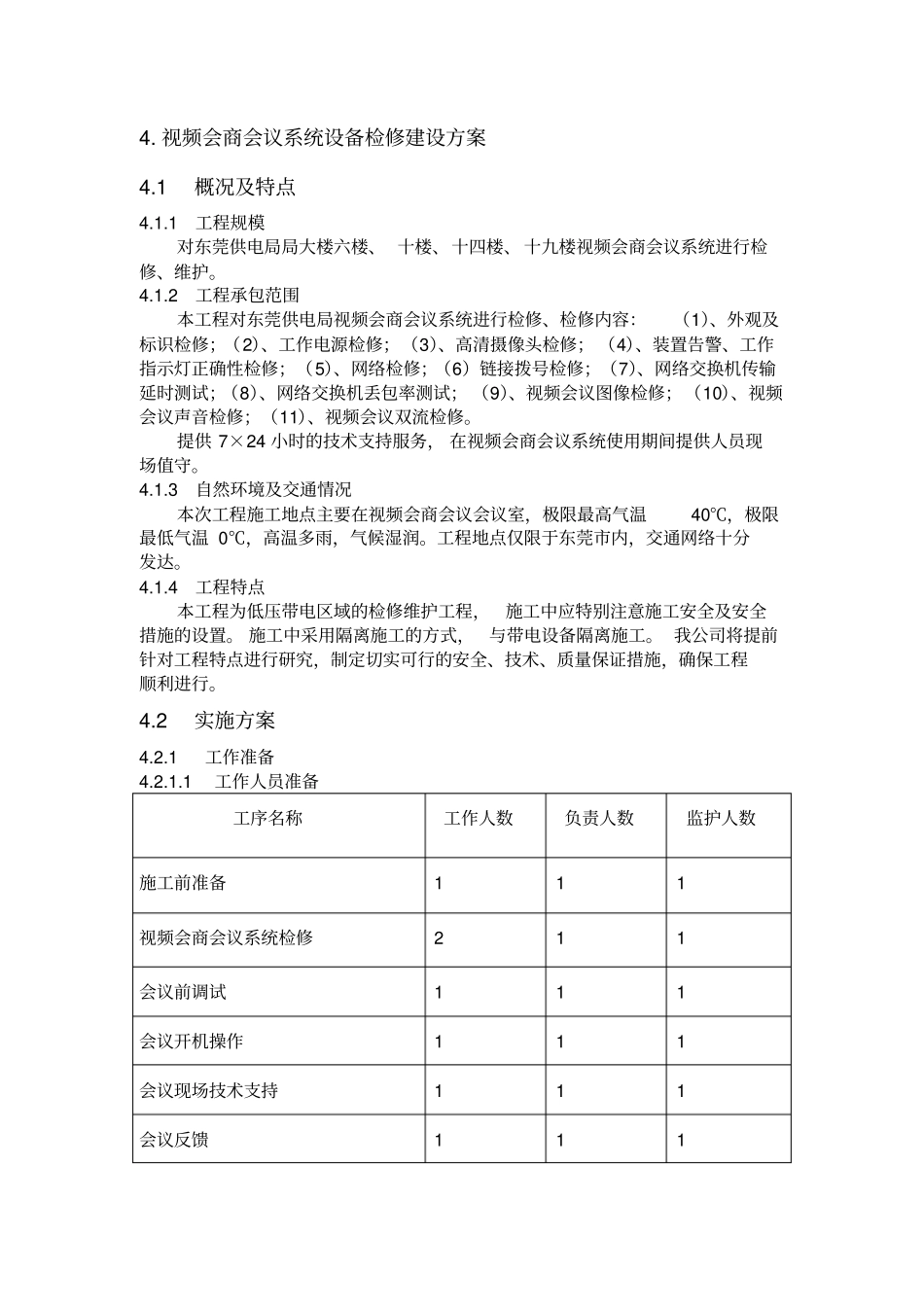

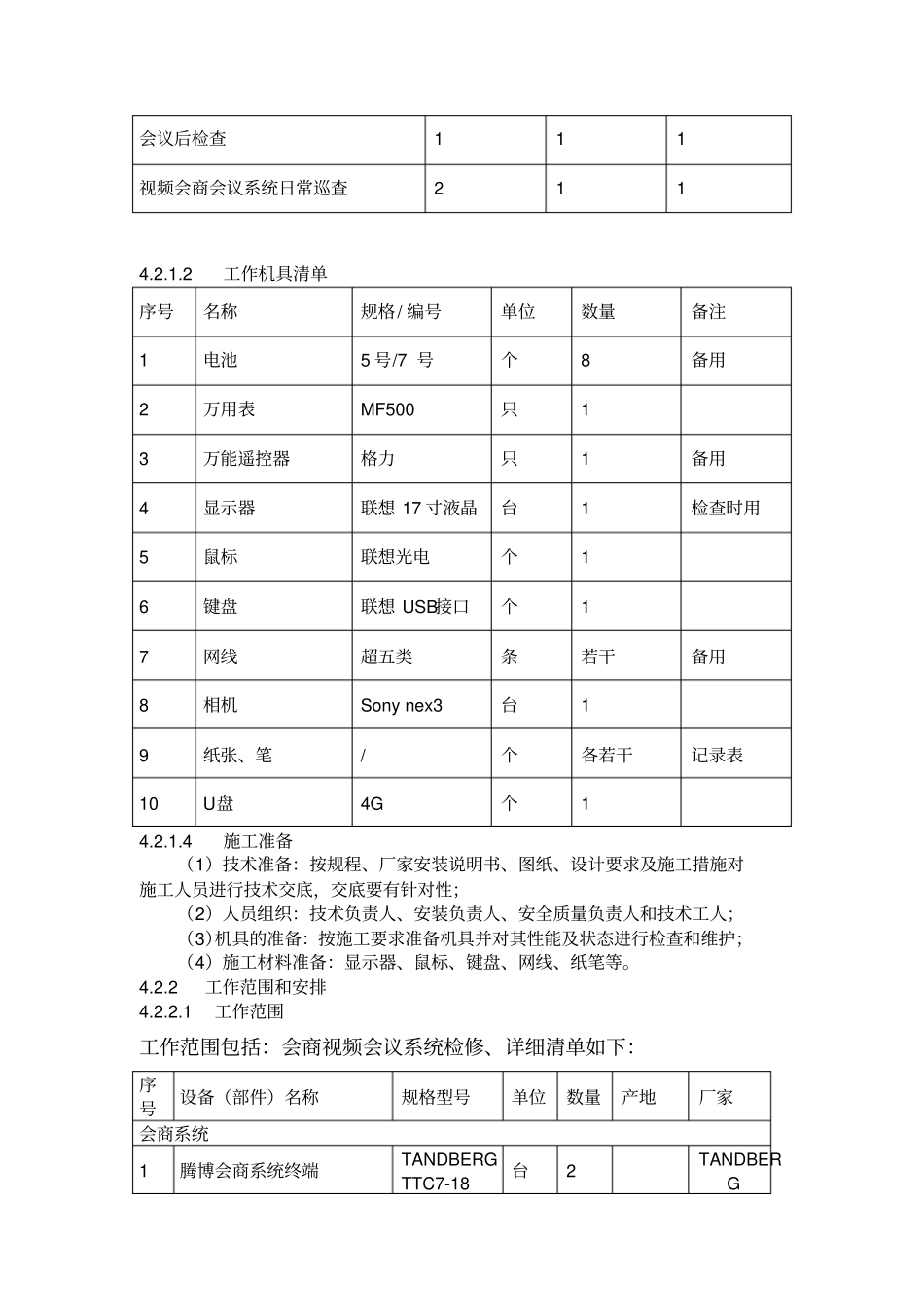

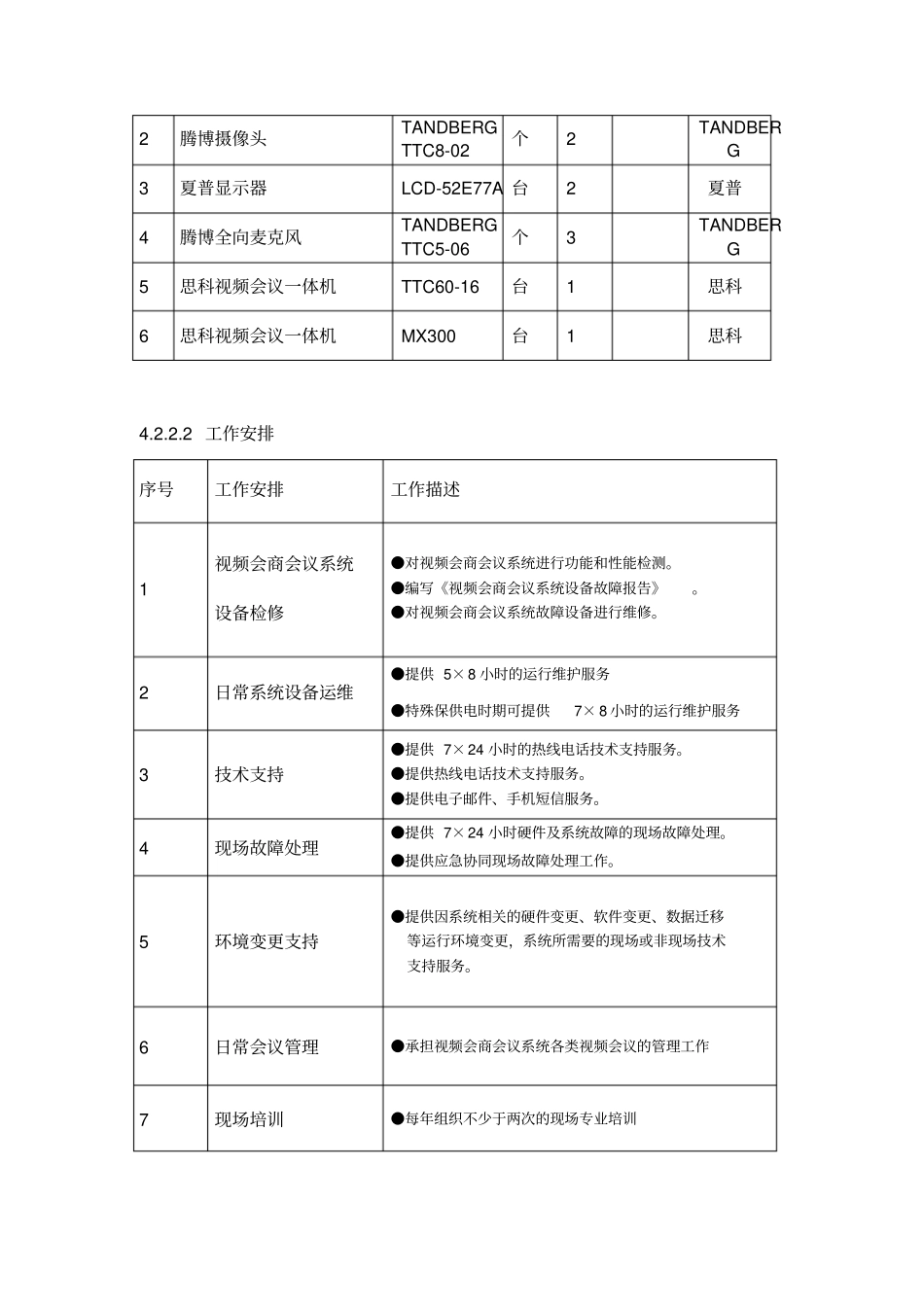

4. 视频会商会议系统设备检修建设方案4.1 概况及特点4.1.1工程规模对东莞供电局局大楼六楼、 十楼、十四楼、 十九楼视频会商会议系统进行检修、维护。4.1.2 工程承包范围本工程对东莞供电局视频会商会议系统进行检修、检修内容:(1)、外观及标识检修;(2)、工作电源检修;(3)、高清摄像头检修; (4)、装置告警、工作指示灯正确性检修;(5)、网络检修;(6)链接拨号检修;(7)、网络交换机传输延时测试;(8)、网络交换机丢包率测试; (9)、视频会议图像检修;(10)、视频会议声音检修;(11)、视频会议双流检修。提供 7×24 小时的技术支持服务, 在视频会商会议系统使用期间提供人员现场值守。4.1.3 自然环境及交通情况本次工程施工地点主要在视频会商会议会议室,极限最高气温40℃,极限最低气温 0℃,高温多雨,气候湿润。工程地点仅限于东莞市内,交通网络十分发达。4.1.4 工程特点本工程为低压带电区域的检修维护工程,施工中应特别注意施工安全及安全措施的设置。 施工中采用隔离施工的方式,与带电设备隔离施工。 我公司将提前针对工程特点进行研究,制定切实可行的安全、技术、质量保证措施,确保工程顺利进行。4.2 实施方案4.2.1 工作准备4.2.1.1 工作人员准备工序名称工作人数负责人数监护人数施工前准备1 1 1 视频会商会议系统检修2 1 1 会议前调试1 1 1 会议开机操作1 1 1 会议现场技术支持1 1 1 会议反馈1 1 1 会议后检查1 1 1 视频会商会议系统日常巡查2 1 1 4.2.1.2 工作机具清单序号名称规格/ 编号单位数量备注1 电池5 号/7 号个8 备用2 万用表MF500 只1 3 万能遥控器格力只1 备用4 显示器联想 17 寸液晶台1 检查时用5 鼠标联想光电个1 6 键盘联想 USB接口个1 7 网线超五类条若干备用8 相机Sony nex3 台1 9 纸张、笔/ 个各若干记录表10 U盘4G 个1 4.2.1.4 施工准备(1)技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;(2)人员组织:技术负责人、安装负责人、安全质量负责人和技术工人;(3)机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;(4)施工材料准备:显示器、鼠标、键盘、网线、纸笔等。4.2.2 工作范围和安排4.2.2.1 工作范围工作范围包括:会商视频会议系统检修、详细清单如下:序号设备(部件)名称规格型号单位数量产地厂家会商系统1 腾博会...
