瓦屋面拆除工艺(总 9 页)本页仅作为文档封面,使用时可以删除Thisdocumentisforreferenceonly-rar21year

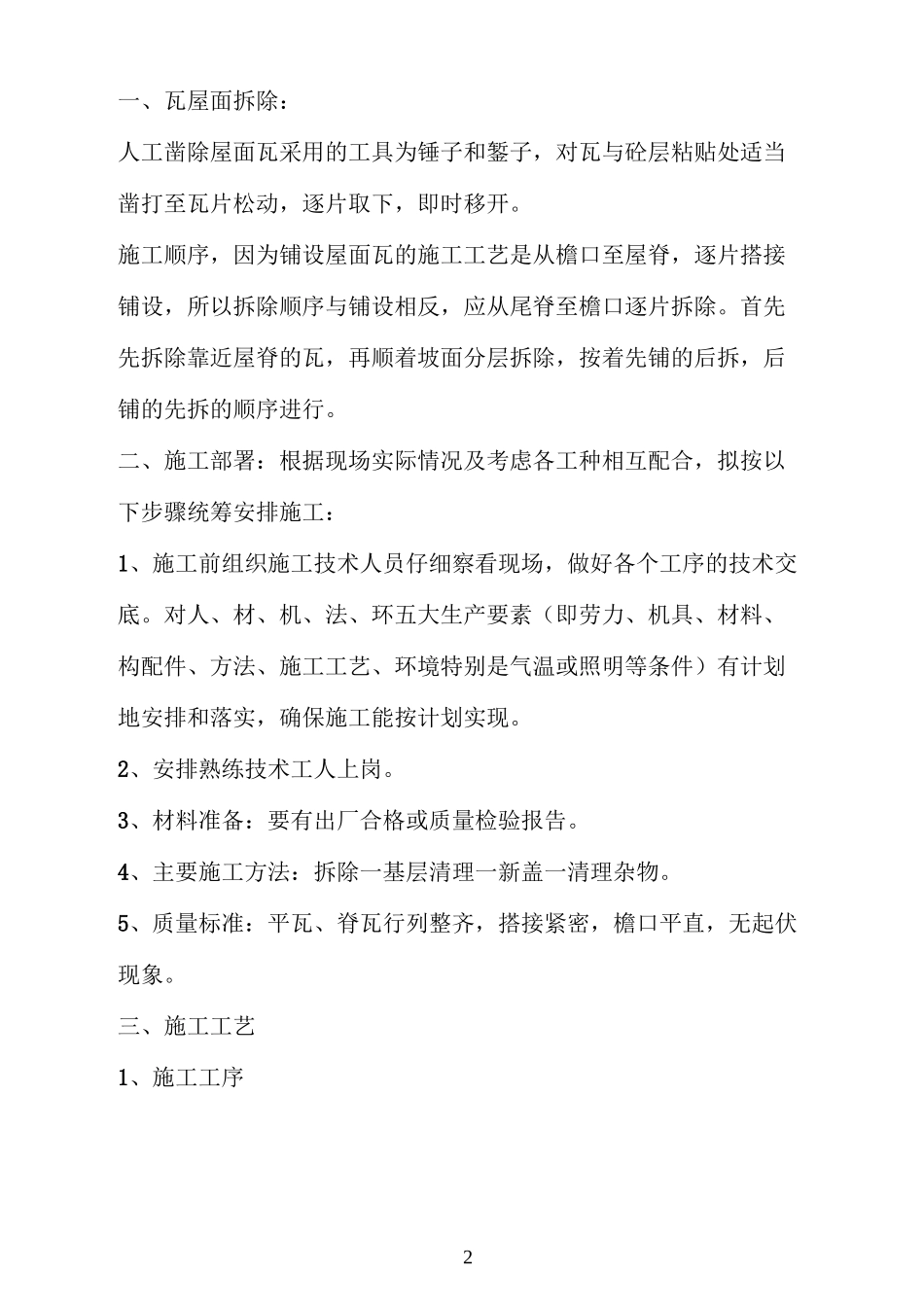

March2一、瓦屋面拆除:人工凿除屋面瓦采用的工具为锤子和錾子,对瓦与砼层粘贴处适当凿打至瓦片松动,逐片取下,即时移开
施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除
首先先拆除靠近屋脊的瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行
二、施工部署:根据现场实际情况及考虑各工种相互配合,拟按以下步骤统筹安排施工:1、施工前组织施工技术人员仔细察看现场,做好各个工序的技术交底
对人、材、机、法、环五大生产要素(即劳力、机具、材料、构配件、方法、施工工艺、环境特别是气温或照明等条件)有计划地安排和落实,确保施工能按计划实现
2、安排熟练技术工人上岗
3、材料准备:要有出厂合格或质量检验报告
4、主要施工方法:拆除一基层清理一新盖一清理杂物
5、质量标准:平瓦、脊瓦行列整齐,搭接紧密,檐口平直,无起伏现象

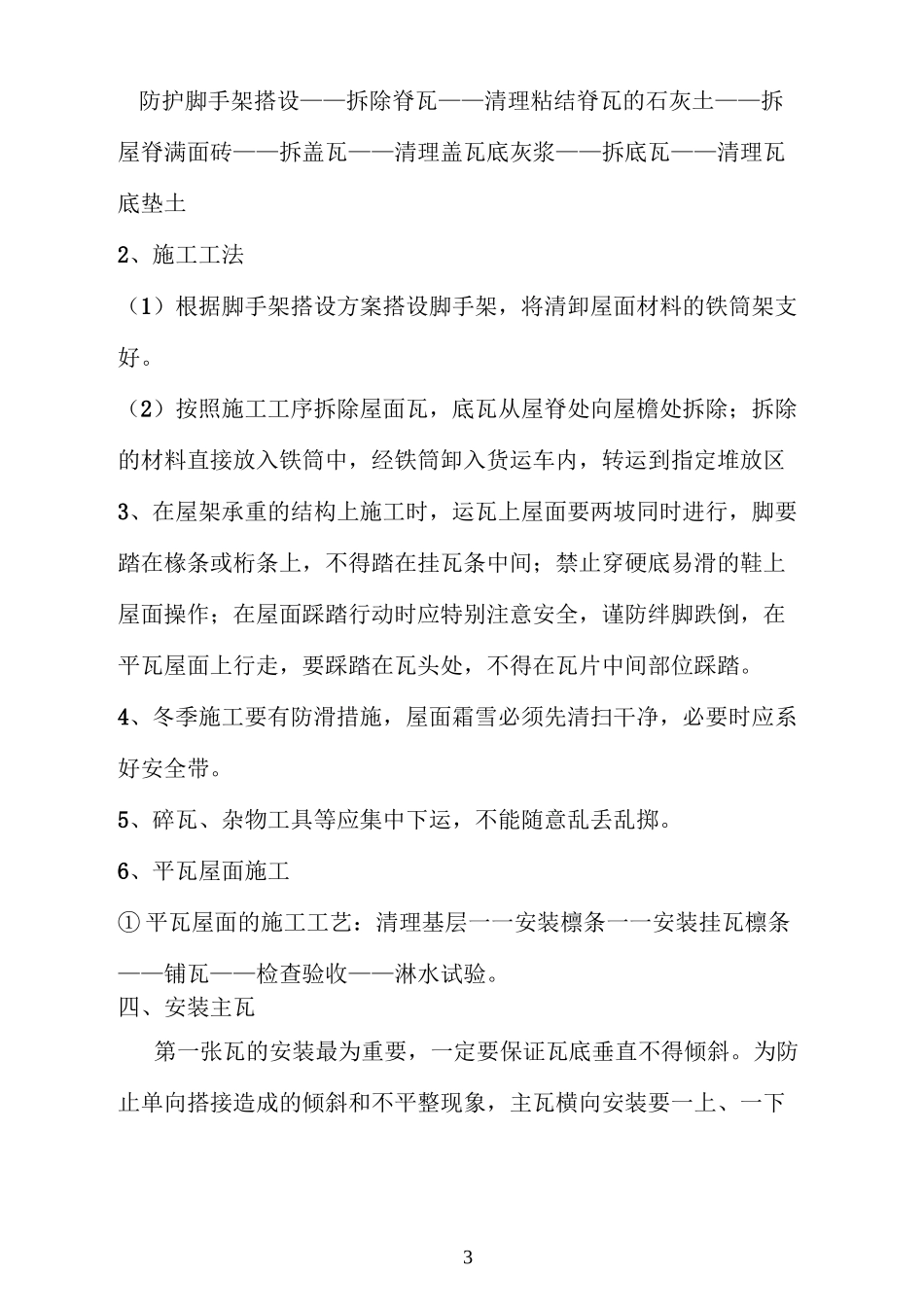

三、施工工艺1、施工工序3防护脚手架搭设——拆除脊瓦——清理粘结脊瓦的石灰土——拆屋脊满面砖——拆盖瓦——清理盖瓦底灰浆——拆底瓦——清理瓦底垫土2、施工工法(1)根据脚手架搭设方案搭设脚手架,将清卸屋面材料的铁筒架支好
(2)按照施工工序拆除屋面瓦,底瓦从屋脊处向屋檐处拆除;拆除的材料直接放入铁筒中,经铁筒卸入货运车内,转运到指定堆放区3、在屋架承重的结构上施工时,运瓦上屋面要两坡同时进行,脚要踏在椽条或桁条上,不得踏在挂瓦条中间;禁止穿硬底易滑的鞋上屋面操作;在屋面踩踏行动时应特别注意安全,谨防绊脚跌倒,在平瓦屋面上行走,要踩踏在瓦头处,不得在瓦片中间部位踩踏
4、冬季施工要有防滑措施,屋面霜雪必须先清扫干净,必要时应系好安全带
5、碎瓦、杂物工具等应集
