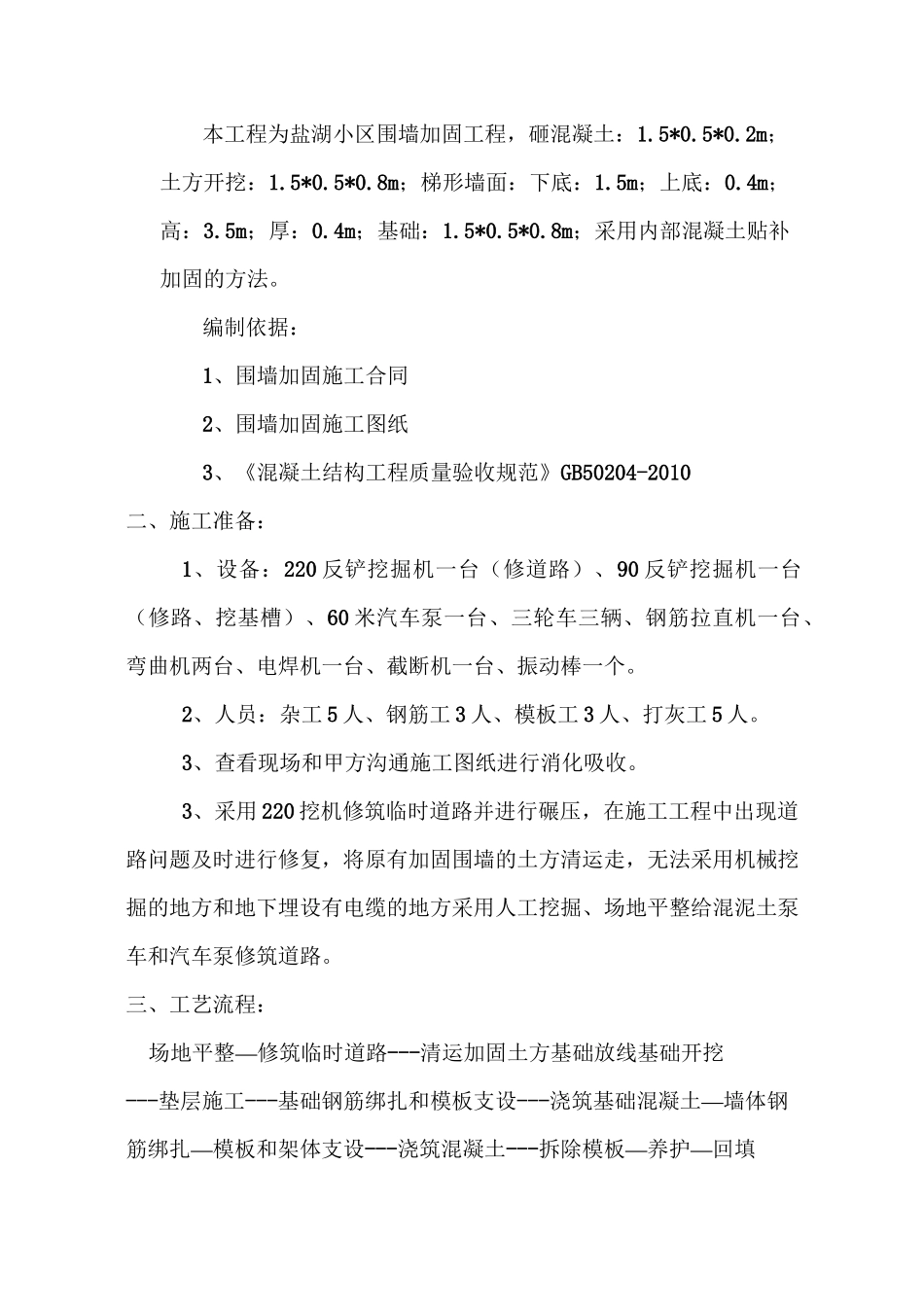

盐湖小区围墙加固施工方案一、工程概况:本工程为盐湖小区围墙加固工程,砸混凝土:1
2m;土方开挖:1
8m;梯形墙面:下底:1
5m;上底:0
4m;高:3
5m;厚:0
4m;基础:1
8m;采用内部混凝土贴补加固的方法
编制依据:1、围墙加固施工合同2、围墙加固施工图纸3、《混凝土结构工程质量验收规范》GB50204-2010二、施工准备:1、设备:220 反铲挖掘机一台(修道路)、90 反铲挖掘机一台(修路、挖基槽)、60 米汽车泵一台、三轮车三辆、钢筋拉直机一台、弯曲机两台、电焊机一台、截断机一台、振动棒一个
2、人员:杂工 5 人、钢筋工 3 人、模板工 3 人、打灰工 5 人
3、查看现场和甲方沟通施工图纸进行消化吸收
3、采用 220 挖机修筑临时道路并进行碾压,在施工工程中出现道路问题及时进行修复,将原有加固围墙的土方清运走,无法采用机械挖掘的地方和地下埋设有电缆的地方采用人工挖掘、场地平整给混泥土泵车和汽车泵修筑道路

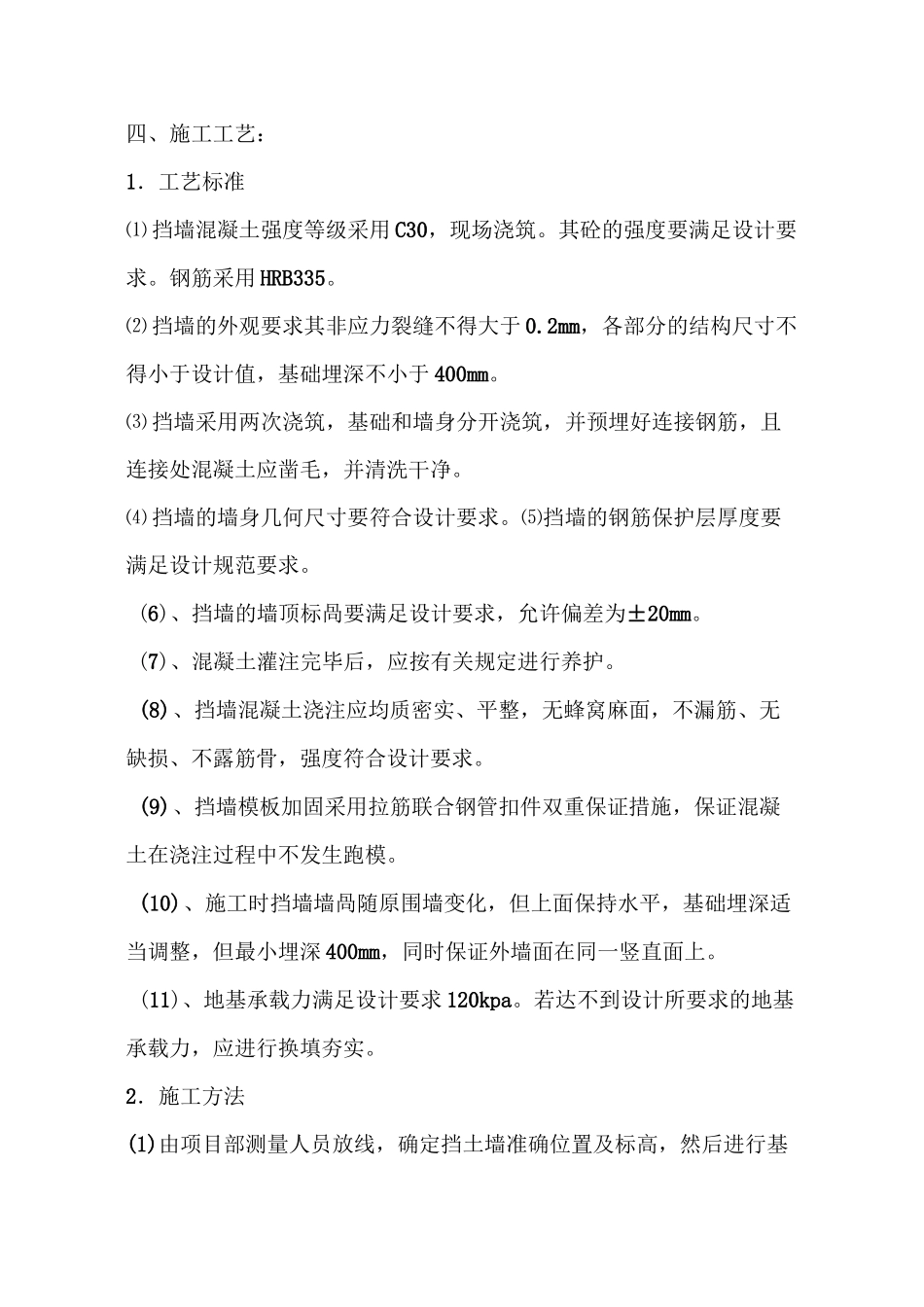

三、工艺流程:场地平整—修筑临时道路---清运加固土方基础放线基础开挖---垫层施工---基础钢筋绑扎和模板支设---浇筑基础混凝土—墙体钢筋绑扎—模板和架体支设---浇筑混凝土---拆除模板—养护—回填四、施工工艺:1.工艺标准⑴ 挡墙混凝土强度等级采用 C30,现场浇筑
其砼的强度要满足设计要求
钢筋采用 HRB335
⑵ 挡墙的外观要求其非应力裂缝不得大于 0
2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于 400mm
⑶ 挡墙采用两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净
⑷ 挡墙的墙身几何尺寸要符合设计要求
⑸挡墙的钢筋保护层厚度要满足设计规范要求
(6)、挡墙的墙顶标咼要满足设计要求,允许偏差为±20mm
(7)、混凝土灌注完毕后,应按有
