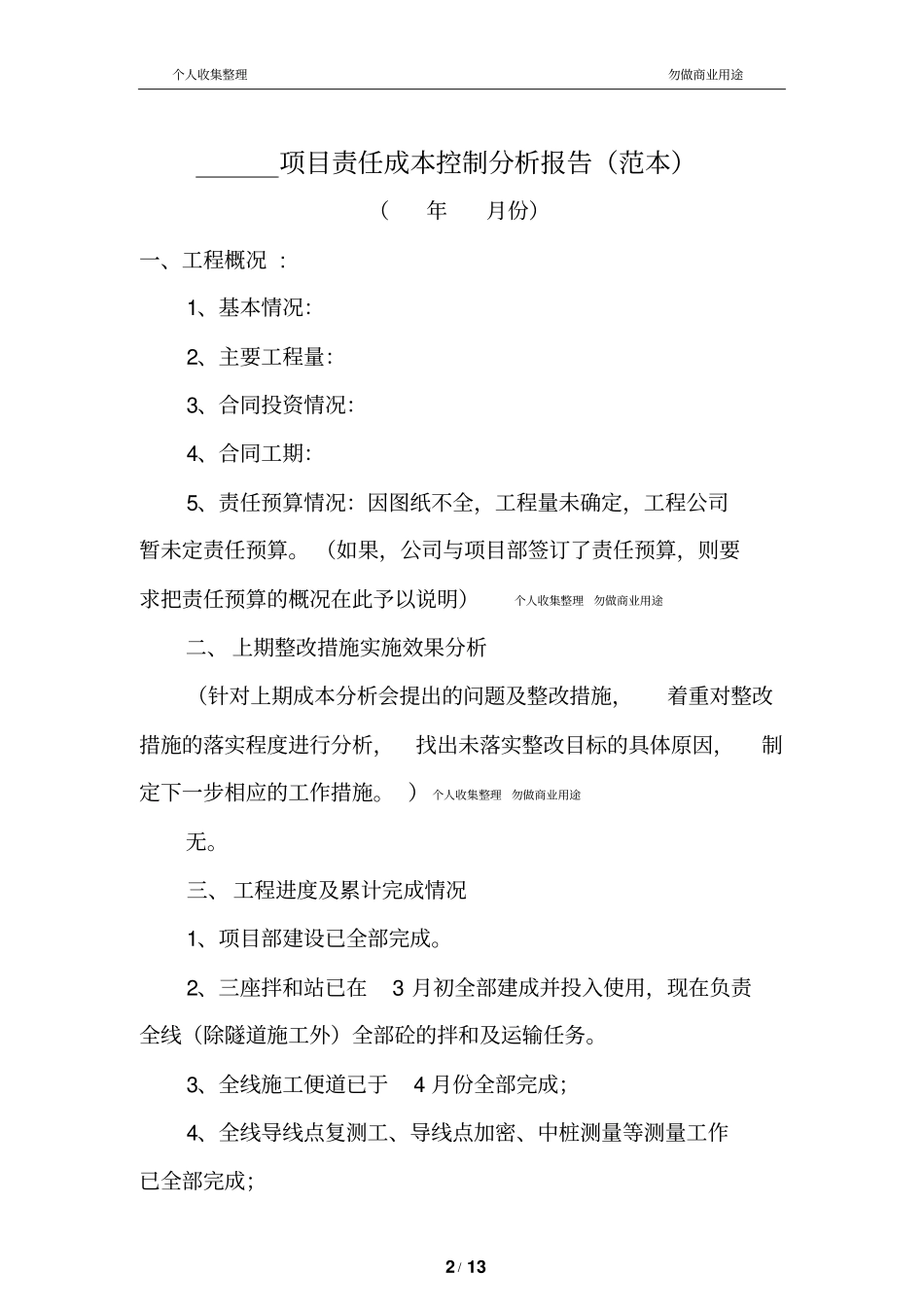

个人收集整理勿做商业用途1 / 13封面作者: ZHANGJIAN 仅供个人学习,勿做商业用途个人收集整理勿做商业用途2 / 13项目责任成本控制分析报告(范本)(年月份)一、工程概况 : 1、基本情况:2、主要工程量:3、合同投资情况:4、合同工期:5、责任预算情况:因图纸不全,工程量未确定,工程公司暂未定责任预算
(如果,公司与项目部签订了责任预算,则要求把责任预算的概况在此予以说明)个人收集整理勿做商业用途二、 上期整改措施实施效果分析(针对上期成本分析会提出的问题及整改措施,着重对整改措施的落实程度进行分析,找出未落实整改目标的具体原因,制定下一步相应的工作措施
) 个人收集整理勿做商业用途无
三、 工程进度及累计完成情况1、项目部建设已全部完成
2、三座拌和站已在3 月初全部建成并投入使用,现在负责全线(除隧道施工外)全部砼的拌和及运输任务
3、全线施工便道已于4 月份全部完成;4、全线导线点复测工、导线点加密、中桩测量等测量工作已全部完成;个人收集整理勿做商业用途3 / 135、全合同段的实施性施工组织设计已完成并上报,已将朱溪特大桥跨京福联络线施工方案报送监理站审核;6、施工图图纸到位的工程项目已基本复核完成;7、各队、各施工点正在紧张有序的投入局指的“百日大战”战斗中
截至目前为止路基工程共完成土石方开挖70 万 m3,桥梁完成桩基6052m,承台 7651 立方,墩台身砼4169 立方,折合成桥米 965 延米,隧道成洞米2412 延米,防护工程完成3200m3,涵洞工程完成126 延米
个人收集整理勿做商业用途8、截止 2009 年 7 月 20 日,对上计价 12134
8 万元 , 对下计价 10212 万元,已完成未计价292 万元
对上拨款13675 万元,对下拨款 8892
(拨款含材料款)
个人收集整理勿做商业用途四、本月
